Через какое время после заливки можно нагружать фундамент: Когда можно нагружать бетон после заливки?
Сколько времени фундамент набирает прочность после заливки
Устройство железобетонного монолитного фундамента требует знания и понимания многих важных моментов.
Прежде чем залить смесь в опалубку, непрофессионалу в строительной теме следует подготовиться теоретически.
Имеет немалое значение время разборки опалубки. Как контролировать прочность и когда можно фундамент нагружать?
Содержание
- Сколько ждать набора прочности
- Контроль схватывания бетона
- Когда снимать опалубку
- Через сколько можно нагружать фундамент
Сколько ждать набора прочности
Как указано в п. 2.5 СНиП 2.03.01-84, для возведения фундаментов следует применять бетон не ниже М-200. Так как БМ-100 используют для устройства подготовки, само тело фундамента чаще всего выполняют из бетона М-200.
На твердость уложенного в опалубку раствора влияют разные факторы, в том числе такие:
- Правильное соотношение ингредиентов;
- Температура воздуха;
- Влажность воздуха;
- Период времени от приготовления смеси до укладки;
- Толщина слоя;
- Соблюдение технологии и пр.
Набор прочности представляет собой химический процесс, требующий оптимальных условий, наиболее важны тепло и влажность. В зависимости от соотношения этих показателей, процесс достижения нормативных прочностных характеристик длится до 28 суток.
Если чрезмерно жарко, то есть температура воздуха выше 25 градусов, то смесь будет растрескиваться, из нее быстро испарится влага, необходимая для нормального течения реакции твердения, а при температурах ниже +5 градусов процессы замедляются, что отрицательно сказывается на времени застывания.
Оптимальная температура +20 градусов по Цельсию. Уже с первых часов прочность смеси начинает увеличиваться: через 2,5 часа смесь схватится, но твердость еще слишком мала, чтобы бетон держал форму. Интенсивнее всего фундамент набирает прочность в первую неделю, достигая 70% от проектной. Застывание, твердение продолжается до 28 суток.
Контроль схватывания бетона
В условиях выполнения бетонных работ строительными предприятиями контроль качества проводится путем испытания образцов бетона следующими методами:
- Сжатием специальным оборудованием;
- Простукиванием массива молотком Кашкарова;
- Ультразвуковыми приборами (неразрушающий метод).
Для испытания на стационарном станке готовят кубики: из одной порции смеси заливают образцы размером 10×10 см в количестве не менее 3-х, маркируя сами образцы, а также фиксируя на них дату и время.
Кубики передают в специальную строительную лабораторию проводить испытания, где на основании нагрузки, при котором кубики разрушились, выполняют расчеты и выводят прочность бетона, учитывая возраст кубиков. Этот метод считается точным.
Простукивание молотком дает приблизительные результаты и относится к неточным методам. Молотки есть разных видов, а прибор конструкции Кашкарова примечателен тем, что сила удара не отражается на итоговых показаниях прочности. Сам молоток весит 400-800 г.
Прочностные показатели определяют по следам, остающемся на бетоне, в соответствии с таблицей, приведенной в нормативной литературе.
Ультразвуковые приборы основаны на определении скорости прохождения ультразвука через толщу бетона: чем плотнее бетон, тем меньше скорость. Кроме величины прочности, ультразвуковой метод позволяет установить наличие пустот, раковин в массиве фундамента или иного конструктивного элемента.
Специальные методы должны применяться профессионалами с опытом работы в строй. лаборатории, дилетанты не смогут определить точной величины сопротивления материала сжатию, то есть прочности.
В кустарных условиях проверка схватывания производят так: одновременно с укладкой смеси в опалубку заливают отдельно форму произвольного размера ( размером в плане 10×10 см), но желательно одинаковой с основным конструктивом высоты.
На 2 день с одной стороны опалубку нужно снять и посмотреть, держит ли бетон форму, насколько он схватился. При необходимости следует спустя сутки убрать опалубку с другой грани образца и проанализировать динамику схватывания. Один из образцов можно попытаться разбить, чтобы убедиться в его твердости.
Важно понимать, что образец меньших размеры, чем массив фундамента, а в небольшом объеме бетон застывает быстрее. Убедившись, что образец схватился, следует дать массиву дополнительное время 2-5 суток, чтобы получить желаемый результат — крепко затвердевший, схватившийся фундамент.
Когда снимать опалубку
Снятие опалубки можно осуществлять при острой необходимости на 3-5 день, но лучше выдержать 7-14 дней.
Хорошо схватившийся, набравший 30-70% прочности бетон сохраняет форму, не дает сколов разбирая опалубку. Распалубка допустима в ранние сроки, если щиты, доски нужны для выполнения работ на другой захватке или на следующем объекте.
В приватном строительстве резонно не спешить и дать смеси набрать нужные показатели прочности, для чего потребуется 2 недели.
Через сколько можно нагружать фундамент
Давать нагрузку на фундамент — значит, выполнять следующий этап возведения здания, в случае с фундаментом это устройство стен:
- Кирпичная кладка;
- Монтаж блоков ФБС;
- Монтаж панелей;
- Укладка бруса или ин.
Нагрузка приемлема тогда, когда бетон приобретет 100% проектных прочностных показателей. В этом случае можно не опасаться деформаций, разрушения фундамента, так как конструктив уже в состоянии воспринимать нагрузки от стен, перекрытий, кровли.
Такой срок наступает по прошествии 28-30 дней с момента заливки бетона в опалубку.
Этот срок можно сократить, если применить специальные средства — химические добавки, или же технологические приемы, как прогревание в холодное время года, полив водой или укрытие мокрыми матами летом, когда жара.
Если бетон схватывается в естественных условиях лучше не торопиться и снимать опалубку не раньше, чем через одну-две недели, а возводить стены в возрасте не менее 4 недель.
Рекомендуем посмотреть видео:
В конструкции фундамента ничего сложного нет, но лучше, когда этим занимаются профессионалы, у которых есть и опыт, и технические средства контроля застывания бетона.
Если все-таки заливка опалубки выполняется своими силами, то распалубку лучше сделать спустя 7-14 дней, а подвергать нагрузке — не раньше, чем через 28 дней с даты заливки.
Когда можно нагружать бетон после заливки
Главная » Статьи » Когда можно нагружать бетон после заливки
Сколько должен стоять фундамент после заливки – продолжительность выстаивания
Бетонирование ленточного и плитного фундамента дома выполняется согласно давно разработанной технологии. На первый взгляд ничего сложного в работе нет, но во время заливки, в процесс и после отверждения монолита возникает немало вопросов, связанных с различными нюансами. Некоторые из них настолько важны, что их несоблюдение вполне может привести к тем или иным разрушениям конструкции. К примеру, сколько времени должно пройти после заливки перед снятием опалубки и как долго нужно выдерживать бетон до начала следующего этапа работ? Среди специалистов можно услышать различные мнения, но правила, все же, существуют.
Чем грозит несвоевременное снятие опалубки
Как известно, для заливки ленточного или плитного фундамента дома используется кашеобразный бетонный раствор. После укладки его в опалубку, начинаются процессы гидратации цемента и постепенного твердения бетона. Для их корректного завершения нужно выделить определенное количество времени, требующегося для того, чтобы фундамент смог выстояться и набрать проектную прочность.
Если опалубка с конструкции будет снята сразу после схватывания цемента, то появится вероятность расползания монолита в разные стороны. Неокрепшее «тело» не только не сможет принимать нагрузки, но и удерживать собственную форму. Особенно это касается массивных фундаментов.
Если демонтаж опалубки с ленточного фундамента будет выполнен после того, как цементный раствор схватится, но перед тем как он наберет определенную прочность, то в конструкции появятся трещины. Для подземной части дома, принимающей на себя и распределяющей на грунт все нагрузки, это грозит расколом и полным разрушением уже в период эксплуатации дома.
Сколько же должен стоять фундамент после заливки? На этот вопрос однозначного ответа не существует. Средний промежуток времени определяется 28 сутками, но в некоторых случаях бывает достаточно и 15-20 дней. В сложных условиях сроки нужно продлевать.
Профессионалы уверяют, что фундамент дома до его загрузки должен выстояться не менее месяца.
Чтобы строение не дало усадку, не перекосилось и не разрушилось, нужно неукоснительно соблюдать выполнение строительных правил и технологии возведения подземной части дома. Фундамент является опорой здания, поэтому не терпит халатности, неумения и отсутствия элементарных знаний.
Сколько времени должен отстаиваться фундамент
Указанные в нормативах сроки, предусмотренные для того, чтобы бетонная конструкция могла выстояться, не всегда соответствуют реальному времени. На них влияют посторонние факторы, такие как:
- температура окружающей среды;
- влажностный режим;
- наличие атмосферных осадков;
- время года;
- грунтовые условия;
- рельеф местности;
- размеры и тип фундамента – ленточный, плитный, столбчатый;
- проектная прочность бетона;
- качество материалов;
- присутствие грунтовых вод на участке;
- технология возведения конструкции;
- наличие добавок;
- величина расчетных нагрузок.
Кроме вышеперечисленных моментов, могут возникать ситуации, влияющие на период, в течение которого фундамент дома должен будет отстаиваться перед тем, как начнутся дальнейшие работы. В некоторых случаях бетонная конструкция оставляется даже на зиму, чтобы при оттаивании грунта легче было определить дефекты и выправить усадки. При этом монолит надежно укрывают. Примечательно, что ни один норматив не сможет учесть все нюансы, поэтому вопрос о том, сколько же фундамент дома будет отстаиваться, решается в индивидуальном порядке.
При определении сроков следует принимать наиболее худшие условия для площадки. Запас, в этом случае, сыграет положительную роль.
Каким образом выстаивается фундамент дома
Первый раз бетонной конструкции дают выстояться сразу после заливки. Этот период длится до семи дней, в течение которых поверхность поливают водой. Бетон схватывается и начинает отвердевать. Сверху фундамент накрывают полиэтиленовой пленкой, но можно использовать также:
- промокаемую ткань;
- опилки;
- солому.
Полиэтилен перед поливкой приподнимают, а другие материалы смачивают сверху. Они великолепно сохраняют влагу, не давая воде испариться раньше времени. Продолжительность затвердевания монолита зависит от времени года. Примерно через неделю, а в жаркое время года – через 10-14 дней, полив прекращают, но покровный слой оставляют вплоть до 28-30 дней после окончания укладки бетонной смеси в опалубку. Таким образом происходит первичное выстаивание, вполне достаточное для фундаментов, устанавливаемых на основание, заглубленное ниже уровня промерзания грунта.
Но на практике существует и вторичное выстаивание. Оно касается ситуаций, когда на пучинистых грунтах приходится возводить мелкозаглубленные фундаменты. В этом случае отвердевшую бетонную конструкцию оставляют зимовать. С приходом весны подвижки регистрируют, а основание укрепляют путем подсыпки песка или гравия с обязательной послойной трамбовкой.
Специалисты уверяют, что будет лучше, если фундамент простоит без нагрузки целый год. Оказывается, в первый месяц после заливки бетон набирает прочность до 70-75 процентов, а остальные 25-30 процентов – в следующие 11 месяцев. Из этого можно сделать вывод, что если сроки строительства позволяют, то предпочтение следует отдать более длительному временному промежутку. Если же период возведения строения ограничен жесткими рамками, то к монтажу стен дома приступают через 28 суток после заливки фундамента. При благоприятных климатических условиях и использовании в ограждающих конструкциях легких материалов – срок можно сократить до двух недель.
semidelov.ru
Сколько должен стоять фундамент после заливки
Решение о том, сколько должен стоять фундамент после заливки должно приниматься с учетом комплекса факторов. Детерминантами при этом выступают конструкционное построение основания здания, проектные особенности сооружения и время выстаивания, необходимое для полноценного созревания бетона. Следует помнить, что несоблюдение срока, в течение которого должна выстаиваться фундаментная конструкция перед постройкой дома, может привести к частичной либо полной девальвации предусмотренных проектом несущих свойств.

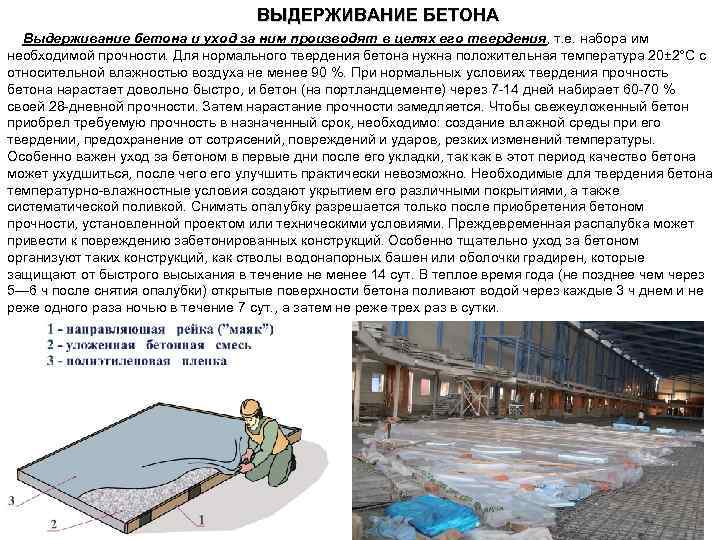

Работы по уходу за бетоном
Строительные правила СП 70.13330.2012, в которых актуализован текст СНиП 3.03.01–87, предписывают до проведения распалубки выдерживать бетон с выполнением мероприятий за его уходом. Данные о том, сколько должен отстояться уложенный в опалубку, формирующую контуры фундамента, бетон прописаны в пункте 5.4.1 Правил.
Все поверхности должны быть надежно защищены от возможного испарения содержащейся в растворе воды. Следует также предохранять свежеуложенную бетонную смесь от попадания на ее поверхность атмосферных осадков. Такие мероприятия должны проводиться перед постройкой в течение всего срока, пока не будет обеспечен набор прочности не менее 70% от паспортной.
После распалубки необходимо создать условия для поддержания температуры и влажности в значениях, которые оптимально соответствуют нарастанию прочности бетонной конструкции. Правилами не разрешается ходить по поверхностям забетонированных конструкций до тех пор, пока бетон не наберет прочность 2,5 Мпа. Нельзя, соответственно, устанавливать вышележащие опалубки, осуществлять кирпичную кладку, возводить деревянные стены и выполнять другие строительные либо вспомогательные операции.
Набор прочности бетоном

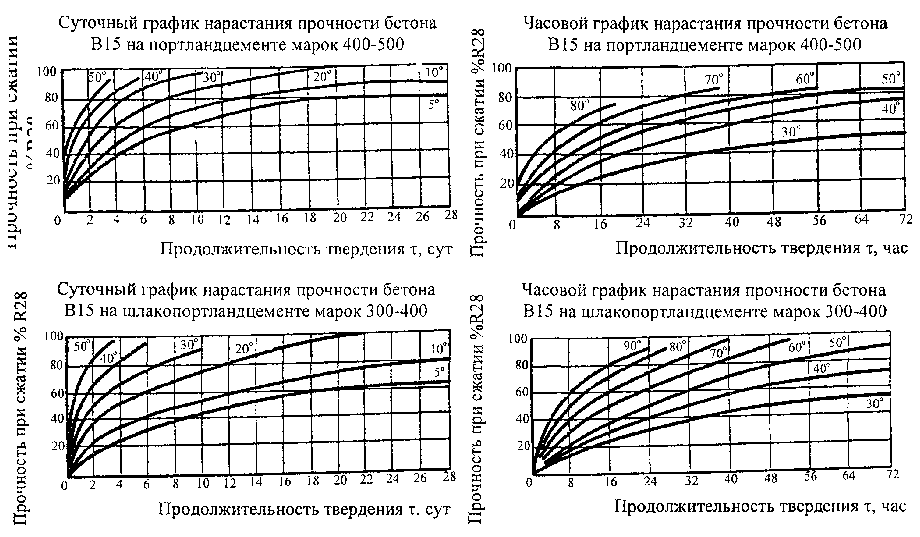

Бетонная смесь сохнет и получает необходимые и достаточные значения прочности в процессе прохождения двух последовательных взаимосвязанных между собой стадий:
- Стадия схватывания.
- Отвердевание бетона. Набор бетоном прочности происходит в процессе гидратации – образовании молекулярных связей частиц воды с составляющими смесь веществами. Гидратация протекает в узком диапазоне температуры и влажности, которые должны быть обеспечены мероприятиями по уходу за бетоном. Важность тщательного контроля протекания физико-химического процесса в массе железобетонной конструкции объясняется полной зависимостью качества сооружения.
Естественно предположить, что срок, в течение которого должен отстаиваться фундамент, напрямую связан с набором прочности бетоном, составляющим его основу. Товарный бетон марок М–200 и М–300, который изготавливается на основе портландцемента М–400 и М–500 соответственно, набирает необходимые перед началом стройки и нормированные СП 70.13330.2012 70% прочности за 28 суток при своей средней суточной температуре 20оС. Изменение среднесуточной температуры неизбежно ведет к другим показателям прочности. Зависимость набранной прочности наглядно видна из таблицы:
Как правильно укладывать блоки ФБС для фундамента
Марка бетона | Время выстаивания (суток) | Прочность бетона (% от нормируемой) в зависимости от среднесуточной температуры (оС) бетонной массы | |||||
-3 | +5 | +10 | +20 | +30 | |||
М–200, М–300 | 1 | 3 | 5 | 9 | 12 | 23 | 35 |
2 | 6 | 12 | 19 | 25 | 40 | 55* | |
3 | 8 | 18 | 27 | 37 | 50 | 65 | |
5 | 12 | 28 | 38 | 50 | 65 | 80 | |
7 | 15 | 35 | 48 | 58 | 75 | 90 | |
14 | 20 | 50 | 62 | 72 | 90 | 100 | |
28 | 25 | 65 | 77 | 85 | 100 | — |
Зависимость времени выдерживания фундамента от его типа
Инсинуации о том, что готовый фундамент после набора нормируемой прочности входящих в его состав бетонных компонентов должен простоять год либо зиму – абсолютно не состоятельны. Распространенное заблуждение о необходимости выдержать конструкцию до окончания происходящих осадочно-усадочных процессов возникло в результате подмены понятий. Выдерживанию подлежит перед началом чистовой отделки полностью возведенное здание. Объясняется это просто на примере существующих разновидностей конструкционного строения фундаментов.
Видео о том, как ускорить твердение бетона
Столбчатые фундаменты
Столбчатый фундамент представляет собой ряд отдельных столбов, для обустройства которых применяется кирпичная либо каменная кладка, нередко фундаментные столбы выполняются бетонными или железобетонными. Для придания фундаментным элементам дополнительной устойчивости обустраивается ростверк – железобетонная лента, связывающая оголовья столбов.
Такой тип фундамента относят к легким разновидностям, поэтому ненагруженная весом здания фундаментная основа подвержена повышенной подвижности при подвижках грунта с неоднородной морфологией, может быть легко деформирована в результате морозного пучения. Отстояться фундамент столбчатого строения не может по определению, и начинать возведение стен нужно сразу по окончании схватывания кладочного раствора или набора прочности бетоном.
Фундаменты ленточного типа
Ленточные железобетонные фундаменты могут обустраиваться по двум типам:
- мелкозаглубленные фундаменты обустраиваются под строительство легких построек и своей подошвой опираются на грунтовые горизонты, расположенные выше уровня промерзания;
- глубоко заглубленные варианты предполагают возведение на них объемных сооружений с большим весом, уровень залегания их подошвы превышает глубину промерзания грунта.
Ленточный мелкозаглубленный фундамент испытывает нагрузки, по напряженности и силе аналогичные воздействию на столбчатые варианты с ростверком. В случае, если дать такому фундаменту выстояться в течение периода, когда происходит активное пучение почв под воздействием замерзания и оттаивания грунтовой влаги, возможность его деформации весьма вероятна.
Фундаменты ленточного типа глубокого залегания опираются своей подошвой на плотные горизонты, не подвержены влиянию грунтовых сдвигов. Усадочные процессы в бетонной массе полностью завершаются после достижения нормативной прочности, а осадка конструкции под действием собственной массы, без учета веса здания, полностью нивелируется деформационными швами.
Плитные разновидности
Монолитные фундаменты просто рассчитываются и обустраиваются, они обеспечивают основание для возводимого здания с достаточными прочностными характеристиками. Равномерное распределение нагрузки на почвенное основание вследствие большой опорной поверхности обуславливает минимальное значение удельного давления на грунт. Грамотно подготовленная песчаная либо песчано-щебенчатая подушка под фундаментной плитой позволяет предотвратить ее значительные осадочные подвижки.
От того насколько тщательно были проведены прелиминарные земляные работы напрямую зависит устойчивость возводимой на плитном фундаменте постройки. Количество времени, сколько должен отстаиваться монолитный фундамент, определяется опять же только периодом, необходимым для набора прочности бетоном.
Свайные фундаменты
Фундаментные основания зданий на сваях при любой технологии их обустройства обеспечивают передачу нагрузки на глубокие, зачастую коренные, горизонты грунтов и пород. Такая разновидность возведения фундаментов полностью исключает возможность деформации здания независимо от того, как много времени отведено на их выстаивание после окончания монтажа.

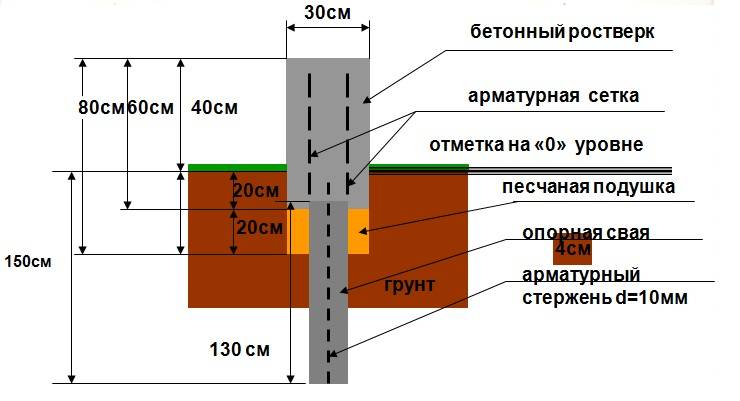

Как залить раствором ленточный фундамент своими руками
Определение времени на то, сколько времени должен стоять фундамент после заливки, следует соотносить с временным периодом, за который товарный бетон наберет нормируемую СП 70.13330.2012 прочность. Дополнительное выдерживание не целесообразно, а в случаях применения столбчатых конструкций и ленточных фундаментов неглубокого залегания даже противопоказано.
youtube.com/embed/9E9WyoIUJSU?feature=oembed»>fundamentclub.ru
Фундамент: время играет важную роль
Время высыхания фундамента — важный момент при строительстве дома. Хотя термин «высыхание» не совсем уместен в данном случае, ведь бетон требует много влаги для набора прочности. О том, как влияет время на прочность фундамента, попробуем разобраться в данном материале.
Фундамент время высыхания
Как влияет на фундамент время высыхания, можно разобраться лишь зная характеристики бетона. Здесь нужно разграничить понятия «высыхание» бетона и «прочность» бетона.
Высыхание бетона — процесс потери влаги бетоном. Своего рода обезвоживание. Прочность же бетон набирает в течение 30 дней с момента заливки.
Прочность на сжатие — основная характеристика бетона. И, как уже было сказано, бетон набирает ее постепенно. Первые 70% своей марочной прочности бетон набирает в течение 7 дней. Поэтому разбирать опалубку рекомендуется не ранее этого времени.

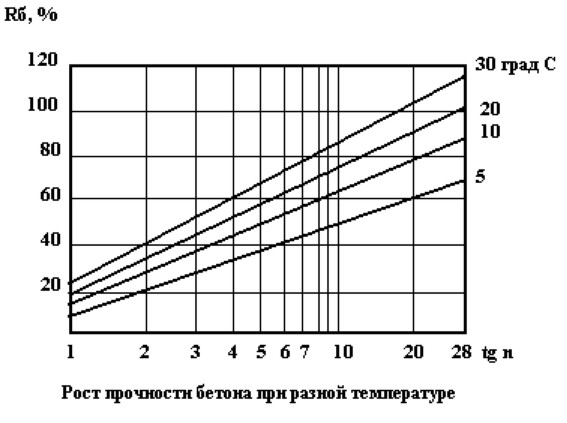

График времени набора прочности бетоном
Время высыхания фундамента может негативно влиять на прочность всей конструкции. Ведь вода активно участвует в процессах набора прочности. Так как процесс набора прочности занимает длительное время — до 30 суток, она постоянно испаряется. И, чтобы фундамент не терял прочность, его необходимо поливать водой.
Поэтому необходимо не допускать высыхания фундамента во время набора прочности.
Помимо непосредственного полива фундамента водой, необходимо сделать так, чтобы вода не испарялась из фундаментной ленты. Для этого фундамент накрывают рубероидом или полиэтиленовой пленкой.
Через какое время можно нагружать фундамент?
Через какое время можно перекрывать плитами ленточный фундамент?
через какое время можно перекрывать плитами ленточный фундамент
Если вы намерены перекрывать фундамент плитами перекрытия, то вопрос — через какое время это делать, напрямую схож с вопросом нагрузки фундамента. Поэтому схема действий такая же:
- демонтаж опалубки — через 7 дней;
- перекрытие плитами — через 21 день.
Особое внимание следует уделить мелкозаглубленному ленточному фундаменту, построенному на плавающих грунтах. Допустим, вы залили такой фундамент и решили его оставить в зиму.
Если такой фундамент оставить в зиму без нагрузки, то из-за зимне-весенней деформации грунтов появится различие в плотности грунтов под фундаментом. И, как следствие, сопротивление нагрузкам в разных частях фундаментной плиты будет различным, что может привести к трещинам в фундаменте.
Поэтому, если вы оставляете такой фундамент в зиму, рекомендуется нагрузить его хотя бы минимально — вывести цоколь.
В какое время года лучше закладывать фундамент?
Многих волнует вопрос, в какое время года лучше заливать фундамент. Как правило фундамент закладывают осенью, чтобы за зиму он мог отстояться. Но, строгих рекомендаций на счет времени закладки фундамента не существует. Главное, чтобы грунт был не промерзший.
Опять же, все связано с твердением бетона. Если в весенне-осенний период времени проблем с этим не возникает, то зимой необходимая для схватывания бетона вода может замерзать. Из-за этого бетон не набирает необходимой прочности. Противоморозные добавки, конечно, могут спасти ситуацию, но все-таки лучшее время года для заливки фундамента — лето или осень.
stroy-bloks.ru
Через какое время после заливки бетона можно приступать к каркасу?
Megasaw Очистка бетона
Когда дело доходит до бетонного каркаса, перед выполнением работы важно учитывать несколько факторов. Эти факторы включают время, необходимое для отверждения бетона, прочность бетона в отвержденном состоянии, температуру окружающей среды, тип бетонной смеси и многое другое.
Поэтому важно учитывать эти факторы, когда речь заходит о том, как долго бетонная плита должна сохнуть, прежде чем она сможет выдерживать вес.
Если вы хотите узнать больше о каркасе, резке бетона и о том, через какое время после заливки бетона вы можете начать это делать, не стесняйтесь исследовать эту тему вместе с нами ниже.
Через какое время бетон станет достаточно прочным для каркаса
Полное отверждение залитого бетона может занять до 28 дней. Однако, несмотря на то, что для полного затвердевания бетона требуется четыре недели или больше, вам не придется ждать так долго, чтобы начать обрамление или резку бетона.
Как правило, вы можете приступить к возведению залитой бетонной плиты через семь дней после ее заливки. Примерно в этот период бетонная плита достигает 70% своей прочности при полном отверждении. Считается, что этого уровня прочности достаточно, чтобы выдерживать такие нагрузки, как каркас дома.
Тем не менее, существуют также компенсационные швы, которые необходимо врезать в бетон в течение первых 6–18 часов, и не позднее, чем через 24 часа после заливки. Время для этого очень важно.
Если разрезать слишком рано, суставы практически бесполезны. Если резать слишком поздно, трещины, скорее всего, уже появились, и компенсаторы не будут использоваться. Бетонные швы должны быть распилены, как только бетон сможет выдержать усилие распиливания без смещения или растрескивания частиц заполнителя.
Помимо вырезания компенсационных швов, существует еще около четырех факторов, которые следует учитывать при определении того, как долго бетонная плита должна затвердевать, прежде чем она сможет выдержать вес.
Первым фактором является количество воды, присутствующей в смеси. Цемент с высоким водоцементным отношением затвердевает медленнее, но может быть прочнее в долгосрочной перспективе. Между тем, вторым фактором является температура окружающей среды, при которой высокие температуры могут отверждаться быстрее, но со временем приводят к снижению прочности.
Третьим фактором, который следует учитывать, является тип используемой смеси. На самом деле существуют быстротвердеющие цементные смеси, которые вы должны рассмотреть. Последним фактором, который следует учитывать, является размер бетонной плиты, где более крупные и толстые плиты требуют больше времени для полного затвердевания.
Во время процесса отверждения важно поддерживать влажность цемента, чтобы он мог правильно затвердеть. Опрыскивание несколько раз в день в течение первой недели помогает предотвратить слишком быструю потерю влаги цементом. Это очень важный шаг, который помогает предотвратить ослабление бетона после его полного отверждения.
Почему лечение важно?Существует ряд причин, по которым крайне важно затвердевание бетона. Однако основная причина заключается в том, что отверждение помогает придать бетону как долговременную прочность, так и долговечность.
Другим важным фактором, который следует учитывать, является необходимость поддержания необходимого уровня влажности в бетоне во время процесса отверждения. Это может быть обеспечено путем заливки, распыления или покрытия бетона. Если бетон слишком быстро теряет влагу, это может привести к растрескиванию и потере прочности.
В целом отверждение бетона направлено на удержание влаги в плите для укрепления бетона; удерживать бетон от растрескивания до тех пор, пока он не станет достаточно прочным, чтобы противостоять трещинам; и повысить прочность, долговечность, водонепроницаемость и износостойкость конечного бетона.
Конечно, влажный цемент не способен выдержать никакого веса, поэтому необходима сушка. Таким образом, отверждение обеспечивает правильное высыхание бетона.
Как ускорить время отвержденияСуществуют различные меры, которые можно предпринять, чтобы ускорить время отверждения. Время очень ценно, когда речь идет о строительных проектах, так почему бы не использовать этот ценный ресурс по максимуму?
Ниже приведены некоторые способы ускорить время отверждения:
- Уменьшить влажность воздуха, ограждая бетонную поверхность и используя систему вентиляции и кондиционирования.
- Используйте правильное количество воды, так как меньшее количество воды может ускорить как отверждение, так и время высыхания. Однако имейте в виду, что это может сделать бетон слабее в будущем.
- Избегайте нанесения герметика на поверхность. Если его наносить во время затвердевания бетона, он может удерживать слишком много влаги, что приведет к увеличению времени высыхания.
- Используйте добавку быстрого отверждения. Они специально разработаны для сокращения времени отверждения без ослабления бетона с течением времени.
Важно помнить, что нельзя отводить слишком много влаги из бетона, так как это может привести к дефектам конструкции в будущем.
Заключительные мыслиКогда дело доходит до каркаса из литого бетона, обязательно учитывайте вышеупомянутые факторы. Это важно, если вы хотите сохранить структурную целостность бетонной конструкции в долгосрочной перспективе. Крайне важно обеспечить правильное затвердевание бетона.
Если вам нужна безопасная и надежная резка бетона, будь то коммерческий или жилой дом, позвоните нам по адресу MEGASAW. Мы имеем более чем 20-летний опыт предоставления качественных услуг по резке бетона по всему Мельбурну. Наш опыт – ваша гарантия!
Позвоните нам сегодня по телефону 1300 920 419 или оставьте запрос.
Как долго вы сможете на нем строить?
Пирс Перма
17 августа 2022 г.
Об авторе
Пусть #dirtnerd расскажет вам обо всем, что касается техасского ремонта грунта и фундамента.
Нам всем хотелось прогуляться или оставить небольшой отпечаток пальца на мокром бетоне, не так ли? Может быть, вы даже проложили дорожку перед домом, и вся семья оставила свои отпечатки ладоней, которые останутся навсегда — или до тех пор, пока ее не сменит новый владелец. 😢
Несмотря на это, бетонные плиты могут занять некоторое время, чтобы затвердеть, и хотя оставить свой след на небольшом квадрате тротуара — это весело, очень важно дать бетонной плите вашего фундамента полностью затвердеть, прежде чем строить что-либо поверх нее.
Но как долго бетон должен сохнуть, прежде чем строить на нем ? Это отличный вопрос! На что, мы надеемся, у нас есть ответ. Наша временная шкала показывает, сколько времени может потребоваться для отверждения бетонной плиты и когда будет подходящее время для начала работы.
Сколько времени сохнет бетон?
В то время как бетон, используемый для тротуаров или небольших проектов, может высыхать в течение 24-48 часов, большие бетонные плиты, используемые для фундамента, требуют гораздо больше времени и фактически требуют отверждения, а не просто дают ему высохнуть. Вот полезная временная шкала, когда бетон может затвердеть достаточно, чтобы по нему можно было ходить или начать работать:
- 10 часов: 5% отверждения
- 24 часа: 15%
- 48 часов: 25%
- 72 часа: 40%
- 1 неделя: 65%
- 2 недели: 90%
- 30 дней: 99%
- 48 дней: 100%
Некоторые компании говорят, что вам следует подождать полных 48-60 дней, чтобы быть в безопасности. Однако это может варьироваться в зависимости от многих факторов, указанных в этом руководстве. Вы можете начать обрамлять залитую бетонную плиту примерно через семь дней после ее заливки, когда она затвердеет примерно на 75%.
Важно отметить, что сушка и отверждение — это не одно и то же. Да, есть разница между сушкой и отверждением бетона. Короче говоря, сушка бетона означает, что бетон обезвожен, а отверждение — это процесс гидратации бетона.
Важность ожидания до застывания для сборки
Так что же может случиться, если вы начнете строить на незастывшей плите? Мы уверены, что вы можете себе представить, но вот почему так важно дождаться, пока он вылечится хотя бы на 75%, прежде чем начинать его строить.
- Неотвержденная плита более влажная, чем отвержденная, поэтому она более подвержена растрескиванию.
- Незатвердевший бетон может усаживаться по мере потери воды, что может привести к трещинам в стенах или полах, построенных поверх плиты.
- Если положить напольное покрытие на незастывшую плиту, оно может также не приклеиться.
- Если вы покрасите или нанесете герметик на неотвержденную плиту, она может не приклеиться и начать отслаиваться.
- Незатвердевший бетон может быть слабее затвердевшего бетона, поэтому любая нагрузка на него может привести к повреждению.
Как видите, лучше подождать, пока процесс отверждения не пойдет полным ходом, прежде чем приступать к созданию каркаса или строительному проекту. Говорят, что терпение — это добродетель, особенно когда дело касается отверждения бетона.
5 факторов, влияющих на процесс отверждения
Существует несколько факторов, влияющих на продолжительность отверждения бетона. К ним относятся:
- Размер плиты
Чем больше плита (или толще плита), тем больше времени потребуется для полного застывания. Это особенно актуально для коммерческих строителей и больших домов.
- Водоцементное отношение
Чем ниже водоцементное отношение, тем больше времени потребуется для отверждения. Отверждение требует увлажнения бетона, поэтому чем меньше воды, тем больше он будет высыхать и тем хуже затвердевать. Последнее, что вам нужно, это начинать сначала, так что определите пропорции прямо перед тем, как начать. Вы также можете регулировать по ходу дела, в зависимости от консистенции.
- Температура снаружи
Если на улице слишком холодно или слишком сухо, отверждение бетона может занять целую вечность. Идеальная температура для затвердевшего бетона – 50 градусов и выше при влажности 80-85%.
- Тип используемой смеси
Существуют различные типы и пропорции смесей, которые можно использовать для бетона, и некоторые из них затвердевают быстрее, чем другие. Соотношение песка и цемента или заполнителя также будет иметь значение.
- Нанесенный герметик
Есть такие герметики для бетона, проверенные самим Бобом Вила. Некоторые подрядчики могут также накладывать полиэтиленовую пленку на бетон, чтобы помочь герметизировать влагу и позволить ему правильно затвердеть.
Советы по ускорению процесса сушки
Хотя многие рекомендуют подождать полных 60 дней, пока бетонная плита затвердеет, прежде чем строить поверх нее, есть несколько способов ускорить процесс и сроки проекта.
1) Используйте отвердители
Отвердители — отличный способ ускорить процесс отверждения, но их следует использовать только на горизонтальных поверхностях, а не на вертикальных. Если вы используете их на вертикальных поверхностях, это может вызвать появление пятен. Отвердители работают, предотвращая испарение воды из бетона во время его отверждения. Это может помочь предотвратить трещины и дольше сохранять влажность, чтобы он мог быстрее затвердеть.
