Этапы ремонта в ванной в новостройке: С чего начать ремонт ванной комнаты в новостройке? Очередность работ

Этапы ремонта в новостройке │Основные шаги│Таблица этапов

Содержание

  • 1 Этапы ремонта в новостройке с нуля
    • 1.1 С чего начать?
      • 1.1.1 Перед тем, как планировать ремонт в новостройке:
    • 1.2 Последовательность ремонта квартиры в новостройке

С чего начать?

Чем подробнее будут определены стадии ремонта квартиры в новостройке — тем легче будет его проводить. Зная все основные шаги Вы будете готовы к тому, какие работы Вас ждут. Тем легче будет определить и бюджет для каждого шага.

Шаг 0. Начнем с того, что любой ремонт нужно организовывать заранее. Не обязательно устанавливать «железные» рамки с жестким графиком, достаточно определить основные факты, которые и повлияют на весь график и на этапы ремонта квартиры в целом.

Потратьте один вечер и обсудите с семьёй, что и где будет:

  • Нужна ли перепланировка?
  • Какая мебель планируется (ее примерные габариты и расположение)?
  • Какая отделка будет в каждой комнате: отделка пола и стен
  • Нужны ли короба для труб?

Тяжело самим — закажите дизайн проект у специалиста, это не так дорого, как кажется на первый взгляд (от 350 р/кв. м.) и спасет вас от переделок в процессе.

Перед тем, как планировать ремонт в новостройке:

При самостоятельном планировании интерьера Вам может пригодиться наша подборка полезных и бесплатных программ. Найти их можно вот здесь. Там Вы сможете ввести реальные размеры и нарисовать планировку, а также сделать пробную визуализацию.

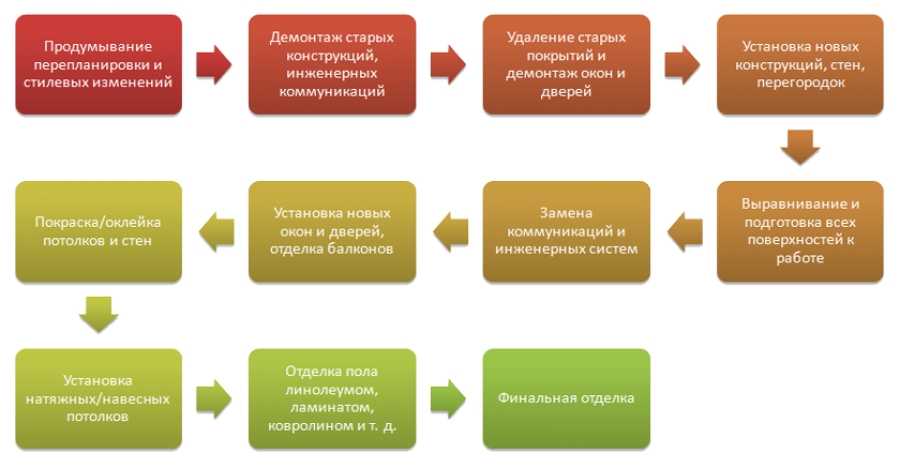

Последовательность ремонта квартиры в новостройке

Начало ремонта квартиры в новостройке — это всегда покупка базового инвентаря. Если Вы решились на самостоятельный ремонт — тогда к этому пункту добавляется еще и покупка инструмента.

Шаг 1. Строительный инвентарь и временный санузел. Купите самые дешевые унитаз и раковину, чтобы рабочие или Вы сами могли ими пользоваться без опасения испортить. Протяните временный свет во всех помещениях и, если дом уже заселен, договоритесь с соседями о графике работ.

Шаг 2. Перепланировка (если требуется). Сюда же относится и вывоз демонтированного материала, а также возведение новых перегородок.

Шаг 3. Замена окон, радиаторов отопления и входной двери (если требуется). Не забудьте прочесть наш пост об окнах, при выборе компании-производителя он будет вам полезен.

Шаг 4. Штукатурные работы. Помните, что от слоя штукатурки и погодных условий зависит время ее высыхания. В этом деле лучше переждать, чем потом перекрашивать стены или переклеивать обои.

Шаг 5. Разводка электрики, вентиляции и кондиционеров (прокладка всех проводов, установка подрозетников). И да, про электрику есть отдельный пост, который тоже было бы полезно почитать.

Шаг 6. Разводка сантехники и теплого пола (если будет). Здесь будьте внимательны: теплый пол можно укладывать как в стяжку, так и на неё. Зависит от производителя.

Шаг 7. Стяжка пола. Проконтролируйте, чтобы в местах, где будет стоять встроенная мебель и кухня перепад был минимальный.

Шаг 8. Ванная комната и санузел. Сюда можно отнести абсолютно все работы, которые требуются для отделки, кроме натяжного потолка (если выбрали именно его): гидроизоляция, прокладка коммуникаций, установка полотенцесушителя, ванной, инсталляции и отделочные работы.

Шаг 9. Занимаемся потолком. Если выбрали натяжной- пропускайте этот шаг.

Шаг 10. Готовим стены к финишной отделке: шпатлевание, затирка, шлифовка. Определяемся, какой фартук будет на кухне: если плитка — самое время ее уложить.

Шаг 11. Заливка финишного слоя пола (наливной пол, если требуется), утепление и укладка напольной плитки.

Шаг 12. Отделка откосов и установка подоконников.

Шаг 13. Установка потолочных багетов (галтелей) и покраска потолка

Шаг 14. Чистовая отделка стен.

Шаг 15. Установка розеток и выключателей.

Шаг 16. Подготовка основания и укладка напольного покрытия.

Шаг 17. Установка межкомнатных дверей.

Шаг 18. Монтаж напольных плинтусов.

Шаг 19. Установка натяжного потолка.

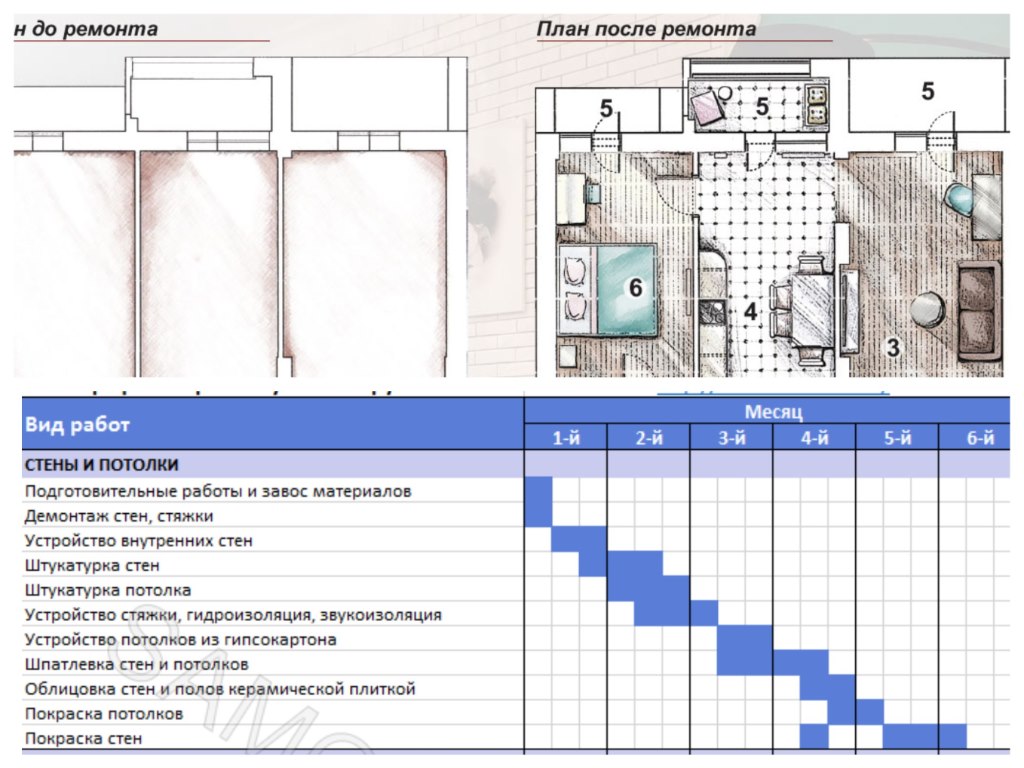

В таблице ниже приведены основные этапы ремонта. Так как каждый ремонт индивидуален — пункты таблицы могут меняться местами, что-то можно пропустить, а что-то — наоборот — добавить.

Планирование пространстванаймите дизайнера, который может помочь Вам составить удобную планировку или воспользуйтесь
специальными программами. Например, Homestyler или Planner 5D.
Подготовка проекта перепланировкиЕсли, конечно, перепланировка Вам нужна. Для того, чтобы перепланировка имела законную силу
и в будущем не возникло проблем с продажей квартиры — нужны соответствующие разрешения. Согласование
проекта перепланировки может занять от 5 до 30 дней.
Договоритесь с соседями и работайте в отведенное для шумных работ времяЕсли дом заселен — уважайте соседей, в конце концов, Вам с ними еще жить.
По закону можно шуметь с
9 до 13 и с 15 до 19 в будние дни. Подробнее о режиме в этой статье.
Подготовьте минимальные удобства для работыСтроительный унитаз и освещение.
ПерепланировкаПосле согласования документов в жилинспекции перепланировка — первый этап ремонта.
Гипсокартонные конструкцииИмеется ввиду возведение коробов, перегородок и пр.
Меняем двери, окна, отоплениеПо возможности замените двери, окна и радиаторы, ведь часто застройщики экономят именно на этих позициях. Обязательно
защитите их пленкой, чтобы во время черновых работ не запачкались строительными смесями.
Штукатурные работыПредварительно нужно сделать замеры, чтобы понять, сколько будет толщина штукатурного слоя. Не забудьте, что
угол, к которому будут примыкать встроенная мебель, должен быть 90 градусов.

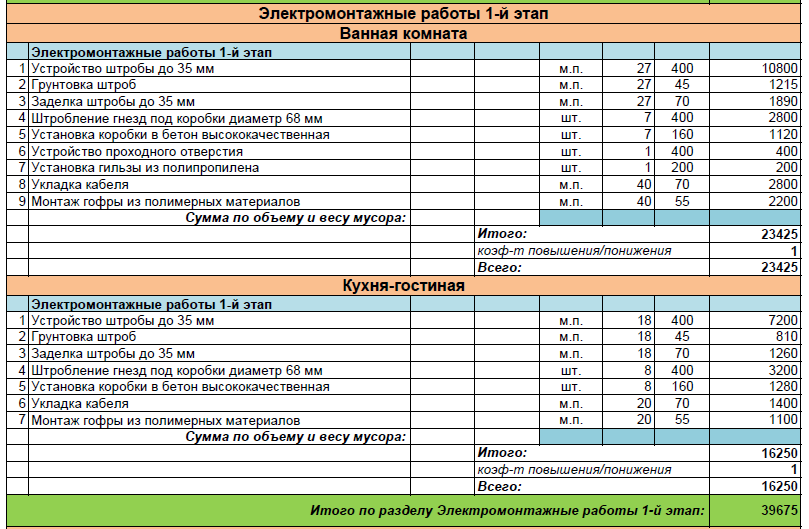

КоммуникацииСамое время развести электрику, сантехнику, вентиляцию и сделать предмонтаж кондиционера.
Установка теплого полаЗдесь внимание: теплый пол различается по способу монтажа. Некоторые устанавливают под стяжку,
другие могут устанавливаться под покрытие.
Стяжка полаПроконтролируйте, чтобы в стяжке не было глубоких трещин, она не скрипела и не крошилась при ходьбе.

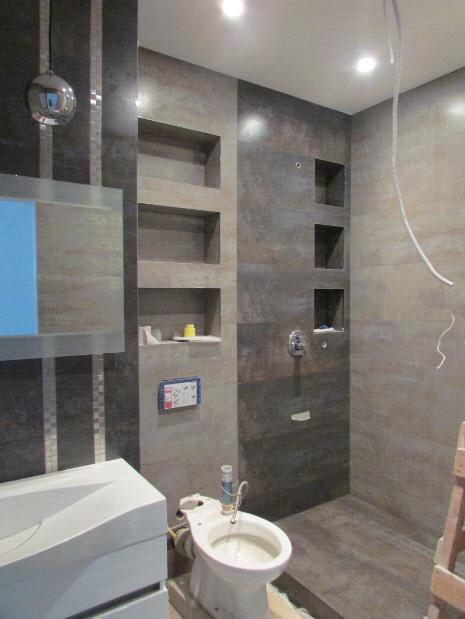

Ванная комната и санузелСюда относятся все виды подготовительных и отделочных работ. Если Вы выбрали дорогую плитку для отделки —
в рамках этого шага разумно будет поберечь плитку и уложить ее после того, как будут закончены все черновые работы
в квартире или затяните все защитной пленкой.
Подготовка потолка к отделкеСюда входит штукатурка, шпатлевание, шлифовка. Если у Вас будет натяжной — пропускайте шаг.
Подготовка стен к отделкеШпатлевание, шлифовка.
Подготовка пола к отделкеНаливной пол, утепление, укладка плитки.
Отделка откосовШтукатурка, шпатлевка, заделка швов
Установка подоконников
Отделка потолкаПокраска, оклеивание панелями или обоями. Установка потолочных светильников, галтелей, молдингов и их покраска.
Отделка стенПокраска, оклеивание обоями, декоративная штукатурка и пр.
Установка накладных частей розеток, выключателей
Отделка полаУстройство подложки (если нужна), настил линолеума, ламината, кварц-финиловой плитки, ковролина и пр.
Установка межкомнатных дверейУстановка дверей, наличников, порталов.
Монтаж плинтусовМожет потребоваться также заделка швов, в зависимости от типа плинтуса.
Натяжной потолокВ этот этап также входит установка светильников.

с чего начать, этапы, особенности

Квартблог рассказывает, с чего начать ремонт квартиры в новостройке. Основные этапы и особенности.

Квартблог рассказывает, с чего начать ремонт квартиры в новостройке. Основные этапы и особенности.

Содержание:

  • Особенности ремонта в новостройке
  • С чего начать?
  • Последовательность этапов ремонта

Особенности ремонта в новостройке

Квартира в новостройке — это чистый холст, который соблазняет нового владельца воплотить на нем все свои замыслы. И почти все новоселы совершают одну и ту же ошибку — концентрируются на декоративной части, забывая об особенностях только что построенного здания.

Перед планированием ремонтных работ в новостройке обязательно нужно учесть два негативных фактора:

1. Усадка. Вне зависимости от типа фундамента нового дома, его ожидает период обязательной усадки, который может продолжаться несколько лет подряд. Дополнительно к неизбежным деформациям новая стяжка и штукатурка в нескольких сотнях квартир тоже увеличат нагрузку на основание и будут способствовать видимым изменениям.

  Из-за этой проблемы через пару лет новосел может столкнуться с такими неприятностями, как трещины на стенах и отлетающий кафель в санузлах.

Хорошая новость в том, что современный рынок стройматериалов позволяет справиться с «плавающим» домом без потерь — достаточно использовать в ремонте специализированные средства: эластичные шпаклевки и клеи, демпферные ленты и армирующие сетки.

2. Массовый ремонт. Скорее всего, новый хозяин будет делать ремонт одновременно с несколькими десятками или даже сотнями соседей и такой концерт будет сопровождаться обилием пыли, вибрации и протечками коммуникаций. Борьба с атаками извне — задача бригады, выполняющей работы. Если объект в руках у профессионалов, то они знают, как уберечь отремонтированную поверхность от пыли и влаги.

С чего начать?

Как и любое успешное дело, ремонт в новостройке необходимо начинать с тщательной проработки плана. У будущих владельцев часто есть фора в виде подробного и развернутого проекта квартиры, предоставленного застройщиком еще до ввода дома в эксплуатацию.

При этом самое интересное для будущего владельца — выбор цвета обоев, компоновку мебели в комнатах и т.д. — придется отложить, занявшись в первую очередь планированием и расчетом коммуникаций — электрики, водопровода, отопления, вентиляции и газоснабжения. Этот этап — один из самых важных, потому что одна неучтенная в плане розетка может непоправимо испортить уже готовый интерьер в помещении.

После технической планировки идет очередь создания дизайн-проекта. На этой стадии визуализируется будущий интерьер квартиры: выбирается общий стиль, материалы, мебель и даже элементы декора. Этот этап довольно сложен для самостоятельного исполнения, ведь просто нарисовать будущую комнату недостаточно. Нужно понимать, где и какие материалы будут приобретаться, и какое сочетание окажется выигрышным. Работа профессиональных дизайнеров так ценится в том числе и потому, что перенести красивую картинку в реальность — не самая простая задача.

Следующая стадия — расчет количества всех необходимых для ремонта материалов. Специалисты не советуют покупать что-либо «впритык», потому что ремонт всегда подразумевает некоторый перерасход в следствии порчи или дополнительной необходимости. Пара разбитых кафельных плиток в таком случае становятся настоящей проблемой — ведь в магазине этой серии может больше не остаться. Проблема решается легким округлением квадратов и погонных метров в большую сторону.

Последовательность этапов ремонта

Для любого ремонта существует ряд общих правил — движение сверху вниз: от потолка к стенам, от стен к полам;  черновая работа делается сразу во всех комнатах, а чистовая — от помещения к помещению. Однако, эти принципы слишком упрощены и не дают ответы на все вопросы, поэтому имеет смысл рассмотреть все шаги в ремонте последовательно.

1. Электрика

Электрические коммуникации — не та составляющая ремонта, на которой можно сэкономить. Во-первых, от качества электромонтажа и оборудования зависит пожарная безопасность квартиры, а, во-вторых, дальнейшая замена проводки потребует штробления стен и нового ремонта. Разводка электрических теплых полов, проводки, выключателей, розеток, систем видеонаблюдения и сигнализации, защитные электрощиты — все это требует только качественных материалов и профессионального монтажа с гарантией.

2. Сантехника

Монтаж сантехнических коммуникаций подразумевает проводку труб водоснабжения и канализации в зонах ванной комнаты, туалета и кухни. Если планируется установка кухонного острова с мойкой, то на этом этапе обязательна подводка труб с учетом необходимого наклона, потому что смонтировать такой остров после заливки полов станет попросту невозможно.

3. Черновой пол

Вариантов обустройства пола сегодня очень много:

  • мокрая, сухая и полусухая стяжка;
  • каркасные конструкции под систему теплых полов;
  • наливные самовыравнивающиеся полы.

Выбор метода зависит от финишного покрытия и особенностей дома. Но, в любом случае, при обустройстве чернового пола необходимо соблюдать уровень и следить за отсутствием трещин и перепадов на поверхности.

4. Черновые потолки

Этот этап необходим при создании многоуровневых гипсокартонных и окрашенных потолков. Если планируется натяжной потолок, то можно ограничиться грунтовкой поверхности для предотвращения попадания частиц бетона на внутреннюю поверхность полотна.

5. Черновые стены

Редко черновой ремонт от застройщика может похвастаться ровными стенами, поэтому, в большинстве случаев, штукатурка — это необходимый этап ремонтных работ. Штукатурка выравнивает самые грубые перепады и требует дальнейшего нанесения финишного слоя специальной шпатлевки для идеально ровной поверхности стен.

6. Монтаж радиаторов

Каким батареям отдать предпочтение: биметаллическим, чугунным, алюминиевым или стальным — это вопрос сложный. У каждого типа есть свои особенности: современные чугунные радиаторы отличаются изысканным дизайном, стальные лучше держат высокое давление в сети, у алюминиевых выше теплоотдача, а биметалл сочетает в себе преимущества сразу нескольких типов. Так что при выборе придется учитывать и технические, и эстетические нюансы каждого вида радиаторов.

7. Монтаж окон

Застройщики любят экономить на мелочах, на окнах — в том числе. При первом осмотре квартиры нужно обратить внимание на качество оконной фурнитуры, толщину профиля и количество стекол. Чтобы понять, два или три стекла в стеклопакете — нужно посмотреть на алюминиевую рамку внутри. По центру этой рамки должна проходить темная полоса — это и есть третье стекло. Однокамерный стеклопакет (в два стекла) подходит только для южных регионов России, а все, что северней — требует дополнительного утепления.

8. Монтаж входной двери

Не смотря на то, что черновые работы закончены, следует обезопасить дверь от загрязнений и повреждений при помощи пленки. Зачастую в непосредственной близости от входа расположен ввод коммуникаций в квартиру, поэтому при установке двери нужно действовать аккуратно и не повредить трубы или провода.

9. Чистовой потолок

После завершения черновой отделки приходит время для монтажа натяжных потолков или окрашивания подготовленной поверхности. На этой стадии стоит еще раз вспомнить о возможной усадке здания и использовать специальную эластичную краску, которая выдержит незначительный разрыв. Или пойти путем экономии и использовать самый недорогой вариант побелки, который можно будет восстановить без особенных затрат.

10. Укладка плитки

В новостройке укладка плитки непосредственно на стены чревата скорым появлением трещин и связанной с ними атакой влаги и плесени. Избежать такого исхода поможет создание «плавающего» гипсокартонного каркаса с демпферными углами, на который и будет крепиться плитка. Более безопасная зона укладки — это кухонный фартук, который из-за своих небольших размеров вряд ли пострадает от деформации дома.

11. Монтаж межкомнатных дверей

Двери устанавливаются без наличников и так же защищаются пленкой до окончания отделочных работ.

12. Отделка стен

Оклейка стен обоями, нанесение декоративной штукатурки и монтаж стеновых панелей требуют разных подготовительных работ и отличаются друг от друга по сопутствующим загрязнениям. При штукатурке и окраске следует принять меры предосторожности, чтобы не испачкать потолки и двери.  На этом этапе стоит еще раз убедиться, что все внутренние коммуникации проведены — до финишнной отделки стен есть возможность исправить огрехи малой кровью.

13. Монтаж сантехники

Следующий шаг — установка сантехники, полотенцесушителей, кранов и душевой кабины.

14. Чистовые полы

Далее укладывается напольное покрытие. В случае использования простых материалов — линолеума или стандартного ламината, монтаж по силам и любителю. А вот такие капризные и дорогостоящие материалы, как паркет, керамогранит и наливной пол стоит передать под ответственность специалистов.

15. Детали

Потолки, полы и стены уже готовы и пришло время закончить с отделочными работами — установить все необходимые мелочи. К ним относятся розетки, выключатели, светильники, плинтусы, наличники и пороги. После окончания масштабных работ легко забыть про какую-либо деталь или оставить её «на потом». Принимая решение отложить монтаж люстры до лучших времен не лишним будет вспомнить пословицу: » Нет ничего более постоянного, чем временное. «

16. Расстановка мебели и техники

Итак, квартира почти готова к заселению, осталось самое простое — расставить по своим местам мебель и элементы декора. Но и здесь есть свои нюансы — установить своими силами встроенный шкаф-купе  или кухонный гарнитур может быть крайне сложно для неподготовленного человека.  Монтаж встроенной техники так же потребует наличия определенных навыков и инструмента. Для удобства можно разделить финальный этап на две части — сначала смонтировать все, что потребует внимания наемных рабочих, а потом уже завезти и расставить всю остальную мебель.

Дайджест Квартблога

Ремонт: знать, учитывать, контролировать. Часть1. Черновые работы — Черновые работы в квартире, часть 1. Валерия Белоусова — основательница студии ValeryDesign — рассказала нам обо всех этапах, которые вы должны проконтролировать при ремонте, и обо всех подводных камнях, которых стоит избегать.

Как рассчитать бюджет на ремонт: шпаргалка — Дизайнер Ирина Иванова советует, как подступиться к формированию бюджета на ремонт квартиры.

Идеальный тандем с дизайнером и быстрый ремонт: реально ли это — Сегодняшние советы «Квартблога» — именно об этом — о главных аспектах переделки и оформления интерьера.

Миссия выполнима: ремонт от А до Я — Дизайнер Валерия Белоусова в мельчайших подробностях расскажет о том, как планировать и вести ремонт.

Частые ошибки при ремонте: реальный опыт — Мы собрали комментарии людей, которые рассказывают, о чем жалеют после прошедшего ремонта  квартиры и какие выводы сделали. Расскажем какие ошибки встречаются чаще всего, и какие есть варианты для их исправления.

Добавить в избранное2

  •  Теги
  • ремонт
  • новостройка

ремонт, новостройка

6 этапов реконструкции ванной комнаты — TruBuild Construction

TruBuild Construction

TruBuild Construction

6 этапов реконструкции ванной комнаты

Когда дело доходит до работы с клиентами по реконструкции ванной комнаты, мы заметили, что мало кто знает, через какие этапы пройдет их помещение от начала до конца.

Все мы знаем, что наступает время, когда каждая ванная нуждается в обновлении.

Начать процесс может быть непросто, потому что в нем так много движущихся частей!

Возможно, вы не занимаетесь ремонтом каждый день, но мы занимаемся им. Вот почему мы решили составить простое пошаговое руководство, которое поможет вам понять каждый этап ремонта ванной комнаты.

Процесс разбивается на части, чтобы у вас были соответствующие ожидания относительно того, что произойдет, и чтобы вы знали, как убедиться, что вы готовы.

Реконструкция ванной комнаты. Этап 1. Создайте план

Составление подробного плана ванной комнаты до начала работ поможет убедиться, что результат будет соответствовать вашему видению. Это может уменьшить стресс и помочь вам придерживаться вашего бюджета.

Составление плана реконструкции вашей ванной комнаты включает:

  • Поиск стиля дизайна

  • Составление бюджета

  • Собеседование и найм подрядчика 13

    0002 Приобретение всей сантехники и осветительных приборов

Реконструкция ванной комнаты Этап 2: Снос

Снос ванной комнаты включает удаление всех материалов, которые не должны храниться в существующем помещении. Это включает в себя все ваши личные вещи, а также все поверхности, которые вы заменяете, такие как ванна/душ, полы, туалетные столики, освещение, зеркала и т. д.

Это может быть грязной, но приятной частью процесса. Наконец-то вы видите чистый холст для своей новой ванной!

На этом этапе вам нужно планировать свое пребывание вне помещения, пока не будут завершены все работы и не будут пройдены все разрешительные проверки.

Реконструкция ванной комнаты. Этап 3: черновой.

Затем начинает обретать форму новая планировка ванной комнаты.

Во-первых, любые изменения в каркасе или конструкции будут происходить для создания новых стен, потолков и т.д.

Затем установка сантехники, электрики, ОВКВ, пола, потолка и стен.

После того, как каркас и черновая обработка механических частей будут завершены, будет проведена серия проверок каждой из них, чтобы убедиться, что они были выполнены правильно, прежде чем они будут покрыты изоляцией и гипсокартоном.

Реконструкция ванной комнаты. Этап 4: Установка туалетного столика и плитки

Ванная комната снова станет похожей на комнату на этапе 4!

Гипсокартон будет завершен, включая любые работы на потолках, если применимо.

После того, как гипсокартон уложен, установщик плитки может приступить к работе. В помещении будет уложена любая напольная или настенная плитка.

Когда пол и стены подняты, туалетный столик и другие шкафы или шкафы можно установить в нужных местах.

Реконструкция ванной комнаты. Этап 5: Установка светильников

Подрядчики возвращаются, чтобы завершить этап 5.

Светильники будут установлены электриками.

Раковины, смесители, насадка для душа и туалет будут установлены сантехниками.

Вентилятор для ванной комнаты и другие отделочные материалы HVAC также будут упакованы.

Заключительные проверки всех механизмов будут завершены.

Реконструкция ванной комнаты. Этап 6. Последние штрихи

Чтобы завершить ремонт ванной комнаты, осталось сделать всего несколько штрихов.

Покраска стен и потолков может создать настроение в комнате.

Установка зеркал, душевых дверей, вешалок для полотенец и любых других украшений будет добавлено, чтобы чувствовать себя как дома!

Заключение

Понимание этапов ремонта ванной комнаты поможет вам подготовиться на протяжении всего процесса. Создание плана на начальном этапе может действительно сделать остальные этапы более плавными. Как только вы начнете, вы можете быть удивлены, как быстро может идти процесс!

У вас есть другие вопросы о ремонте вашей ванной комнаты? Мы будем рады ответить на них! Напишите нам на строку ниже…

Tagged: реконструировать, обновить, дом, этапы реконструкции ванной комнаты, советы по ремоделированию, сделай сам, старение на месте, HR

Сроки ремонта ванной комнаты — проекты New Vision

Тщательно спланируйте свой проект

Некоторые ремонтные работы и пристройки, такие как преобразование бунгало в двухэтажный дом, потребуют, чтобы вы выехали на время строительства. Другие проекты, такие как пристройка над пристроенным гаражом или отремонтированная кухня, могут позволить вам жить с проектом здания, но будут неудобства и нарушения, которые вам придется планировать.

Для крупных проектов могут потребоваться услуги архитектора и других специалистов, таких как инженеры и подрядчики по отоплению. Их чертежи необходимы не только для получения разрешений на строительство и других муниципальных разрешений, но и служат основой для вашего подрядчика по ремонту для определения стоимости проекта.

Будьте реалистичны в отношении времени, которое потребуется для начала и завершения проекта; его полные расходы, включая не менее 10% непредвиденных расходов на изменения и непредвиденные обстоятельства; и влияние проекта на повседневную работу вашего дома и семейную деятельность.
Если ваш проект, вероятно, продлится более нескольких недель, целесообразно обсудить его с соседями. В дополнение к неизбежному шуму и грязи, на улице будут припаркованы автомобили, мусорные баки на подъездной дорожке и множество грузовиков. Большинство соседей будут понимающими и любезными, особенно если их уведомят первыми.

Включите в договор требование о ежедневной уборке, чтобы ваш дом, улица и близлежащие газоны не напоминали строительную площадку.

Выберите RenoMark Renovator/Builder

Ищите RenoMark Renovator в качестве гарантии того, что вы наняли профессионала, который предоставит услуги высокого качества.

Спросите об опыте реставратора в проектах, подобных вашему. Мы рекомендуем вам получить имена домовладельцев, которые выполняли аналогичную работу, и спросить их об их опыте.

Разумно сначала обратиться к реставратору. Многие реставраторы RENOMARK имеют штатных специалистов по дизайну или отношения с архитекторами и другими специалистами, специализирующимися на разработке проектов реконструкции жилых помещений. Если вы сначала привлекаете дизайнера, как можно раньше пригласите в команду реставратора, чтобы опыт и знания каждой стороны могли принести пользу вашему проекту.

На этом этапе ваш профессиональный дизайнер или реставратор должен быть в состоянии предоставить удовлетворительные грубые наброски, чтобы вселить в вас уверенность, чтобы продолжить или уточнить ваши планы. Предварительный набросок и общее указание качества материалов и мастерства, которые вы ищете («спецификации»), позволят ремонтнику дать вам смету бюджета и указать время, необходимое для окончательной доработки проекта, получения разрешений на строительство или других действий. согласования и завершить проект.

Ваш реставратор RENOMARK выберет и направит опытных специалистов по конкретным элементам, таких как электрики, сантехники, маляры или те, кто занимается укладкой гипсокартона, кирпича или штукатурки.

Получите письменный контракт

После того, как вы будете удовлетворены предварительным проектом, предварительным бюджетом и реалистичным графиком, вы будете готовы приступить к окончательным чертежам. Когда они будут завершены, вы сможете получить точную оценку стоимости и подписать договор с реставратором на выполнение работ.

Если вы решите обратиться к нескольким ремонтникам с просьбой представить предложения, помните, что это может занять много времени. Ремонтник должен быть очень точным в ценообразовании материалов в соответствии со спецификациями… потому что он будет привязан к цене.
Когда вы примете решение нанять реставратора, изложите его в письменной форме. Включите точный объем работы; точную цену, включая график платежей; разумный срок выполнения работ; и любые инструкции по защите незастроенных частей дома.

Если между вашим специалистом по ремонту и дизайнером есть какие-либо разногласия по поводу процедур или материалов, самое время их разрешить. Важно избегать каких-либо существенных изменений во время строительства, поскольку это может привести к задержкам и дополнительным расходам.
Избегайте ремонтников, которые предлагают выполнить работу без контракта, пытаясь избежать уплаты HST. Этот тип ремонтников также может не платить WorkSafeBC или иметь надлежащую страховку, что подвергает вас финансовому риску.

Проверка хода работ

Регулярная связь между вами и вашим ремонтником поможет избежать проблем. В ходе ремонта или пристройки домовладелец часто требует внесения изменений или дополнительной работы. Эти запросы могут повлиять на стоимость и время, необходимое для завершения вашего проекта. Важно, чтобы у вас был подписанный заказ на изменение для всех изменений. Убедитесь, что вы осведомлены о дополнительных расходах и что эти изменения добавлены в контракт.
