Как Забетонировать Двор Своими Руками: 6 Этапов Работы

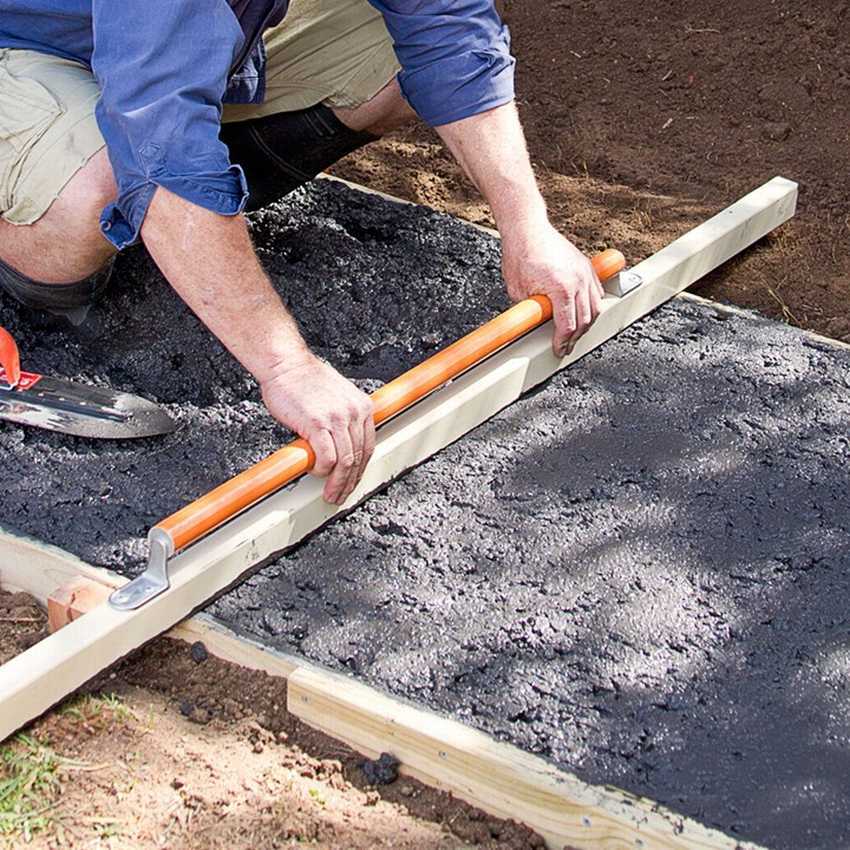

Процесс укладки бетона

Облагораживание придомовой территории – процесс достаточно трудоемкий и весьма затратный. Нанимая профессиональные бригады, вы, конечно, гарантируете себе итоговое качество, но иногда цена на их услуги просто космическая.

И тогда, нам, простым работягам, ничего не остается, как взять в свои руки лопату, и ринуться в бой. Сегодня мы поговорим о том, как забетонировать двор своими руками.

Содержание статьи

  • Калькулятор объема бетона
  • Бетон, как строительный материал — №1
  • Подготовительные мероприятия
    • Снятие грунта и подсыпка
    • Организация дренажной системы
  • Основные работы
    • Инструмент
    • Изготовление опалубки
    • Армирование
    • Установка маяков
    • Работа с бетонной смесью
  • Расчет состава бетона

Калькулятор объема бетона

Площадь плиты м2.
Толщина плиты м.

Бетон, как строительный материал — №1

Почему именно бетон, спросите вы?

Да все очень просто – этот материал знаком, наверное, каждому, с ним достаточно просто работать, и выполнить правильно весь процесс заливки будет под силу многим, кто уверен в своих физических силах. Естественно, подразумевается, что теоретическими знаниями любой мастер должен обладать в полной мере, чем мы, собственно, и займемся в этой статье. Так сказать – знания в массы!

К труду и обороне готов

  • Однако это не все преимущества бетона, которые можно выделить. Очень важна итоговая прочность покрытия.
  • При правильном обустройстве и последующей эксплуатации бетонная поверхность может прослужить 15-20 лет, при том, что поверхность ремонтопригодна, что позволяет еще и увеличить указанные сроки.
  • Цена на компоненты смеси доступна, а их распространенность позволяет выполнять работы в любом регионе без проблем с поставками.
  • В качестве ближайшего конкурента можно назвать асфальтовое покрытие, однако сделать его самостоятельно у вас вряд ли получится, соответственно, на это уйдет много больше денег.
  • Бетонную поверхность в последствии можно использовать как основание для укладки других материалов, например, резиновой или бетонной плитки.

Бетонный двор легко облицевать прочими материалами

Из недостатков можно отметить, разве что, непритязательный внешний вид, однако – это как посмотреть. Практически вся Америка имеет такие дворы, и никто не жалуется.

Бетонное покрытие двора – залитые дорожки

Готовые поверхности тщательно выравнивают, затирают до гладкого состояния, а иногда покрывают декоративно-защитными составами, или изначально добавляют в раствор пигменты для создания более веселой расцветки.

Совет! Кстати, бетонные дорожки неприхотливы к механическим воздействиям, так что, сбивая зимой с проходов наледь, не придется хвататься за сердце, думая, а не повреждено ли покрытие!

Подготовительные мероприятия

Давайте ка, потихоньку приступать к описанию рабочего процесса. Как всегда, начинаем с самого главного – подготовки, которую можно разделить на несколько этапов.

Снятие грунта и подсыпка

Прежде чем двор залить бетоном, нужно подготовить основание

Данный этап можно смело назвать самым трудоемким. В ход идут все доступные средства от бульдозера, до кирок, лопат, ломов и перфораторов.

  • Данная процедура предназначена для того, чтобы опустить слой бетонной стяжки на нужный уровень, при соблюдении минимального слоя. При этом под покрытием устраивается дренажная подушка из песка и щебня, которую также нужно где-то разместить.
  • Если у вас цоколь здания имеет приличную высоту, и за сантиметрами вы не гонитесь, можно обойтись и без снятия, но только если имеющаяся почва неплодородная и вам даже потребуется в процессе подсыпка.

Как правильно забетонировать двор – выполненная подсыпка

  • Подсыпка, как вы понимаете, требуется в обратной ситуации, когда вам необходимо поднять уровень двора.
  • Сама процедура предельно проста и заключается в покрытии поверхности щебнем.
  • Если почва преимущественно глинистая, то можно обойтись без этой процедуры, так как она впоследствии практически не дает усадки.
  • Возвращаясь к снятию грунта, отметим, что обычно убирается слой около 20-ти сантиметров, по вышеозвученным причинам. Данная работа не требует от работника никаких профессиональных навыков – только физическую выносливость. Поэтому, чтобы не убивать свое здоровье, наймите дешевую рабсилу в виде разнорабочих из стран ближнего зарубежья, которые в кротчайшие сроки и за умеренную плату сделают все за вас. Хотя как знать, может вам давно не терпится помахать мотыгой, так сказать, удаль показать – тогда смотрите сами.

Организация дренажной системы

Вторым и заключительным этапом подготовки двора, перед тем как залить двор бетоном, является организация системы дренажа, которая будет эффективно отводить лишнюю воду. Система представляет собой ничто иное, как классическую песчано-гравийную подушку.

Как правильно бетонировать двор – трамбовка дренажного слоя

  • Состоит такая подушка из двух слоев – песка и гравия. Для бетонного покрытия, чей вес будет распределен по достаточно большой площади, будет достаточно каждый слой сделать толщиной в 5 сантиметров.
  • Очень важно, чтобы оба слоя были очень тщательно утрамбованы, иначе со временем они могут дать усадку, вслед за которой просядет и бетонная площадка, естественно, с трещинами и последующим разрушением.
  • На фото выше показана трамбовочная машина, которая в кратчайшие сроки даст вам отличный результат. Однако применить такую технику вы сможете лишь в том случае, если она у вас имеется в наличии (вы мастер или рядом располагается пункт проката строительного инструмента), что бывайте от силы в 5% случаев.
  • При отсутствии техники в ход идут ручные приспособления – это и катки, и толкушки различных конфигураций, в том числе и такой интересный вариант, как на последнем фото. Какой-то умелец приварил к швеллеру бур от перфоратора, и вуаля – убивай электроинструмент сколько влезет… шутка.
  • Очень эффективным методом трамбовки является поливка подушки водой, особенно если она добывается в колодцах в неограниченном количестве. Песок и гравий оседают вместе с жидкостью, проходящей через них.

Совет! Поливка может занять достаточно много времени, поэтому запаситесь терпением, чтобы убедиться, что трамбовка проведена качественно.

Каждый слой песчано-гравийной подушки трамбуется отдельно. Для второго слоя из гравия или щебня важно не использовать материал с крупной фракцией, так как большие камни не позволят слою лечь плотно, что является прямым нарушением технологии.

Основные работы

Можно заливать

Постепенно переходим к следующей части работ, которая тоже разделяется на этапы. Процедура не сложна, но требует соблюдения всех норм.

Инструмент

Для выполнения всех работ вам потребуются следующие инструменты и материалы:

Строительный уровень

Позволит вам точно выставлять маяки или опалубку, если она их заменяет, под требуемым уклоном. Возьмите вариант с большей длиной, чтобы измерения были более точными.

Лопата

Не обойтись и без хорошей лопаты, чтобы эффективно распределять бетонный раствор. Также удобно пользоваться граблями, особенно при подаче раствора из трубопровода.

Длинное правило

Данным инструментом протягивается бетон по маякам. Если имеется длинная ровная доска, то можно воспользоваться ею.

Виброрейка

Из профессионального инструмента, который используется при таких работах, можно добавить виброрейку, так как ее можно изготовить самостоятельно. Данный инструмент позволяет не только выравнивать поверхность бетона, но и тщательно его утрамбовывать, что положительно сказывается на прочности готового покрытия.

Как видите, все приспособления достаточно простые и найдутся в любом хозяйстве. С материалами все тоже обстоит хорошо – ничего дорогого не требуется.

Профиль металлический ППН

  • Данный профиль прекрасно подходит для использования в качестве маяков, по которым протягивается бетон. Они обладают достаточной прочностью и ровностью.
  • Вместо отдельных маяков можно использовать бортики опалубки, выставленной нужным образом. Такой подход достаточно удобен, хотя и требует для опалубки использования хороших досок – это удобно и позволяет попутно организовывать деформационные швы.

Стальная арматура

  • Стальные пруты потребуются для организации армирующего каркаса. Можно использовать готовую сетку, что очень удобно, но под рукой ее может не оказаться. Для армирования бетонной площадки будет достаточно прутов диаметром 6 мм и более.

Качественный пиломатериал

  • Материал для опалубки – чаще всего используют доски разной толщины. При желании можно ограничиться шифером, а для дорожек с криволинейной формой можно использовать фанеру, либо пластиковые панели, которые могут достаточно легко гнуться.

Бетонируем двор своими руками — процесс заливки бетоном

  • Все ингредиенты для приготовления бетонной смеси. О составе мы поговорим подробнее чуть позже, в соответствующей главе.

Изготовление опалубки

Бетонирование двора своими руками – опалубка из ОСП панелей

В связи с тем, что масса бетона будет распределена по большой территории, она не будет оказывать значительного давления на стенки опалубки, поэтому слишком прочные материалы для этого не требуются. Достаточно досок толщиной в 15 мм, часто укрепленных колышками. Опалубка не даст раствору растечься и по застывании у вас получатся ровные края.

Как уже говорилось, материалы могут использоваться разные, главное, чтобы у них были гладкие стенки. Если применяется материал, активно впитывающий влагу, то его желательно обмазать отработанным маслом – особенно это касается тех частей конструкции, которые ставятся по центру для разбивки поверхности на сектора. Такие элементы потом легко отсоединяются от застывшей бетонной массы, не повреждая ее.

Если заливаемый слой бетона будет достаточно большим, то бортики можно укрепить не только колышками, но и дополнительными подкосами.

Армирование

Следующий этап – это создание армирующего каркаса.

Решетка из арматуры

Данный элемент является обязательным в любой бетонной конструкции, испытывающей механические нагрузки. Он усилит поверхность и сделает ее более прочной.

Если вы используете сетку, то ничего сложного нет, просто раскатывайте ее по площадке и двигайтесь дальше. Если же вы применяете прутья, то придется немного повозиться, чтобы соединить их в одно целое. Для этого вам понадобится вязальная стальная проволока. Можно применить и сварочный аппарат, если он у вас имеется, однако стоит отметить, что итоговая прочность от этого не изменится.

Прутья укладываются так, чтобы они образовывали ячейки размером 15х15 сантиметров. Каждое пересечение связывается проволокой. Каркас желательно немного приподнять над землей, для чего можно использовать специальные подставки.

Пластиковая подставка для арматурного каркаса

Если тратиться на эти элементы нет желания, то можно оставить как есть, просто приподнимая периодически решетку во время заливки площадки бетоном.

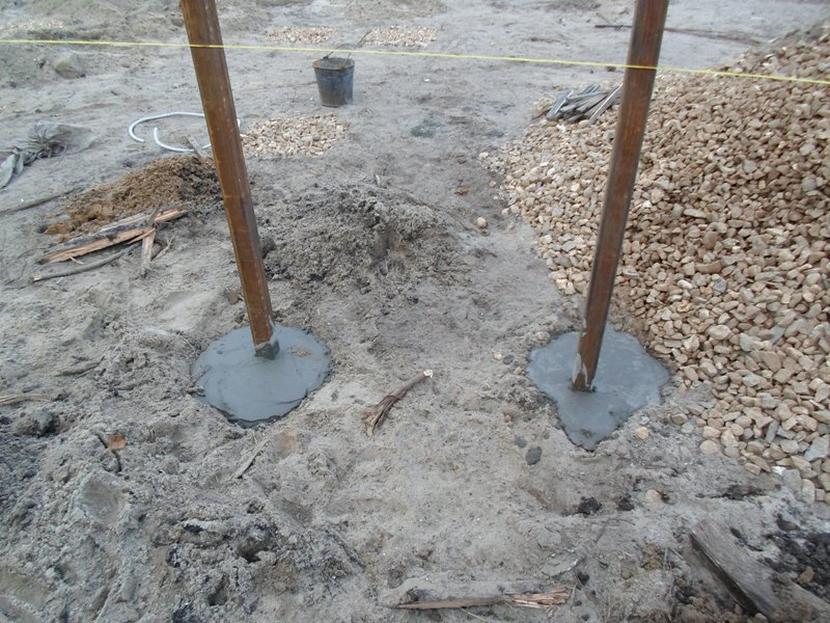

Установка маяков

Если вы не ходите использовать в качестве маяков края опалубки, то можете установить отдельные, сделанные из металлического оцинкованного профиля, что используется при сборке каркасов для гипсокартона.

В качестве бортика выступает стена из блоков, поэтому без отдельного маяка не обойтись

  • В выставлении этих элементов нет ничего сложного. Обычно для этого используют либо подкладки (что не очень удобно), либо раствор, который, высыхая, надежно их фиксирует.
  • Итак, накладываем горку раствора в нужные места.
  • Прикладываем сверху профиль и контролируем его положение при помощи строительного уровня.
  • По выставлении, излишки смеси убираются, и конструкция остается сохнуть примерно на одни сутки.

Спустя указанное время, можно начинать заливку.

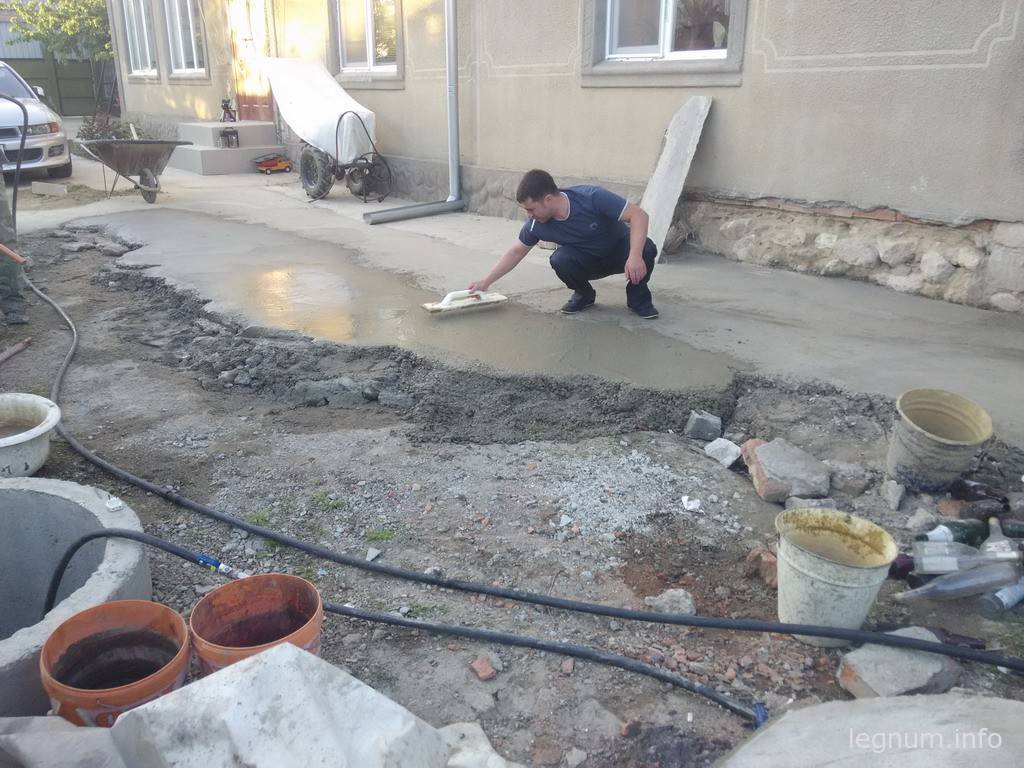

Работа с бетонной смесью

Процесс замешивания бетона

В принципе, ничего сложного вам сделать не осталось, в технологическом плане, однако в каждом деле имеются свои хитрости, способные облегчить задачу.

Некоторые из них мы попутно и озвучим.

Итак, для работы вам потребуется бетонный раствор марки не ниже М200 (класс В15) – это если в основном планируется использовать покрытие для пешеходного движения, или если же на площадке будут постоянно проезжать автомобили, то лучше немного больше потратиться и залить бетон М300 (В 22,5).

Совет! Точные рецептуры на кубический метр смеси вы сможете отыскать в интернете в виде текстовых статей, либо вот такой таблицы.

Рецептура бетонных смесей разных классов

Если вы сомневаетесь, что сможете точно соблюсти рецептуру, то лучше заказать бетон на заводе, что вдобавок значительно сократит время заливки. Непрерывная подача смеси очень важна — перерывов большой продолжительности быть не должно, так как свежая смесь плохо связывается с уже схатившейся.

Именно поэтому стоит дважды подумать, прежде чем решать пользоваться обычной бетономешалкой и тем более, замешивать все лопатами.

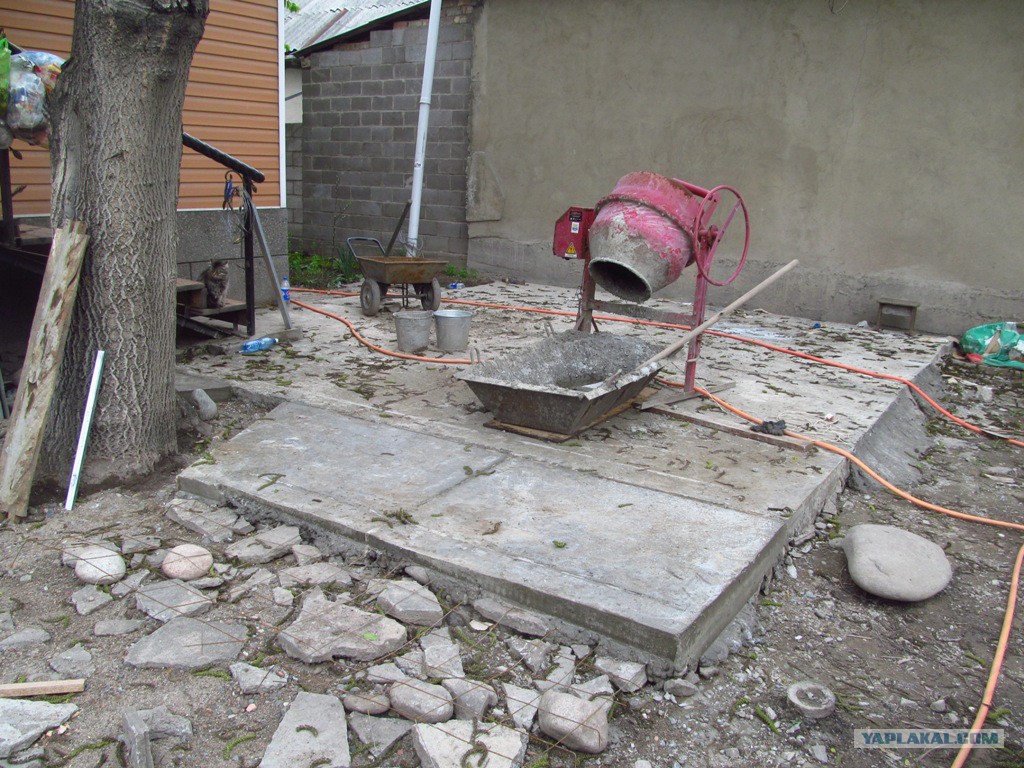

Даже бетономешалка не замешает так качественно, как автомиксер

Итак, представим, что бетон на рабочую площадку доставлен, действуем в следующей последовательности:

Выгрузка смеси

  • Подаем раствор к самому дальнему месту на площадке и начинаем его выгрузку. Данная работа будет отнимать много сил, так что ее нужно максимально механизировать. Можно использовать: бетонные насосы, небольшие строительные тракторы, как на фото выше, различные тачки, носилки, и лишь в крайнем случае — ведра.

Такая разгрузка значительно ускорит процесс

  • Кучки бетона начинаем распределять по площадке, равномерно заполняя ее.

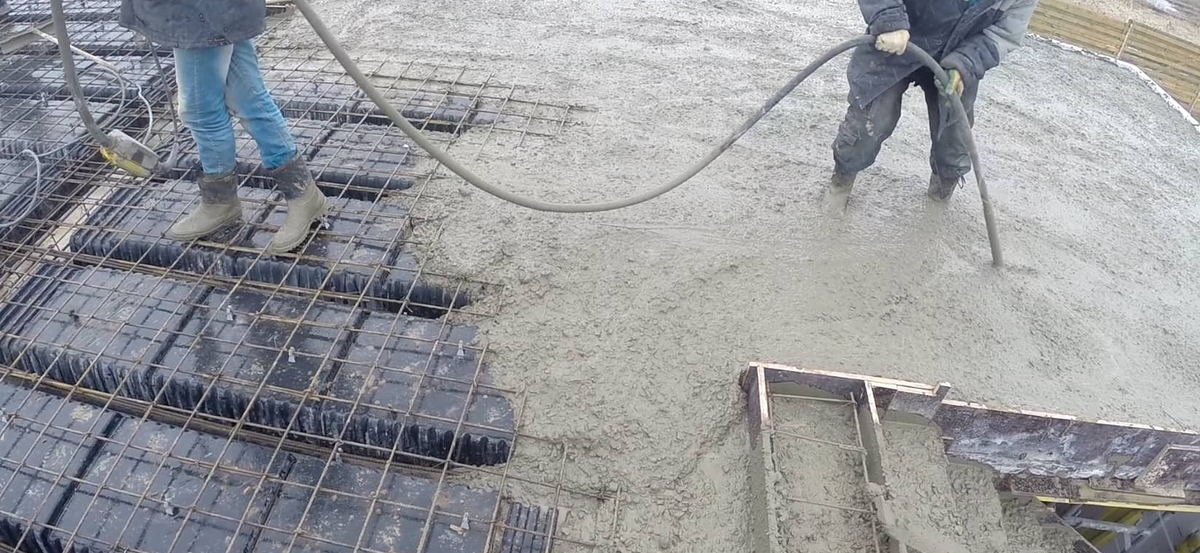

Разравнивание бетонной смеси

  • Для этого удобно пользоваться грабельками или вот такими гладилками, по типу швабры. Так же пригодится и лопата. Работать при этом нужно в резиновых сапогах, чтобы было можно беспрепятственно перемещаться по уже налитой смеси, иначе постоянно придется тянуться, что нехорошо для спины.

Армирующий каркас периодически приподнимается

  • По мере заполнения площадки, арматурная сетка периодически приподнимается и встряхивается, чтобы она оказалась не под бетоном, а прямо в нем.

Заглаживание краев

  • После начинается процесс разравнивания. Края лучше разровнять аккуратно гладилкой, после чего можно переходить к более мощным инструментам.

Как правильно залить бетоном двор: работа с правилом

  • Далее при помощи правила бетон протягивается по направляющим и слегка приглаживается. Обратите внимание, мастера с фотографии работают алюминиевым бруском, так как он прочнее простого правила и не будет прогибаться при нажиме.
  • Идеальная гладкость на этом этапе не требуется – сейчас больше важна ровность получаемой плоскости.

Разглаживание поверхности

  • Затем в ход идет либо виброрейка, либо вот такая гладилка, которую можно изготовить и самому их двух спаренных правил. Поверхность стяжки разглаживается и становится очень ровной.

Выравнивание краев

  • Отдельно стоит пройтись по краям, чтобы они получились ровными и прочными. Малкой снимаем излишки, и аккуратно приглаживает деревянной гладилкой образовавшиеся неровности.

Технология бетонирования двора: нарезание деформационных швов

  • Теперь нужно сделать с некоторой периодичностью в бетонной массе небольшие канавки при помощи строительного инструмента. Требуются они для того, чтобы обеспечить технологические зазоры на случай температурного расширения материала. Если пропустить этот этап, то канавки можно нарезать потом при помощи штробореза, но это намного дольше и создает много шума и пыли.

Как бетонировать двор: финишное разглаживание

  • Напоследок поверхность можно загладить более тщательно. Для этого при помощи толстой доски перемещаемся над нашей стяжкой и доводим все до идеала ручной гладилкой.
  • Теперь бетонная поверхность может оставаться сохнуть. Чтобы бетон набрал максимальную прочность, вам потребуется обеспечить максимально равномерное испарение влаги с его поверхности. Как только цементное молочко уйдет, его нужно накрыть полиэтиленовой пленкой. Если заливка происходит жарким летом, то необходимо периодически проливать площадку водой

Готовая бетонная площадка

На этом, в принципе все, что мы хотели рассказать. Как видите, при грамотном подходе, заливка двора бетоном проходит достаточно быстро. «Визуальная инструкция» содержится в видео в этой статье, где эту работу выполняют профессиональные мастера.

Расчет состава бетона

Нужно получить:

Объем бетона, м3м3 Необходимо указать объем бетона, который вы хотите получить.

М100 (В7,5)М150 (В10)М200 (В15)М250 (В20)М300 (В22.5)М350 (В25)М400 (В30)М450 (В35)М500 (В40)М550 (В45)М600 (В50)М700 (В55)М800 (В60)

Марка (класс) бетонаM100 | B7,5M150 | B10M150 | B12,5M200 | B15M250 | B20M300 | B22,5M350 | B25M350 | B26,5M400 | B30M450 | B35M550 | B40M600 | B45 Выберите марку (класс) бетона, которую хотите получить.
М100 (В7.5) Из-за низкой прочности используется в основном при подготовительных бетонных работах.
Может быть использован в виде «подушки» под фундамент, бордюр, тротуарную плитку, дорожное полотно и т.п.
М150 (В12. 5) Бетон данной марки имеет достаточную прочность для заливки разных типов фундамента под малые сооружения. Также используется для заливки стяжек пола, укладки бетонных дорожек.
М200 (В15) Одна из самых востребованных марок бетона (наравне с М300) используемых в загородном строительстве. Основное применение: заливка фундамента (свайно-ростверкового, ленточного, плитного), изготовление бетонных дорожек, стен, лестниц.
М250 (В20) Используется для заливки фундамента, малонагруженных плит перекрытий, изготовление лестниц, подпорных стен.
М300 (В22.5) Наравне с М200 имеет большую популярность в частном строительстве. Данная марка бетона за счет своей универсальности позволяет использовать его для заливки фундамента под практически любой дом в загородном секторе, а также для изготовления лент заборов, плит перекрытий.
М350 (В25) Основное применение: изготовление плит перекрытий, несущих стен, колон, железобетонных изделий и конструкций, отлив монолитных фундаментов.
М400 (В30) Редко используется в загородном строительстве. Используется для изготовления поперечных балок, подпорных стенок, конструкций мостов и гидротехнических сооружений, заливки чаш бассейнов, цокольных этажей монолитных зданий.
М450(B35) Основное применение: банковские хранилища, мостовые конструкции, метростроение, гидротехнические сооружения.
М550 (В40) Основное применение: железобетонные конструкции специального назначения (хранилища банков, плотин, дамб, метростроении).
М600 (В45) Основное применение: фундаментные основы для комплексных и масштабных объектов, мостовые опоры, гидротехнические сооружения, объекты особого назначения (бункеры и т.п.).

Подвижность смесиЖ4Ж3Ж2Ж1П1П2П3П4 Выберите подвижность (жесткость) бетонной смеси.
Бетонные смеси по удобоукладываемости разделяются на подвижные и жесткие. Определяется класс подвижности и жесткости по осадке конуса. Подвижность определяется в см, жесткость в сек.
Ж1 (5-10сек) | Ж2 (11-20сек) | Ж3 (21-30сек) | Ж4 (31сек и более)
П1 (ОК 1-4см) | П2 (ОК 5-9см) | П3 (ОК 10-15см) | П4 (ОК более 16см)
Ж1-Ж4 — бетон данной жесткости применяется в дорожном строительстве и в изготовлении определенных железобетонных изделий.
П1-П2 — используется в производстве стеновых и фундаментных блоков, железобетонных изделий, тротуарной плитки, брусчатки и т.п.
П3-П4 — подвижность бетонной смеси, которая в основном используется в частном строительстве при заливке фундаментов, лестниц, плит, балок, колонн и т.п.
П5 — данные бетонные смеси называются литыми (как и П4) и используется для подачи бетона бетононасосом на большую высоту, а также для заливки конструкций с большим содержанием арматуры и закладных деталей.

У нас есть:

Бетономешалка, лл При использовании бетономешалки укажите ее объем. Калькулятор посчитает кол-во замесов для необходимого объема бетона и кол-во составляющих смеси (цемента, песка, щебня и воды) для одного замеса.
Если для замешивания вы используете любую тару вертикальной загрузки (ведро, корыто и т.п.) то укажите в литрах объем данной тары. Результаты расчета можно увидеть ниже в данном калькуляторе «Расчет для 1 замеса бетономешалки: Расчетные значения по коэф. выхода бетонной смеси».

Цемент, маркаM300M400M500M600 Необходимо выбрать марку портландцемента, которая будет использована для приготовления бетона. Нужно помнить, что марка цемента должна быть не ниже марки получаемого бетона.
Рекомендуемые марки портландцемента для нужного класса (марки) бетона.
М300 – от бетона М100 (В7,5) до М250 (В20)
М400 – от бетона М200 (В15) до М350 (В25)
М500 – от бетона М300 (В25) до М450 (В35)
М600 – от бетона М450 (В35) до М600 (В45)
В России портландцемент М300 снят с продажи. На Украине данная марка еще продается.

Насып. плотность цементакг/л По умолчанию насыпная плотность цемента 1,3 кг/л (1300 кг/м3). Портландцемент имеет насыпную плотность в диапазоне 1000 – 1700 кг/м3. В «свежем» цементе она в среднем 1100 кг/м3. В результате хранения и транспортировки цемент уплотняется и имеет значение насыпной плотности порядка 1500-1700 кг/м3.

Изменить насыпную плотность цемента

Мелкий заполнитель, мм1,1-1,8мм | мелкий песок2-2,5мм | средний песокболее 2,5 | крупный песок Выберите фракцию мелкого заполнителя – песка.

Крупный заполнитель, мм10мм | щебень20мм | щебень40мм | щебень70мм | щебень10мм | гравий20мм | гравий40мм | гравий70мм | гравий Выберите максимальную фракцию крупного заполнителя, который будет использован для приготовления бетона.
Например, если у вас щебень фракции 5-20мм, ваш вариант 20мм | щебень.

Суперпластификатор С-3нетда Суперпластификатор С-3. Аналоги Дофен, СП-1, СП-3. При расчете используется суперпластификатор в сухом виде.
Пластифицирующие добавки:
1 группа – суперпластификаторы (пример С-3, Дофен). Увеличивают подвижность смеси с П1 до П5 (осадка конуса с 2см до 25см) без снижения прочности бетона;
2 группа – сильнопластифицирующие добавки (пример ЛСТ). Увеличивают подвижность смеси с П1 до П4 (ОК с 2см до 20см) без снижения прочности бетона;
3 группа – среднепластифицирующие добавки. Увеличивают подвижность смеси с П1 до П3 (ОК с 2см до 15см) без снижения прочности бетона;
4 группа – слабопластифицирующие добавки. Увеличивают подвижность смеси с П1 до П2 (ОК с 2см до 9см) без снижения прочности бетона.

Как залить двор бетоном своими руками и правильно?

Содержание

  • 1 Цели бетонирования
  • 2 Нюансы собственноручного бетонирования
  • 3 Подготовительные работы
    • 3.1 Выравнивание и подготовка площадки
    • 3.2 Создание подушки и уплотнение
    • 3.3 Подготовка опалубки
  • 4 Этапы бетонирования
    • 4.1 Выставление маяков
    • 4.2 Армирование
    • 4.3 Подготовка раствора
    • 4. 4 Заливка бетона
    • 4.5 Финишные операции
    • 4.6 Температурные швы
  • 5 Как ухаживать за поверхностью?
  • 6 Вывод

У хозяина частного дома наверняка не раз возникал вопрос, каким материалом залить двор? Нужны удобные тропинки, места для стоянки автомобиля, установки мангала, беседки для отдыха. Для комфортного обитания во дворе можно, конечно, выложить участок возле дома красивой плиткой, но ее применение не каждому по карману, а тем более прослужить плитка может недолго, зачастую она трескается и рассыпается. И двор уже не будет выглядеть красиво и ухожено. Наименее трудоемкий и наиболее дешевый способ привести двор в отличное состояние – это забетонировать его. При желании залить бетонный двор можно своими руками.

Цели бетонирования

Бетонирование двора применяют для следующих целей:

  • создания ровной поверхности с твердой структурой, на которой не останутся следы от крупногабаритных автотранспортных средств;
  • при бетонировании двора загородного дома уменьшается образование грязи и сорняков, а в зимнее время года его проще очищать от снега;
  • применяют бетонирование на замену непрочного асфальта или дорогой плитки;
  • поверхность из бетона во дворе дома позволяет беспроблемно установить лавочки, фонтанчики и другой любой декоративный уличный элемент.

Вернуться к оглавлению

Нюансы собственноручного бетонирования

Укладка бетона имеет следующие нюансы:

  • Для качественного бетонного раствора используют песок с крупными фракциями и с малым количеством глиняной примеси. Для проверки качественности песка его насыпают в емкость с водой, после взбалтывания вода должна остаться чистой, если же вода помутнела, значит, песок содержит большое количество примеси глины и ила.
  • Укрепляют бетонное покрытие методом железнения. Метод подразумевает погружение небольшой части цемента на твердеющий бетон и втирание его в бетонный состав.
  • Для защиты бетона от воздействия солнечных лучей и перегрева, его окрашивают белой краской.
  • Уменьшить уровень влаги в бетонном растворе поможет применение покрытий, в состав которых входят соли, способные поглощать влагу из воздуха.
  • Чтобы предотвратить появление трещин в местах стыка, бетонный раствор нужно залить одновременно, равномерно и за минимальное количество времени.
  • При использовании упрочняющих смесей, которые предназначены для уплотнения края и угла участка, не рекомендуют поливать водой бетон сразу после его схватывания. Последствием такой ошибки окажется отслоение упрочняющей смеси.
  • На подготовительном этапе бетонирования двора своими руками, предусматривают уклон для отвода атмосферных осадков. Для этого на залитый бетон в момент застывания, кладут железные трубы и придавливают к бетону. После застывания раствора трубы убирают, а следы от них будут выполнять функцию желоба.

Вернуться к оглавлению

Подготовительные работы

Своими руками бетонирование начинают с подготовительных работ. Первым делом подготавливают необходимые инструменты и материалы, после чего выравнивают участок и удалят верхний ярус грунта, в котором содержатся корни растений. Далее делают «подушку» из щебня и песка. На щебень укладывают гидроизоляционный слой в виде полиэтиленовой пленки. Она не только послужит отталкиванию влаги, но будет барьером для прорастания сорняка. Устанавливают опалубку по краям участка и в местах будущих клумб.

Вернуться к оглавлению

Выравнивание и подготовка площадки

Подготовленная площадка для бетонирования.

Начинают работы с подготовки основания, для этого убирают грунт с корнями растений на 100 мм. Делают подсыпку, толщина которой от 100 до 200 мм. «Подушка» осуществляется из щебня или песка, применение щебня позволяет снизить общие затраты. Не применяют подсыпку в местах с плохо впитываемым грунтом. После того как сделали подсыпку, утрамбовывают щебень или песок и поливают водой. Для сооружения опалубки вбиваются деревянные доски в землю. Важно накрыть подсыпку полиэтиленовым слоем и заклеить его скотчем. Полиэтилен выполняет следующие функции:

  • гидроизоляционную, которая призвана оградить бетон от скорого разрушения;
  • барьерную, для пробивающейся травы сквозь застывший раствор;
  • затворную, не позволяет протекать молочку из цемента до момента схватывания раствора, что способствует снижению прочностных характеристик бетона.

Вернуться к оглавлению

Создание подушки и уплотнение

«Подушка» применяется для улучшения качественных характеристик бетонного основания. Ее изготавливают из щебня и песка и укладывают на грунт ровным слоем толщиной 100-200 мм. При необходимости уплотняют песок с помощью швеллера с рукояткой. Прибор погружают в раствор и попеременно вверх-вниз трамбуют. Также можно поступить следующим образом: полить большим количеством воды слой песка и оставить на самостоятельное усаживание. Минус этого метода – необходимость в большом объеме воды, что увеличивает цены на общие затраты. На слой песка укладывают щебень толщиной 0,6 см и также трамбуют.

Вернуться к оглавлению

Подготовка опалубки

Опалубка и армирование двора под заливку бетоном.

Для ровного застывания бетонной стяжки сооружают опалубку, которая придаст ей нужную форму. Для монтирования опалубки используют шиферные листы, пластиковые панели, деревянные доски и древесно-стружечные плиты. Перед возведением опалубки очищают рабочую поверхность и забивают на одинаковом расстоянии бруски. Соединяют щиты саморезами или гвоздями. После чего приступают к созданию деревянных хомутов, которые применяются для надежности конструкции в момент давления бетонного раствора на стенки форм.

Вернуться к оглавлению

Этапы бетонирования

Бетонирование двора состоит из следующих этапов:

  • выставление маяков;
  • армирование;
  • подготовка бетонного раствора;
  • заливка бетона;
  • финишная обработка.

Вернуться к оглавлению

Выставление маяков

Для выставления маяков важна ровность строительной площадки. Обеспечить ее можно еще на этапе укладки «подушки» с помощью горизонтального уровня. Ставят маяки по всей площади рабочей поверхности под заливку. В качестве маяка может выступать тонколистовые профили и бечевки, которые соединяются между собой натянутыми колами или как их еще называют, пауком. Паук предназначен для ориентира маяков.

Вернуться к оглавлению

Армирование

После установки маяков между ними прокладывают арматурную конструкцию. Она может выполняться в виде сетки из проволоки с толстым диаметром. Арматура предназначена для предотвращения трещин на бетонной поверхности.

Вернуться к оглавлению

Подготовка раствора

Ответственным этапом в бетонировании двора является приготовление бетонного раствора. Не нужно экономить на его компонентах, приобретают цемент только высокого качества, ведь от него напрямую зависит прочность изделия. Для изготовления раствора понадобятся такие ингредиенты:

  • одна часть воды;
  • одна часть песка;
  • две части щебня.

Размешивая составляющие бетона, важно добиться однородной консистенции без образования комочков. Раствор должен иметь одинаково ровный цвет.

Вернуться к оглавлению

Заливка бетона

Выкладывают бетон с помощью лопаты между установленными ранее маяками. При этом заливка бетона происходит таким образом, чтобы скрыть верхушки маяков на пару мм. При необходимости лишнее количество бетона убирается шпателем или другим ровным инструментом. Чтобы убрать излишки раствора, фиксируют рейку перпендикулярно маякам и протягивают шпателем, ровняя, таким образом, поверхность.

Вернуться к оглавлению

Финишные операции

Завершающим этапом будет покрытие бетонной поверхности различными пропитками. Для дополнительного укрепления применяют полимерцементное покрытие, которое особенно важно для краев и углов. Обработка полимерцементным составом выполняется сразу после заливки бетона с помощью высыпания готовой сухой укрепляющей смеси на края участка. Или же после застывания бетонного раствора, но в этом случае понадобится снять с поверхности бетона сантиметровые полосы и залить разбавленной водой смесь. После затвердения бетона, зачищают поверхность.

Вернуться к оглавлению

Температурные швы

Бетонный раствор поддается климатическим изменениям, поэтому важно обеспечить температурные швы. В момент высоких или низких температурных режимов швы способны сужаться или расширяться. Поэтому на этапе укладки бетона прокладывают тонкие рейки, после чего изымают, как раствор застынет. Или же проделать зазоры после застывания бетона.

Вернуться к оглавлению

Как ухаживать за поверхностью?

Поливание двора водой для обеспечение бетона влагой.

Застывание бетона происходит быстро, однако, максимальные прочностные характеристики набираются спустя месяц. Поэтому эксплуатировать залитую бетонным раствором поверхность в первые дни не рекомендуют. При уходе за бетоном соблюдают оптимальный уровень влажности, что особо важно в первые несколько дней. Прочность раствора зависит от количества содержащейся влаги. Для обеспечения постоянной влагой бетонной поверхности, ее орошают водой с помощью пульверизатора. Что особенно необходимо при кладке бетона в жаркое время года. Температурный режим воздуха имеет непосредственное отношение на качество бетонного состава. При высоких градусах прочность раствора снижается в два раза. Наличие влаги также сказывается на последующем применении бетонных основ. При эксплуатации бетона, его рекомендуют поливать струей воды, чтобы избежать пересыхания в жаркий сезон.

Вернуться к оглавлению

Вывод

Бетонная поверхность имеет популярность в строительном мире. Обусловлен спрос на такой вид отделки двора легкостью возведения, недорогими материалами, например, в сравнении с плиткой, и возможностью облагораживания декоративными элементами. Бетонные поверхности пользуются спросом у начинающих строителей и дачников, за счет возможности собственноручной кладки.

Как залить бетон за 12 простых шагов — Боб Вила

istockphoto. com

Обучение заливке бетона может сэкономить деньги и развить ваши навыки, но без надлежащего оборудования и внимания к деталям результаты могут выглядеть далекими от профессиональных. Бетон — обычно смесь цемента, песка, гравия и воды — может быть сложно смешивать и манипулировать. Более того, его довольно быстросохнущий состав делает любые неурядицы постоянными.

К счастью, независимо от того, планируете ли вы сделать плиту для патио или подъездную дорожку, работа на небольших участках, разделенных бетонными формами, и использование бетонной смеси в мешках может облегчить работу домашнего мастера. Несмотря на то, что существует множество вариантов бетонных смесей и способов их применения, это руководство по заливке бетона включает в себя основы использования бетонной смеси в мешках в небольших жилых помещениях, чтобы сделать заливку бетона более управляемой.

Что нужно знать о бетонной смеси

О работе с бетонной смесью нужно знать многое. В то время как бетон в мешках — это то, что используют большинство домашних мастеров, готовый бетон подходит для больших работ и доставляется бетоновозом. Он закупается у поставщика бетона и доставляется автобетоносмесителем, который смешивает его по пути к месту заливки. Преимущество заключается в том, что поставщики могут создать смесь, разработанную для конкретной работы, и она будет профессионально доставлена ​​и поставлена ​​на место.

Однако для большинства небольших проектов «сделай сам» бетонная смесь в мешках, которую можно приобрести в Интернете или в центре благоустройства дома, аналогична той, что производит поставщик. В бетонной смеси есть все ингредиенты, кроме воды. Хотя по-прежнему важно работать быстро для достижения оптимальных результатов, рецептура в мешках позволяет мастеру смешивать меньшие партии и иметь немного больший контроль над процессом.

Важно учитывать прочность бетонной смеси и следить за тем, чтобы для работы использовалось правильное количество фунтов на квадратный дюйм (psi). Например, 3000 фунтов на квадратный дюйм подходит для внутреннего дворика или подъездной дорожки. Для фундаментов требуется более прочный бетон от 3500 до 4000 фунтов на квадратный дюйм. Вот простой способ рассчитать, сколько бетона необходимо для проекта: умножьте длину фундамента на его ширину и высоту, чтобы получить его кубические метры. Разделите кубические метры на 27, чтобы определить кубические ярды.

Advertisement

Лучшее время года для заливки бетона

Хотя смешивать и заливать бетон можно почти круглый год, не все погодные условия идеальны для создания прочного бетона без трещин. Поскольку бетон включает в себя воду в смеси, низкие или высокие температуры могут влиять на то, как вода действует во время химических реакций, превращающих смесь в твердый бетон.

В условиях замерзания вода в смеси может замерзнуть и расшириться. Расширение может вызвать трещины, а более низкие температуры могут замедлить химические реакции настолько, что в результате получится непрочный бетон.

Когда температура поднимается выше 80 градусов по Фаренгейту, вода в смеси может испаряться. Хотя это может звучать как цель затвердевания бетона, это не так. Бетонная смесь нуждается в этой воде, чтобы помочь процессу химического отверждения. Без достаточного количества воды бетон может сжиматься, ослабевать и трескаться. Если температура поднимается выше 90 градусов, бетон может слишком быстро затвердевать и «мгновенно схватываться». Приготовление смеси с более высоким соотношением воды и смеси может показаться разумным способом предотвратить это, но это может ослабить бетон, повышая вероятность его растрескивания или отслаивания с течением времени.

Примечание. Если вы будете использовать запланированный бетонный объект для тяжелых нагрузок, таких как подъездная дорога или основание для рабочего сарая, может быть целесообразно использовать проволочную сетку для его усиления. Для более толстых проездов глубиной около 6 и более дюймов можно использовать арматуру, чтобы усилить плиту. Для таких проектов, как заливка бетонных ступеней, необходима арматура.

Для идеальной заливки работайте при температуре около 60 градусов по Фаренгейту или в ранние утренние часы, чтобы избежать дневной жары.

istockphoto.com

12 шагов к правильной заливке бетона

У вас достаточно бетонной смеси для работы, и вы выбрали идеальный день для заливки в ясную погоду. Затем следуйте этим пошаговым инструкциям для завершения заливки бетона.

Реклама

Инструменты и материалы
  • Рулетка
  • Прямоугольная лопата
  • Уровень
  • Гравий для основания
  • Проволочная сетка
  • Веревка и колья
  • См. полный список «
  • Ручная трамбовка
  • Доски размером 1 дюйм на 4 дюйма
  • Дуплексные гвозди
  • Молоток
  • Пластиковая бетонная форма (для изогнутых плит)
  • 9 0
  • Бетонная смесь (готовая к использованию) Доска размером 2 дюйма на 4 дюйма на 16 футов
  • или доска размером 2 дюйма на 4 дюйма на 12 футов (или другая длинная доска для использования в качестве стяжки)
  • Нарезка швов
  • Деревянная терка
  • Магниевая терка
  • Финишная обработка метла
  • Пластиковая ванна для смешивания, бетономешалка или тачка
  • Мерное ведро для галлонов
  • Рабочие перчатки
  • Защитные очки
  • Герметик для бетона

ШАГ 1: Перед началом работы примите необходимые меры предосторожности.

Первый шаг в бетонном проекте — убедиться, что рабочая площадка безопасна, легальна и подходит для заливки бетона. Это включает в себя не только обращение в местный строительный отдел, чтобы узнать о задержках в строительстве и разрешениях, но также включает в себя звонок по местному номеру «позвоните, прежде чем копать», чтобы договориться о маркировке местоположений труб и проводов в земле.

Реклама

Поскольку заливка бетона не является работой, которую можно легко остановить и возобновить без негативных последствий, важно подготовить площадку и иметь под рукой все материалы и инструменты перед началом заливки бетона своими руками, включая средства индивидуальной защиты. оборудование. Перчатки, прочная рабочая обувь, длинные брюки, рубашка с длинными рукавами и защитные очки защищают глаза и кожу от возможных химических ожогов, вызванных попаданием на кожу мокрого бетона.

ШАГ 2: Отметьте и обведите форму.

Следующим шагом является определение размера и формы заливки бетона. Легче всего работать на ровной поверхности, так как это уменьшает объем работ на площадке, необходимых для создания плоского основания и ровной заливки бетона.

После того, как место определено, отметьте и измерьте участок, на котором вы планируете заливать бетон. Выложить плиту можно с помощью шпагата и кольев, ставя колья в каждый угол. Использование флагов может привести к путанице, если флаги также использовались для обозначения газовых линий, проводов и канализационных линий, поскольку определенные цветные флаги используются для обозначения различных функций. Если нужна прямоугольная форма, измерьте диагонали, чтобы убедиться, что эти два расстояния равны.

ШАГ 3: Подготовьте место.

В большинстве случаев часть грунта удаляется для подготовки площадки для бетонирования. Если цель состоит в том, чтобы бетонный внутренний дворик или подъездная дорожка были на одном уровне с существующей окружающей землей, удалите достаточно почвы, чтобы глубина основания из гравия могла составлять от 4 до 8 дюймов, а бетонная плита сверху могла быть 4 дюйма. (Глубина подстилающего слоя и бетона может варьироваться в зависимости от конкретного проекта.)

Удалите все палки, ветки, камни нестандартного размера и другие препятствия, которые могут привести к образованию воздушных карманов или неровной бетонной поверхности. Затем используйте уровень длиной от 48 до 72 дюймов, чтобы убедиться, что земля идеально ровная. Если он не ровный, отрегулируйте планировку, перемещая почву лопатой, и снова проверьте уровнем.

Advertisement

Уплотните земляное полотно — землю или почву, которая будет лежать под слоем гравия, — уплотнив ее ручной трамбовкой. Эта пластина с плоским дном и вертикальной ручкой длиной с метлу позволяет вам прикладывать вес, нажимая на нее или стоя на ней. Равномерно обработайте ручную трамбовку по всей площади, чтобы создать прочное основание, которое предотвратит растрескивание бетона вдоль линии.

istockphoto.com

ШАГ 4: Соберите каркас для бетонной плиты.

Следующий этап заливки бетона включает в себя создание опалубки по периметру рабочей площадки. Внутри формы находится место, где будет размещаться бетон. Создание линейной формы включает в себя использование стандартных пиломатериалов, таких как доски 1 × 4, с дуплексными гвоздями, которые имеют две головки, чтобы их было легче удалить позже, когда бетон затвердеет. Если изогнутый элемент является частью заливки, кусок разорванного синтетического сайдинга или пластиковую бетонную форму можно превратить в прочную органическую форму.

После того, как бетонная форма построена, используйте уровень, чтобы убедиться, что форма имеет одинаковую высоту. Это важно, так как от точности этой подготовительной работы сейчас зависит уровень бетона на этапах отделки. Затем укрепите любые стыки дополнительной доской снаружи формы, чтобы укрепить форму. Прежде чем перейти к следующему шагу, еще раз проверьте форму на предмет уровня.

ШАГ 5: Создайте основание из гравия.

В зависимости от климата и состояния грунта гравийное основание может понадобиться или не понадобиться. В некоторых местах нет заморозков, а в других почва может расширяться или сжиматься при изменении температуры. В местах, где случаются заморозки, поверх утрамбованного основания укладывают слой гравия или камней толщиной от 4 до 8 дюймов, чтобы защитить бетон от меняющихся грунтовых условий.

Advertisement

Камни открытого типа дешевле и пропускают больше воды, но более мелкие камни или гравий лучше уплотняются и иногда могут обеспечить более стабильный результат. Используйте ручную трамбовку, чтобы утрамбовать гравий на основании. Если вы добавляете проволочную сетку для армирования бетона, разложите листы, прежде чем переходить к следующему шагу.

ШАГ 6: Замешайте бетон.

Наденьте рабочие перчатки и защитные очки, чтобы подготовиться к смешиванию бетона. Бетономешалку можно арендовать примерно за 85 долларов в день, но для небольших работ достаточно тачки, лопаты и смазки для локтей. Если у вас есть помощник, использование двух тачек может ускорить процесс.

Прежде чем смешивать мешок с бетонной смесью с водой, убедитесь, что вода идеальна. Если в вашем регионе жесткая вода, использование фильтрованной воды может помочь избежать появления беловатых высолов на бетоне. Жесткая вода также ускоряет время отверждения бетона, что может ухудшить результат при больших объемах работ. (Для получения подробной информации о смешивании бетона, в том числе о том, сколько вам нужно, и о правильной консистенции, перейдите сюда.)

Во время работы с бетонной смесью держите поблизости дополнительное 5-галлонное ведро с водой или садовый шланг для очистки инструментов и смешивания. емкости, чтобы предотвратить схватывание бетона.

istockphoto.com

ШАГ 7: Залейте бетон в форму.

Теперь, когда бетон замешан, пришло время заливки бетона. Наклоните тачку с бетонным раствором в форму, чтобы вылить содержимое. Если вы заручились поддержкой друзей, соберите все руки на палубу и как можно быстрее соскребите бетон с формы.

Обязательно залейте достаточное количество бетона до верха опалубочных досок, что облегчит отделку бетоном. Промойте тачку, как только она опустеет, чтобы остатки не затвердели.

Реклама

ШАГ 8: Выровняйте бетон стяжкой.

Быстро выровняйте верхнюю часть залитого бетона, прежде чем он начнет схватываться, с помощью чистой длинной деревянной доски, которая может достигать двух сторон бетонной формы, например, 1x4x16 или 2x4x12. Эта длинная деревянная доска известна как стяжка и используется для выравнивания бетона после помещения в форму.

В идеале положите узкую сторону стяжной доски поверх опалубочных досок по обеим сторонам периметра так, чтобы стяжная доска соприкасалась с бетонной поверхностью. Движением пилы вперед-назад перетащите вручную стяжную доску с одного конца бетонного проекта на другой конец, чтобы сгладить и выровнять бетон. Повторяйте этот шаг по мере необходимости, пока не получите гладкую поверхность.

ШАГ 9: Разгладьте бетон теркой. №

Для действительно профессиональной работы используйте как деревянную или бычью терку, так и магнитную терку из магниевого сплава, чтобы еще больше сгладить бетон. Сначала приложите к бетону большую плоскодонную деревянную или поплавковую терку.

Отталкивая деревянный поплавок от себя, держите дальнюю сторону слегка приподнятой. При подведении поплавка к себе сторона, обращенная к вам, должна быть слегка приподнята — это поможет избежать следов волочения. Затем используйте ручную терку из магниевого сплава широкими полукруговыми движениями для окончательной отделки.

ШАГ 10: Сделайте в бетоне канавки для создания контрольных швов.

Сделайте в бетоне бороздки шириной от 4 до 6 футов. Это позволит ему расширяться и сжиматься при изменении температуры, предотвращая появление поверхностных трещин.

«Груверы» могут быть инструментами с длинной рукояткой для работы стоя и дотягиваясь, или они могут быть ручными инструментами, используемыми при работе на корточках для работы крупным планом. Оба работают одинаково, прорезая канавку на всю глубину бетона. желобок с длинной ручкой облегчит пересечение более широкого проекта с более прямой линией.

Advertisement

istockphoto.com

ШАГ 11: Почистите бетон щеткой и дайте ему застыть. №

Для предотвращения скольжения кромки во влажных условиях «почистите» бетон, проведя метлой по поверхности. Дайте бетону застыть ровно настолько, чтобы при чистке не образовывались комки. (Сколько времени ожидания зависит от температуры и влажности.) Если происходит комкование, снова разгладьте срез магниевой теркой и дайте ему немного больше времени для схватывания.

После того, как бетон перестанет слипаться с метлы, проведите легкими движениями по всей площади. Следите за тем, чтобы канавки на матовом узоре не были настолько глубокими, чтобы в них могла скапливаться вода, так как со временем это может привести к отслаиванию поверхности. Как только вся поверхность будет покрыта канавками, вы создадите безопасное, нескользящее сцепление.

ШАГ 12: Подождите, пока бетон затвердеет, затем запечатайте его.

Примите меры для защиты бетона, перевязав его веревкой, чтобы он мог безопасно застыть в течение рекомендованных в отрасли 28 дней. Обычно безопасно ходить по свежезалитой бетонной плите через день или два, а ездить по ней безопасно примерно через неделю. Однако, чтобы избежать потертостей или выемок, лучше подождать, пока он полностью не затвердеет.

После затвердевания защитите бетон, покрыв его герметиком для бетона, рекомендованным производителем бетона для типа используемого бетона, проекта и климата. После того, как вы нанесли герметик, подождите примерно день, прежде чем ходить по нему, и подождите как минимум 2 или 3 дня, прежде чем ездить по только что запечатанной подъездной дорожке.

Чтобы бетон десятилетиями выглядел великолепно, периодически мойте бетон мыльной водой. Повторная герметизация каждые 5 лет дополнительно защитит его.

Часто задаваемые вопросы о заливке цемента

Теперь, когда вы знаете больше о заливке бетона, которую часто ошибочно называют заливкой цемента, у вас могут возникнуть дополнительные вопросы. Ниже приведены ответы на некоторые из наиболее популярных вопросов о заливке бетона. Если вы не нашли ответа на свой вопрос ниже, производитель бетонной смеси в мешках также может вам помочь.

Реклама

В. Можно ли заливать бетон прямо на грязь?

Да, бетон можно заливать прямо на грязь. Однако в географических районах, где возможно замерзание, бетон может растрескиваться при замерзании и оттаивании грунта. Чтобы этого не произошло, используйте подложку из гравия для защиты структурной целостности бетона.

В. Сколько стоит залить бетонную плиту 12×12?

Материалы для бетонных плит могут стоить около 6 долларов за квадратный фут. Однако существуют дополнительные расходы на гравий для основания, опалубку, инструменты для отделки бетона и другие материалы. В зависимости от местоположения, толщины и расходных материалов, которые необходимо приобрести, заливка бетонной плиты размером 12 на 12 дюймов может стоить около 800 долларов.

В. Сколько воды нужно использовать при смешивании бетона?

Производитель бетонной смеси в мешках Quikrete рекомендует смешивать 80-фунтовый мешок бетонной смеси примерно с 3 литрами воды (для начала налейте в смесь 2 литра, а остальное постепенно добавляйте по мере необходимости). Количество воды, используемой для смешивания бетона, также зависит от типа используемой бетонной смеси, климата и условий на участке.

Если смесь слишком сухая, можно добавить немного воды. Если он слишком влажный, добавление большего количества сухой смеси может помочь скорректировать его. Замешанный бетон должен иметь консистенцию теста для печенья.

Advertisement

Бетонный патио своими руками за 8 простых шагов

Легко залить и построить патио на заднем дворе из бетона в этой статье с практическими рекомендациями. В небольших масштабах с бетоном довольно легко работать, но установка всего внутреннего дворика может оказаться сложной задачей. красивый бетонный внутренний дворик можно построить самостоятельно , но необходимо тщательное планирование и подготовка. Обязательно размещайте весь бетон сразу; большой внутренний дворик можно разбить на более мелкие управляемые секции, используя 2×4.

Как только бетон уложен, вы застряли с ним навсегда; замена дорогая и сложная. Планирование необходимо для идеального бетонного патио своими руками.

Соберите и установите формы, убедившись, что они выровнены и имеют надлежащий уклон для дренажа. Чтобы предотвратить образование дождевых луж, спроектируйте уклон 2% (каждые 10 футов в длину будут опускаться на 2,5 дюйма).

Разместите и выровняйте слой гравия толщиной 4–6 дюймов; вам нужна гравийная основа в районах с плохим дренажем или отрицательными температурами. Обязательно уплотните гравийное основание и при необходимости арендуйте уплотняющую машину.

Проверьте толщину гравия с помощью самодельного шаблона, который проходит вниз от вершин форм на 4 дюйма готового внутреннего дворика; когда он только касается верхней части гравия, основание достаточно толстое.

Более высокая плита будет прочнее- мы рекомендуем 4 дюйма толщиной. Пусть гравий проходит под края форм.

Если патио будет примыкать к существующему бетонному патио или плите, установите изоляционные швы. Прикрепите полосы заподлицо с верхней частью существующей плиты, используя затвердевшие бетонные гвозди или строительный клей.

Как залить бетонную плиту

Тщательно смочите гравий. Начните укладывать бетон в один угол формы, пока помощник использует лопату или мотыгу для его распределения (выше).

Залейте бетон до формы и уплотните его во всех углах квадратной лопатой или мотыгой для раствора; мотыгой толкай — бетон не тащи. Но не переусердствуйте с бетоном и не распространяйте его слишком далеко; переутомление приведет к тому, что тяжелый заполнитель опустится на дно плиты и поднимет мелкие частицы, которые могут вызвать дефекты в готовом бетонном патио, сделанном своими руками. Вместо этого разместите свое размещение вдоль формы, размещая каждую партию напротив предыдущей, чтобы заполнить форму.

Если вы планируете оставить перегородки на месте, закончите и вылечите бетон в чередующихся секциях. (Представьте себе это как шахматную доску и сначала сделайте все красные квадраты. ) После того, как они высохнут в течение как минимум трех дней, удалите колья внутри оставшихся секций (черные квадраты) и завершите их.

Удар по бетонному патио, сделанному своими руками

Переместите отметку (пример выше — прямое дерево 2×4) по опалубке, чтобы выровнять бетон. На крупных работах делайте это партия за партией, а не после того, как весь цемент будет уложен. Медленно двигайте доску вдоль формы, используя пилящие движения из стороны в сторону; обязательно сделайте два прохода. Даже на узких формах два человека сделают работу быстрее и эффективнее. При необходимости третий человек может засыпать лишний бетон в любые углы, чтобы сэкономить время.

Выравнивание бетонной поверхности патио

Если вы работаете над очень маленькой дорожкой, ведущей к патио, этот шаг можно пропустить.) После отбивая, используйте поплавок дарби или булл-в зависимости от размера вашего проекта — для первоначальной отделки, заглаживания высокие места и заполнить небольшие впадины, оставшиеся после удара.

Используйте дарби (сверху слева) на небольшие проекты из бетона своими руками . Переместить его в перекрывающиеся дуги, затем повторите с перекрывающимися прямыми штрихами из стороны в сторону. Держите инструмент горизонтально, не позволяйте ему врезаться. Для более крупных работ используйте поплавок для быков (вверху справа). Оттолкни это от вас с немного приподнятым передним краем. Потяните его обратно почти плоский; перекрывают ваши проходы.

Бетонная окантовка

Придание бетонной плите или тротуару «Сделай сам» изогнутая кромка поможет ему противостоять сколам и предотвратит удары пальцами ног или спотыкания. Для окантовки цемента начните с прохода кельмой между бетоном и внешними краями формы плиты (вверху на врезке). Следуйте с обрезным станком (вверху справа). Проведите его вперед и назад, чтобы сгладить и уплотнить бетон. Если у инструмента нет конца для санок, слегка приподнимите переднюю кромку. подвинь это.

Швы бетона для контролируемых трещин

Большие плиты из бетона будут трескаться . Чтобы контролировать трещины во внутреннем дворике, вам необходимо установить швы с помощью фуганка глубиной 1 дюйм с прямой направляющей доской. сделать контрольные соединения (выше). Встаньте на колени доска, чтобы достичь середины широкой плиты. Глубина контрольных швов должна составлять 90 263 четверти толщины плиты. Контрольные швы могут быть выполнены с интервалами примерно в 1,5 раза больше ширины плиты, но расстояние между ними не должно превышать 30-кратную толщину внутреннего дворика — 10 футов для плиты толщиной 4 дюйма.

Для бетона с крупным заполнителем 3/4 дюйма уменьшите максимальное расстояние контрольного шва до 8 футов для плиты толщиной 4 дюйма. Соединяемые секции никогда не должны быть более чем в 1,5 раза длиннее их ширины. ДОПОЛНИТЕЛЬНЫЙ СОВЕТ: лучше иметь больше стыков, чем меньше, чтобы предотвратить растрескивание.

Измерьте вдоль форм, чтобы определить место соединения, и отметьте их карандашом. Любая окантовка или соединение метки могут быть удалены путем плавания — что дальше!

Затирка и затирка бетона

Теперь самое интересное — работать с готовой цементной смесью (ну, мы думаем, что плавать бетон — это весело). поплавок или магниевый ручной поплавок. Последний дает более гладкую поверхность.

Для бетона с воздухововлекающими добавками (то, что мы поставляем) используйте магниевую терку – деревянная терка может повредить поверхность патио. При использовании обоих типов поплавка держите инструмент ровно на поверхности. Еще раз, чтобы достичь середины большой плиты, встаньте на колени на доски, а затем закончите над отметками на доске, работая в обратном направлении.

ПРЕДОСТЕРЕЖЕНИЕ: Не используйте стальной шпатель на наружных поверхностях, если только вы не собираетесь после этого выполнять чистовую щетку; он создает очень гладкую поверхность, которая может быть опасной во влажном состоянии. Так что ни в коем случае не используйте стальной шпатель на террасе рядом с бассейном.

Сушка бетона: отверждение террасы своими руками

Плиты для патио необходимо сушить во влажном состоянии, чтобы предотвратить слишком быстрое высыхание их поверхности, особенно в нашей жаркой пустыне в Твин-Фолс, штат Айдахо. Если поверхность высохнет слишком рано, она будет непрочной и впоследствии может рассыпаться или рассыпаться. Вылечите свой бетон, держа его во влажном состоянии. Накройте плиту мешковиной, песком, соломой или другим материалом и смочите ее (см. выше). Смачивайте его по мере необходимости, пока не закончится отверждение.

Другим вариантом является использование пластиковой пленки (вставка вверху) или имеющегося в продаже отвердителя.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
