При какой температуре можно бетонировать дорожки: Бетон минусовая температура. Можно ли заливать? Не замерзнет?
Бетон минусовая температура. Можно ли заливать? Не замерзнет?
01.03.2019
Admin В Статьи Нет комментариев
Ещё в начале прошлого века работы с бетонными смесями были сезонными. В зимний период укладка бетона не производилась из-за потери прочностных характеристик этого стройматериала. Строители пытались разными способами сдвинуть график работ по укладке бетона ближе к началу стойких заморозков. Для этого поверхность бетонного монолита утеплялась при помощи различных органических материалов: древесных опилок, торфяной крошки, сплетенных для этой цели камышовых матов.
Параллельно учёными предпринимались попытки создать бетон, температура схватывания которого была бы ниже нуля градусов. Но поскольку выигрыш во времени строителей не устраивал, продолжался поиск альтернативного утепления (подогрева) бетона при минусовых температурах.
Приемлемая температура смеси
В ходе исследований учёные определили, какая температура бетона наиболее оптимальна для получения качественных конструкций. Её значения находятся в интервале между +5 и +15 градусов. Пограничные показатели, которые прорабатывались исследователями, — минус 20 и плюс 45 град. При значениях наружного воздуха от +5 до -3 град. температура свежеприготовленного продукта не допускается ниже +5 град. Эти показатели подходят для цементной массы в 240 кг/куб. м (при марке М200 и больше). Если цемента используется меньше, температурный показатель смеси должен соответствовать +10 град. или выше.
Способы повышения температуры схватывания бетона
При необходимости в зимний период заливать бетон температура смеси может быть повышена следующими способами:
* за счет применения подогретой воды;
* при помощи ввода в смесь морозостойких добавок;
* с помощью электроподогрева;
* методом пропаривания бетонных конструкций в стационарных условиях в специальных автоклавах до набора прочности 80-85%;
* с помощью электропрогрева бетонного монолита, имеющего в своём составе арматуру. При этом коммутация электродов производится по всей площади соприкосновения арматуры с бетоном при подключении тока небольшого напряжения;
* путём использования тепловых пушек с ограждением бетонной смеси.
Зависимость качества бетона от наружного воздуха
Меняется ли прочность бетона от температуры снаружи? Конечно. При работе со стройматериалом в зимний сезон химическая реакция, сопровождающая набор прочности, затухает. Следовательно, при отрицательных температурах затвердение прекратится. «Спасут» смесь добавки в виде различных солей, способные остановить образование льда.
Бывает ситуация, когда продукт начал схватываться, но потом замёрз. В этом случае после оттаивания он затвердеет только при отсутствии внутренних повреждений замерзающей водой. Специалисты допускают одноразовый цикл заморозки-оттаивания при соблюдении условия: температура смеси в течение трёх суток не должна опускаться ниже +10 градусов.
Если знать определённые требования, то зимой бетонирование можно произвести не хуже, чем в самый благоприятный период. Первое условие — грамотная доставка материала. Наилучший вариант — использовать доставку бетона миксером. Второе — соорудить утеплённую опалубку, ещё лучше позаботиться об обогреве бетонированной площади.
Говоря о том, при какой температуре заливать бетон в летний период, следует отметить факт понижения прочности продукта при +30 градусов. Практическим выходом из положения является увлажнение поверхности бетона водой. В летний период из-за испаряющейся влаги бетон делают более жидким. И конечно же следует сообщить при какой температуре заливать бетон зимой — рекомендуется выполнить все работы до -15С.
Реагируя на воздействие температуры, бетон летом схватывается более равномерно в сырую и прохладную погоду. А если работы производятся в дождливый период, то устойчивость материала к влаге повышают специальным цементом. Чтобы раствор не размыло, площадку накрывают полиэтиленом. Однако в сильные дожди вести бетонные работы под открытым небом не рекомендуется. Если строительство начинается в новой климатической зоне, то специалисты советуют испытать бетон на прочность в лабораторных условиях или на стройплощадке.
Влияющая на бетон температура воздуха — не единственный фактор воздействия на данный материал. Качество продукта зависит от влажности окружающей среды, солнечной радиации, скорости ветра и способов ухода за уложенной смесью.
А теперь, коротко:
— При какой температуре можно заливать бетон? (на улице/ в фундамент/ зимой и летом)?
Оптимальная температура — от 5 до 20 градусов C выше ноля. С использованием добавок и прогревом бетона в зимний период до минус 20 градусов С.
— До какой температуры можно заливать бетон зимой? Можно ли заливать при минусовых температурах?
Работать с бетоном можно и в зимнее время. Необходим заводской раствор хорошего качества, противоморозные добавки в определенных пропорциях. Также необходимо использовать способы защиты и нагрева бетона — укрытие от снега, нагрев тепловым пушками, электродами и др.способами.

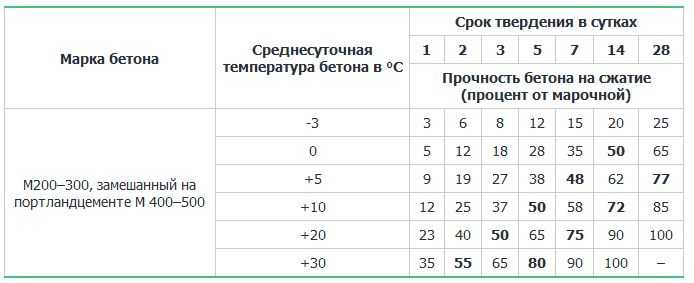

— Зависит ли прочность бетона от температуры?
Да, зависит. Чем больше температура не соответствует оптимальной, тем больше страдают показатели бетона. Смотрите график выше.
— До какой температуры можно заливать бетон без добавок?
Рекомендуется использовать добавки при среднесуточной температуре ниже +5 °С
Заливка бетона зимой возможна. Приобретайте качественный бетон и всё пройдет удачно, ваша постройка выдержит любые температуры!
Дополнительные вопросы вы всегда можете задать нашим специалистам по телефону 8(495)7214695.
Помогите сделать наш сервис лучше, поделитесь ссылкой в соц. сетях:
Можно ли при минусовой температуре заливать бетон?
Дата публикации: 16.06.2020
Строители многих стран работают с монолитным бетоном только при положительных температурах. Однако в большинстве регионов России теплый период года длится недолго, поэтому у нас используются и постоянно совершенствуются методы зимнего бетонирования.
Немаловажным фактором получения при отрицательной температуре воздуха монолитной конструкции с проектными показателями является доставка и укладка бетона. Специальные мероприятия по зимнему бетонированию применяются при среднесуточной температуре воздуха ниже 5°С и минимальной температуре в течение суток ниже 0°С. В этих условиях необходимо:

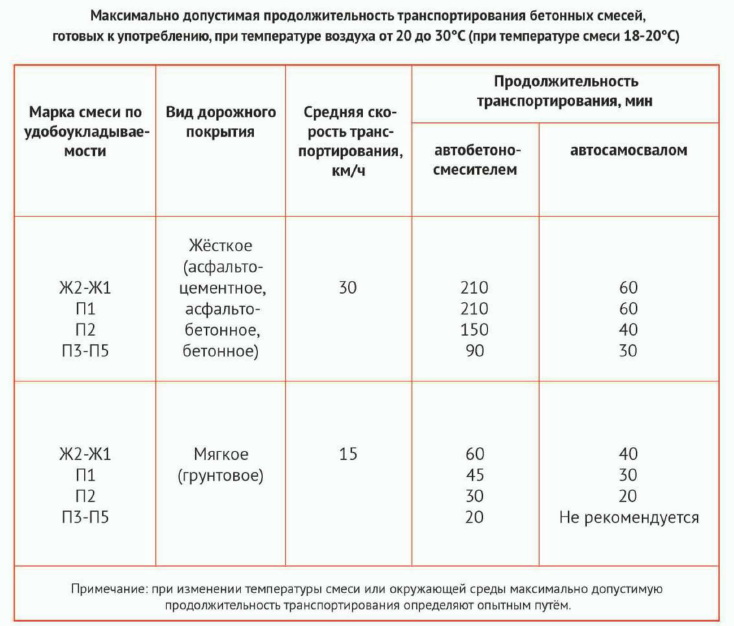

- транспортировать смесь автобетоновозами с утепленными барабанами;
- исключить возможность замерзания бетона в зоне его контакта с основанием;
- основание, опалубка и арматура перед бетонированием должны быть горячим воздухом очищены от снега, инея, наледи.
После завершения подготовительных работ бетон укладывается в опалубку и уплотняется при помощи вибраторов. Далее предстоит очень важный в зимних условиях период температурно-влажностного выдерживания бетона. СМП 70.13330.2012 регламентирует четыре способа выдерживания: метод термоса, использование противоморозных добавок, электротермическую обработку и устройство тепляков.
- Метод термоса, когда бетон с температурой 25 — 45°С укладывается в теплоизолированную опалубку, а сразу после уплотнения открытые поверхности конструкции укрываются теплоизолирующим материалом. Тепло, образующееся в ходе экзотермической реакции твердения смеси, предохраняет бетон от замерзания. Производство бетонных работ допускается до температуры воздуха −15°С, при этом температура бетона должна находиться в пределах 5 — 10°С и сохраняться на этом уровне на протяжении 5 — 7 суток. Используется при выдерживании массивных фундаментов, толстостенных конструкций. Разновидностью этого метода является применение термоактивной опалубки, когда на палубе закреплены греющие элементы, укрытые снаружи теплоизолирующим материалом. Такая опалубка эффективна для прогрева балок, колонн, стен.
- Использование противоморозных добавок, как правило, в сочетании с методом термоса.
В этом случае бетон с добавками укладывается в утепленную опалубку, в результате бетонирование массивных конструкций допускается при температуре воздуха до −20°С;
- Электротермическая обработка, имеющая следующие разновидности:
— электродный прогрев, основанный на электропроводимости бетонного раствора. Выполняется с использованием пластинчатых, полосовых, струнных и стержневых электродов. Производится до достижения бетоном 50% прочности;
— обогрев низкотемпературными обогревателями — греющими матами. Применяется для прогрева плоскостных конструкций;
— греющим проводом ПСНВ, закрепленным на арматурном каркасе в пределах бетонируемой конструкции;
— нагревателями инфракрасного излучения, обогревающих поверхность бетон за счет ИФЛ. Пригоден для небольших тонкостенных конструкций;
— индукционный нагрев, когда арматура играет роль сердечника, а изолированный кабель, охватывающий каркас — индуктора. Переменный ток, проходя по кабелю образует электромагнитное поле, нагревающее арматуру и соответственно бетон;
- Обогрев в тепляках горячим воздухом — метод затратный, требующий устройства тепляков, представляющих собой каркас, обшитый укрывочным материалом.
Тепло нагнетается газовыми или электрическими тепловыми пушками.
Грамотное использование различных технологий прогрева монолитных конструкций позволит выполнять бетонные работы круглогодично.
Другие статьи по теме:
Можно ли заливать бетон частями? | Как правильно залить бетон? | Зимнее бетонирование |
Передовой опыт бетонирования в холодную погоду
Факторы окружающей среды, такие как жаркая и холодная погода, влияют на свойства бетона и строительные операции по смешиванию, транспортировке и укладке бетонных материалов.
Понимая, как эти факторы влияют на укладку и отверждение бетона, производители могут корректировать состав смеси и компенсировать это множеством других способов, чтобы поддерживать высокие стандарты качества и избегать проблем с готовым продуктом.
Джек Холли, ветеран контроля качества бетона с 45-летним стажем, делится своим опытом и рекомендует лучшие методы для жарких и холодных погодных условий в серии вебинаров, состоящей из двух частей.
Серия вебинаров Jack HolleyВ этом сообщении блога кратко изложены основные моменты вебинара «Передовые методы бетонирования в холодную погоду». Если вы пропустили краткий обзор передовых методов бетонирования в жаркую погоду, вы можете прочитать его здесь.
Что такое бетон для холодной погоды? Американский институт бетона (ACI) определяет бетонирование в холодную погоду как «период, когда средняя дневная температура окружающей среды ниже (или ожидается, что она упадет ниже) 40°F (5°C) в течение более 3 дней подряд. Среднесуточная температура – это среднее значение самой высокой и самой низкой температуры в период с полуночи до полуночи. Когда температура выше 50°F (10°C) наблюдается в течение более чем половины любого 24-часового периода, этот период больше не считается холодной погодой».
По словам Джека, в холодную погоду необходимо принимать особые меры предосторожности, чтобы предотвратить повреждение бетона. Необходимая степень защиты увеличивается по мере снижения температуры окружающей среды. К распространенным ошибкам относятся:
1. Замораживание бетонаТемпературу бетона следует поддерживать в пределах 50°F (10°C) до тех пор, пока после процесса отделки не будет достигнута ожидаемая прочность. Если бетон замерзнет до достижения начальной прочности 500 фунтов на квадратный дюйм (3,5 МПа), он не достигнет своей предполагаемой прочности. Наружный бетон должен быть воздухововлекающим и иметь минимально необходимую прочность перед тем, как подвергаться циклам замораживания и оттаивания.
2.
Подрядчики иногда допускают ошибку, укладывая бетон на холодный или промерзший грунт. Замерзший грунт может оседать при оттаивании, что приводит к растрескиванию бетона. Кроме того, свежий бетон, ближайший к земле, будет затвердевать медленнее, чем поверхность, а это означает, что верхняя часть вашей плиты затвердеет, а нижняя останется мягкой, что приведет к дефектам поверхности, таким как растрескивание или образование корки.
3. Отправка бетона при неподходящей температуреНеобходимость правильного планирования в холодную погоду невозможно переоценить. По словам Джека, бетон должен прибывать на площадку вовремя, а с производственной точки зрения вода и заполнители должны быть нагреты для поддержания надлежащей температуры. Один из лучших способов сделать это — смешать горячую воду, подогреть песок и даже смешать песок в более холодных местах.
4. Отсутствие постоянного контроля температуры Механические и кадровые ресурсы должны быть на месте для постоянного контроля температуры. Один из лучших способов сделать это — использовать температурный калькулятор от ACI:
- Измерить температуру всех материалов
- Рассчитать выходную температуру бетона
- Ориентироваться на температуру воды и вносить другие корректировки
Здесь Сегодня доступны датчики температуры, которые можно легко установить в бетон по мере его укладки. Эти датчики могут отправлять данные по беспроводной сети, чтобы вы могли отслеживать и предвидеть любые потенциальные проблемы или изменения в установленное время.
5. Неправильная укладка и отделка Слишком быстрое удаление нагрева и накопления после окончания периода отверждения вызовет быстрое охлаждение внешних поверхностей и создаст температурный перепад внутри укладки. Существуют рекомендуемые сроки, на которые можно ссылаться через Portland Cement Association, ACI и другие отраслевые органы. Если эти пределы превышены, существует очень высокая вероятность того, что конструкция треснет из-за перепада температур.
Хорошее эмпирическое правило:
- Сначала выключите нагрев, но оставьте накопление
- Продолжайте контролировать внутреннюю и поверхностную температуру
- Рассмотрите возможность использования теплоизоляционных одеял в достаточно малом количестве, чтобы не создавать напряжения в помещении
В более холодном климате, если у вас есть водолечебница, лучше снять ее за день до удаления тепла, чтобы предотвратить замерзание в условиях насыщения, в зависимости от от того, насколько зрелым является процесс бетона.
Джек рекомендует изучить рецепты смесей и внести коррективы перед осенним сезоном, чтобы помочь с бетонированием в холодную погоду. Ниже приведены некоторые общие корректировки:
1. Увеличение количества цемента Некоторые производители добавляют 100 фунтов на кубический ярд (50-60 кг на кубический метр) цемента типа I или типа II; другие добавляют тип III — цемент с высокой начальной прочностью, который измельчается более тонко и реагирует быстрее, поэтому прирост ранней прочности на сжатие больше. Однако ни один из этих вариантов не является очень эффективным или рентабельным для производителей.
Сокращение процентного содержания SCM является обычной практикой, но это зависит от области применения. Для плоской работы вам нужно быть немного более осторожным и внимательным с вашими начальными подходами.
3. Отрегулируйте добавкиЕсли обычный редуктор воды был поднят почти до максимального предела для летних месяцев, его следует вернуть обратно. Уменьшение количества гидрозамедлителя – еще одна распространенная регулировка в холодную погоду. Тем не менее, вы не хотите уменьшать водоредуцирующий замедлитель выше точки его умеренного уменьшения, иначе у вас начнутся проблемы с работоспособностью.
4. Используйте ускорители Существует два типа ускорителей — на основе хлоридов и без них. Ускорители на основе хлоридов являются лучшими, но они ограничены из-за коррозионного потенциала арматурной стали. Не содержащие хлора ускорители работают хорошо, если соблюдаются рекомендации производителя по дозировкам.
CarbonCure и холодная погода
CarbonCure уже много лет используется в холодных погодных условиях. Это не будет способствовать ни одной из проблем, описанных выше, и не предотвратит ни одну из них. В то время как СО 2 — это охлаждающий материал, в технологии CarbonCure используется очень небольшое количество CO 2 — недостаточно значительное, чтобы изменить температуру бетона.
Хотя все эти корректировки можно учитывать, в конце дня Джек подчеркнул, что не существует стандартного сочетания для холодной погоды — каждый сценарий холодной погоды должен анализироваться индивидуально квалифицированным персоналом, который должен найти оптимальное сочетание качества, практичность, экономичность. Составы смесей следует регулярно корректировать при изменении температуры.
Заинтересованы в этой теме? Посмотрите наш недавний вебинар на эту тему с участием эксперта CarbonCure Джека Холли.
Share
Как защитить бетон во время заливки в холодную погоду
Бетонирование в холодную погоду требует, чтобы подрядчики поддерживали минимальную температуру бетона для обеспечения надлежащего набора прочности и отверждения.
4 декабря 2013 г.
Kim Basham, PhD PE FACI
KB Engineering LLC
Водяные нагреватели обеспечивают равномерное распределение тепла по бетону. Здесь полиэтиленовый лист покрывает плиту на уровне грунта. Трубы водяного отопления были размещены поверх поли, и вся система покрыта изолирующими покрытиями.
Бетонирование в холодную погоду преследует три основные цели: 1) защитить только что уложенный бетон от раннего промерзания, 2) защитить бетон для обеспечения достаточного набора прочности и 3) защитить бетон от теплового удара и растрескивания в конце период защиты.
Согласно Руководству по бетонированию в холодную погоду ACI 306, холодная погода существует, когда температура воздуха упала или ожидается, что она упадет ниже 40°F в течение периода защиты. Период защиты – это время, необходимое для предотвращения воздействия на бетон холодных погодных условий. (Подробнее об этом определении см. врезку.)
Замерзание только что уложенного бетона может привести к немедленному и необратимому повреждению; последующее отверждение не восстановит свойства бетона. Повреждения возникают из-за того, что при замерзании вода увеличивается в объеме на 9 процентов. Образование кристаллов льда и, как следствие, расширение пасты может снизить прочность на сжатие и увеличить пористость затвердевшего бетона. Снижение прочности до 50 процентов может произойти, если замерзание происходит в первые несколько часов после укладки бетона или до того, как бетон достигнет прочности на сжатие примерно 500 фунтов на квадратный дюйм.
Этот тротуар был уложен в начале зимы в Вайоминге и замерз, пока был свежим, образуя ледяные слепки, отмеченные темными расходящимися линиями. Тротуар сильно изъеден и изношен в первый год эксплуатации. Шкала указана в миллиметрах.
Вновь уложенный бетон должен быть защищен от раннего замерзания до тех пор, пока количество воды для затворения или степень насыщения не будут достаточно уменьшены в процессе гидратации, термин, используемый для описания химической реакции между портландцементом или вяжущими материалами и вода. Во время гидратации степень насыщения постоянно снижается по мере того, как вода затворения соединяется с вяжущими материалами, а бетон застывает и затвердевает. Из-за процесса гидратации количество воды, доступной для замеса для образования кристаллов льда, постоянно уменьшается, поэтому снижается риск необратимого повреждения бетона в случае замерзания.
При отсутствии внешних источников воды критическая степень насыщения, при которой один цикл замораживания не приводит к необратимому повреждению бетона, возникает, когда бетон достигает прочности примерно 500 фунтов на квадратный дюйм. При заданных температурах твердения хорошо порционные бетонные смеси должны достигать этой прочности в течение 24-48 часов. Поэтому очень важно, чтобы только что уложенный бетон был защищен от замерзания в течение первых 24–48 часов или до тех пор, пока бетон не достигнет прочности примерно 500 фунтов на квадратный дюйм.
Когда бетон достигает прочности не менее 500 фунтов на квадратный дюйм, он может выдержать один цикл замораживания и оттаивания без повреждений, если бетон содержит воздух и не подвергается воздействию внешнего источника воды. Для воздействия повторяющихся циклов замораживания и оттаивания новый бетон должен достигать прочности не менее 3500 фунтов на квадратный дюйм или 4000 фунтов на квадратный дюйм, если он будет подвергаться повторяющимся циклам замораживания и оттаивания и химикатов против обледенения. Во избежание преждевременного повреждения от холода защищайте бетон как можно скорее после укладки, уплотнения и отделки.
Периоды температуры и защиты Для защиты от раннего промерзания поддерживать соответствующую температуру бетона, указанную в строке 1 таблицы 1, в течение периодов времени, указанных в строке 1 таблицы 2. Бетон с ускоренным схватыванием можно получить, включив ускоряющие химические добавки, уменьшающие водоцементное отношение (в/см), увеличивающие содержание цемента, уменьшающие количество дополнительных вяжущих материалов или заменяющие цементы общего назначения цементом III типа (с высокой ранней прочностью). Минимальные температуры бетона в строке 1 таблицы 1 являются функцией минимального размера сечения, поскольку чем массивнее сечение, тем медленнее оно теряет тепло.
В соответствии со строкой 1 в таблицах 1 и 2 минимальная температура бетона при укладке и поддержании составляет 55 °F для бетонной секции с минимальным размером 12 дюймов, а минимальные периоды защиты составляют два и один день для нормально отвержденных и быстросхватывающихся бетонных смесей соответственно. В строке 1 в таблицах 1 и 2 указаны минимальные температуры бетона и продолжительность, чтобы гарантировать, что вода для смешивания во вновь уложенном бетоне не замерзнет.
В строках 2, 3 и 4 таблицы 1 указаны минимальные температуры бетона в смеси для указанных температур воздуха. По мере снижения температуры воздуха рекомендуемая температура бетонной смеси увеличивается, чтобы компенсировать потери тепла между замешиванием и укладкой бетона. Рекомендации по температуре смеси помогают обеспечить достижение минимальной температуры бетона при укладке и поддержании (строка 1, таблица 1).
Скорость затвердевания и набора прочности бетона зависит от температуры бетона. Низкие температуры бетона уменьшают скорость гидратации и, следовательно, замедляют скорость набора прочности. Для обеспечения того, чтобы вновь уложенный бетон приобрел необходимую прочность для безопасного снятия опалубки, опор и опор, а также безопасной нагрузки конструкции во время и после строительства, необходимо поддерживать адекватную температуру бетона в течение периода защиты или отверждения.
При наличии требований к прочности в раннем возрасте используйте Таблицу 2, чтобы определить минимальные периоды защиты для следующих условий эксплуатации: 1) без нагрузки, без воздействия; 2) без нагрузки, на открытом воздухе; 3) частичная нагрузка, открытая; и 4) полная загрузка. В зависимости от требований к нагрузке и условий воздействия может потребоваться продление периода защиты сверх минимумов, перечисленных в строке 1 таблицы 2.
«Без нагрузки, без воздействия» означает, что бетонный элемент не будет нести значительных нагрузок в течение периода защиты. и не будет подвергаться воздействию условий замерзания в процессе эксплуатации. «Без нагрузки, открытый» означает, что бетонный элемент не будет нести значительных нагрузок в течение периода защиты и будет подвергаться воздействию условий замерзания в процессе эксплуатации. «Частичная нагрузка, открытая» означает, что бетонный элемент будет выдерживать нагрузки, которые меньше доступной несущей способности в начале срока службы в течение периода защиты, и будет подвергаться воздействию условий замерзания в процессе эксплуатации. Элементы, требующие перекрепления для восприятия строительных нагрузок до достижения заданной прочности, имеют условия эксплуатации «Полная нагрузка» и обычно требуют, чтобы подрядчик определял прочность бетона на месте.
Например, условием эксплуатации бетонного покрытия автостоянки толщиной 6 дюймов на коммерческой строительной площадке, которое будет подвергаться воздействию зимних условий и будет отлито из бетона с ускоренным схватыванием, будет «Частичная нагрузка, открытая» и требуется минимум срок защиты 4 дня. Согласно Строке 1 Таблицы 1, минимальная температура бетона 55°F должна поддерживаться в течение четырехдневного периода защиты.
«Без нагрузки, открытый» означает, что бетонный элемент не будет нести значительных нагрузок в течение периода защиты и будет подвергаться воздействию условий замерзания в процессе эксплуатации.
Методы поддержания минимальной температуры, как показано в строке 1 таблицы 1, включают изоляцию (одеяла и доски), системы обогрева, такие как электрические одеяла и системы водяного отопления, неотапливаемые или отапливаемые помещения или комбинация методов.
Изоляция является наиболее экономичным средством поддержания адекватной температуры отверждения, поскольку в этом методе используется тепло гидратации или тепло, выделяющееся в результате химической реакции между цементом и водой. В зависимости от массы бетона, содержания цемента и условий окружающей среды (например, температуры воздуха и ветра) изоляция обычно может поддерживать адекватную температуру отверждения за счет улавливания тепла гидратации.
Как можно скорее накройте бетон одеялами, чтобы уловить как можно больше тепла гидратации. Улавливание раннего тепла гидратации поможет поддерживать температуру отверждения, но также будет способствовать гидратации, которая, в свою очередь, производит дополнительное тепло. Обязательно защитите углы и поверхности, так как эти области наиболее подвержены замерзанию и повреждениям в раннем возрасте.
В экстремальных зимних условиях иногда теплоты гидратации недостаточно для поддержания адекватной температуры отверждения, и требуется дополнительное тепло. Дополнительное тепло может подаваться с помощью электрических бетонных одеял, водяных обогревателей и отапливаемых помещений. Конечно, использование дополнительного тепла увеличивает стоимость бетонирования в холодную погоду.
При использовании пламенных нагревателей для обогрева помещений обеспечьте надлежащую вытяжную вентиляцию, чтобы предотвратить обуглероживание бетона и проблемы с безопасностью угарного газа для рабочих.
Водяные нагреватели обеспечивают циркуляцию нагретой гликолево-водной жидкости через систему теплопередающих шлангов, размещенных на бетоне или опалубке. Как правило, шланги покрыты бетонными изоляционными покрытиями для улавливания и удержания тепла.
Топливные нагреватели для нагревательных кожухов должны иметь вентиляцию и не должны располагаться для прямого нагрева или высушивания бетона. Свежие бетонные поверхности, подвергшиеся воздействию углекислого газа от невентилируемых нагревателей, могут быть повреждены из-за карбонизации бетона. Карбонизация происходит, когда углекислый газ вступает в реакцию с продуктами гидратации цемента, создавая мягкую и известковую поверхность. Невентилируемые нагреватели также выделяют угарный газ. Конечно, высокие концентрации этих газов опасны для рабочих.
Защитите бетонные поверхности и углы от холода, накрыв все поверхности. 24-часовой период. В противном случае поверхность бетона может остывать слишком быстро, создавая температурные градиенты между поверхностью и внутренними частями бетона, и результирующие термические напряжения могут вызвать растрескивание поверхности. Подумайте о том, чтобы оставить изоляцию на месте и постепенно уменьшать количество источников тепла, пока температура бетона не остынет до средней температуры воздуха. Строка 5 в таблице 1 показывает максимально допустимое падение температуры поверхности в первые 24 часа после окончания защиты во избежание термического растрескивания поверхности.
Предварительное планирование является ключом к успешному бетонированию в холодную погоду. При разработке следующего плана бетонирования в холодную погоду рассмотрите три основные задачи: защитить бетон от раннего промерзания, защитить, чтобы обеспечить достаточный прирост прочности, и защитить от теплового удара и растрескивания.
Ссылки
ACI 301-10 Спецификации конструкционного бетона, Американский институт бетона, www.concrete.org
ACI 306R-10 Руководство по бетонированию в холодную погоду, Американский институт бетона, www.concrete.org
Косматка С.Х. и Уилсон, М.Л., Проектирование и контроль бетонных смесей , 15 th Edition, 2011, Portland Cement Association, www.cement.org
Что такое «холодная погода»? Бетонирование в холодную погоду и Стандартная спецификация ACI 306.1-90 для бетонирования в холодную погоду определяют «холодную погоду» по-разному. Спецификация написана на обязательном языке, а Руководство — нет. Документы ACI постоянно развиваются, чтобы оставаться в курсе последних тенденций в бетонном строительстве. Иногда обновления одного документа другим могут конфликтовать из-за задержки внесения комитетами изменений и обновления всех других затрагиваемых документов. По словам Кевина Макдональда, заместителя председателя комитета 306 ACI, именно так обстоит дело с определением «холодная погода». Это ставит подрядчика в затруднительное положение, но Макдональд говорит, что отрасль движется к более четкому определению, используемому в Руководстве ACI 306R-10 по бетонированию в холодную погоду. «Подрядчики должны искать определение, используемое в их спецификации. Если есть ссылка на старое определение, подрядчики должны попытаться изменить его на определение, используемое в ACI 306R-10», — предлагает он.
Подсказки для холодной погоды бетон. 100023
Вода в бетоне
Azuga Asset Tracking
Снизьте риски и защитите свое дорогостоящее оборудование с помощью системы отслеживания активов включая удобоукладываемость, прочность на сжатие, проницаемость и водонепроницаемость, долговечность и устойчивость к атмосферным воздействиям, усадку при высыхании и вероятность растрескивания.
Бетонные полы Wide Bay Superflat VNA
В конечном счете, владелец объекта должен определить, как будут построены его бетонные плиты с заданным трафиком или F-min. Если владельцы не хотят корректирующего шлифования в определенных проходах, то лучше всего подойдет метод строительства с узкими полосами.
HAMM Technology is Key
Хотите получить максимальную отдачу от своих катков? В катках HAMM используются инновационные машинные технологии и цифровые решения, которые помогут вам конкурировать.
Бетонные полы Wide Bay Superflat VNA
В конечном счете, владелец объекта должен определить, как будут построены его бетонные плиты с заданным трафиком или F-min. Если владельцы не хотят корректирующего шлифования в определенных проходах, то лучше всего подойдет метод строительства с узкими полосами.
Как получить наилучшие результаты при испытаниях бетонного стержня
Понимание факторов, влияющих на результаты испытаний керна, поможет вам точно определить прочность бетона на месте.
Получите консольную ступеньку за один шаг — консольная ступенька Stepliner
Дробильные установки Wirtgen Kleemann оснащены беспроводным соединением линии
Благодаря технологии беспроводного соединения линии отпадает необходимость в сложной прокладке кабеля. Эта функция также помогает предотвратить ситуации перегрузки и повреждения.
Компания Concrete Construction уделяет особое внимание устойчивому развитию
Усилия продолжаются по мере того, как цементная и бетонная промышленность продвигается вперед по дорожной карте к Net-Zero.
HAMM Technology is Key
Хотите получить максимальную отдачу от своих катков? В катках HAMM используются инновационные машинные технологии и цифровые решения, которые помогут вам конкурировать.
Что делать с доминирующими стыками полов
Редкий случай, когда все правильные действия могут усугубить проблему.
Укладка до 50 футов. Широкий: GP460 Укладчик со скользящими формами и бетоноукладчик со скользящими формами
Анонсирован на выставке CONEXPO/CON-AGG 2023. Созданный на основе успеха модели GP360, GP460 представляет собой первое в строительной отрасли сочетание бетоноукладчика со скользящими формами и укладчика/укладчика на двух гусеницах.
Komatsu представляет обновленный MVT-II 600 Sizer на выставке CONEXPO
Для сокращения отходов в карьере и в процессе производства цемента в дробилке Komatsu MVT-II 600 используется технология согласованной скорости (MVT), позволяющая уменьшить количество мелких частиц в продукте и помочь свести к минимуму образование отходов.
