Ремонт комнаты последовательность работ: Последовательность работ при ремонте квартиры

Содержание

Последовательность ремонта комнаты в квартире

30.10.2014 04:20

Когда возникает желание (а, может быть, необходимость) освежить внешний вид помещения, то очень важно знать последовательность ремонта комнаты и всех действий и по возможности  её придерживаться. Частные мастера бригады «Ремонтами 7» эту последовательность знают и неукоснительно соблюдают, потому что только соблюдение десятилетиями выработанных правил может принести эффект от обновленной отделки комнаты.

Приготовление к ремонту в комнате

Начиная ремонт в комнате, не лишним будет заранее решить вопрос о замене окон, дверей и радиаторов отопления. Если решено все это менять, то необходимо определиться с выбором фирм-исполнителей вышеуказанных работ и выбрать подлежащие замене элементы. Может быть и рано, но пусть лучше компания по установке пластиковых окон подождет, чем попасть в такую ситуацию — окно уже нужно ставить, а оно еще даже не выбрано. Кстати, если никогда на выполняли самостоятельную установку окон или радиаторов, то не стоит и начинать, так как экономия средств будет значительно меньше риска испортить заказанную продукцию.

Следующий шаг  — определиться с выбором отделочных материалов. Для этого желательно изучить современный рынок строительных материалов и техник выполнения. Сейчас появилось множество новинок, которые стоят не дорого и просты в использовании, а значит и стоимость выполнения отделочных работ в случае оплаты мастеров меньше, а эффект выше. То же самое относится и к выбору будущей цветовой гаммы помещения.

Теперь нужно сделать замеры помещения, в котором будет производиться ремонт. Будет правильно, если на этом этапе уже выбраны исполнители ремонта, тогда с помощью составления сметы можно сориентироваться по затратам на строительные и отделочные материалы, которые профессиональные исполнители могут порекомендовать.  Например, так делает частная бригада «Ремонтами 7».

Расчеты должны быть выполнены тщательно и аккуратно, чтобы исключить нехватку или явный переизбыток стройматериалов в дальнейшем.  Здесь есть такой момент: при выборе ламината или обоев для отделки стен и пола в комнате цвет материала в разных партиях может отличаться. Пусть лучше чуть-чуть останется, чем придется докупать недостающее, которое может отличаться по цвету.

Покупку стройматериалов лучше делать одновременно и в одном месте. Таким образом можно хорошо сэкономить на стоимости доставки материалов. Кроме того, некоторые фирмы-производители могут делать скидку на большие объемы товаров. Особенно это относится к мастерам-исполнителям, которые могут оказать помощь и содействие в приобретении необходимых материалов.

Последовательность работ по ремонту в комнате

Прежде чем что-то создать — нужно все сломать. Естественно, начало любого ремонта — это демонтажные работы. Требуется убрать старое напольное покрытие, удалить старые обои вместе с отслаивающейся штукатуркой и шпаклёвкой. С потолка удалить остатки старой покраски или побелки и, возможно, вместе с отслаивающимся слоем шпатлевки. В случае, если решено  менять двери, окна и батареи отопления, то демонтировать и их.

Возможно, потребуется устройство новой стяжки под выбранное напольное покрытие. Если решено делать в комнате косметический ремонт без замены штукатурки, окон, радиаторов и так далее, то и демонтажных работ будет минимум. На этом этапе требуется удалить всё то, после чего остается мусор.

Следующий этап будет зависеть от пожеланий хозяина помещения. В том случае, когда решено менять окна, то нужно их менять сейчас, пока еще не закончились все «мусорные» работы. А если решено просто покрасить существующие, то красить их требуется после окончания работ, образующих пыль и мусор, иначе на окрашенную поверхность осядут мелкие частицы пыли и она станет шероховатой и некрасивой.

Собрать весь мусор и сразу же вынести его — это важно! Иначе в дальнейшем к нему прибавится новый и потом все это утилизировать будет сложнее. К тому же, даже если в комнате делается менее затратный поверхностный косметический ремонт, то свободное и комфортное пространство для работы все равно требуется.

После того, как весь мусор собран и вынесен, приступаем к электрике. Понятно, что вопрос о замене электрики или монтаже дополнительных розеток должен быть решен еще на подготовительном этапе.

После окончания работ по электрике в комнате приступаем к ремонтным работам в проемах. Сюда относится вопрос о замене окон, штукатурка и выравнивание дверных откосов, оконных проемов. Если решено менять межкомнатную дверь в комнату, то её установка будет производиться позднее, а пока подготовим поверхность под неё.

Далее — выполнение черновой подготовки поверхностей под отделку в такой последовательности: потолок, стены, пол. Черновые работы включают в себя выравнивание и оштукатуривание поверхностей под дальнейшую отделку финишными материалами.

После черновой подготовки поверхностей уже можно поставить новую дверь. В такой же последовательности должны выполняться и чистовые отделочные работы: сначала потолок, потом поклейка выбранных обоев или покраска стен, затем отделка пола.

И все же, для качественного выполнения работ по ремонту комнаты мы советуем привлекать специалистов. Вам помогут наши частные мастера, которые сделают ремонт в комнате с соблюдением необходимой последовательности, а у Вас появится возможность использовать освободившееся свободное время для общения с близкими, ведь в жизни ритма современного мегаполиса его так не хватает!

Последовательность ремонта в квартире: капитального, перепланировки, косметического

Мы составили подробный гид по всем этапам ремонта — ищите, что необходимо вам: подготовительные работы, капитальные или косметические, а также страхование ремонта.

  • Продумывание идей
  • Составление плана работ
  • Формирование бюджета
  • Поиск подрядчиков
  • Создание обмерного плана

Продумайте дизайн и перепланировку

В самом начале определитесь, что вы хотите видеть в своей квартире: каким будет ее дизайн, расположение мебели.  Где будут глухие, а где легкие зонирующие перегородки. Чтобы ничего не забыть, перенесите идеи на бумагу или в электронную таблицу. Учитывайте свои давние желания: когда еще их воплотить, как не сейчас? Это может быть замена старых окон, укладка теплого пола, перепланировка.

Определитесь, от чего вы не готовы отказаться. Нередко именно от таких принципиальных желаний люди отталкиваются, когда продумывают расстановку мебели и прочие детали. Например, решение превратить широкий подоконник в зону отдыха может потянуть за собой переделку кухонного гарнитура. Скорректируйте выписанные пункты, сопоставив их с реальными возможностями.

Pexels

Распишите план работ

Перечислите все, что предстоит сделать. В соседней колонке или отдельной таблице делайте пометки: список покупок, примерная стоимость материалов и услуг мастеров.

Составьте бюджет на весь проект

На этом же этапе составьте график поставки материалов. Простои увеличат расходы, а нарушение последовательности работ отрицательно скажется на результате. Если выбиваетесь из ранее намеченной суммы, решите, на чем можно сэкономить, а на чем однозначно нет. Например, недорогие обои заменить через пару лет проще, чем пришедший в негодность дешевый линолеум.

За примерным бюджетом также разумнее всего обратиться за помощью к дизайнерам, архитекторам или строителям. Они помогут оценить объем работ и средств, которые придется вложить. Определят состояние инженерных коммуникаций, степень износа стяжки и на основании полученных данных разработают смету, которая будет полезна даже в том случае, если ремонт планируется осуществлять собственными силами. Подобные услуги не бесплатны, и возникает соблазн отказаться от оценки состояния квартиры, понадеявшись на авось. Данное решение едва ли назовешь разумным — придется быть готовым к неприятным сюрпризам и, как следствие, непредвиденным расходам.

Как можно снизить расходы

Предлагаем вам 10 хитростей, которые помогут удешевить проект почти без ущерба для будущего интерьера.

  • Теплый пол уложите только на открытых участках комнат. Но учитывайте, что сделать перестановку не получится.
  • Прикиньте, что вы можете выполнить самостоятельно или с привлечением друзей, а для чего точно понадобится специалист.
  • Снизьте расходы на стеклопакеты и межкомнатные двери, приобретая изделия стандартных размеров в типовой комплектации. Заранее позаботьтесь о том, чтобы проемы отвечали этим требованиям.
  • Стацио­нарные гипсокартонные конструкции обойдутся в несколько раз дешевле раздвижных стеклянных, витражных и радиусных перегородок. А вот откатные межкомнатные двери выйдут ненамного дороже распашных.
  • Бытовая техника может обойтись вам на 10-20% дешевле, если покупать ее в интернете. При получении проверьте комплектность и качество приборов.
  • Перед окрашиванием нанесите на поверхность грунт. Это поможет сократить расход краски.
  • Найдите однотонные обои — их можно покупать почти «под расчет», поскольку отходов будет мало. А вот рисунок, особенно крупный, требует запаса в 20-30%, что порой ощутимо бьет по кошельку.
  • Не очень дорогое, но красивое напольное покрытие — ламинат. Внешне он может быть практически неотличим от дубовой доски или штучного паркета, цена же будет значительно ниже. К тому же ламинат предельно прост даже для новичков, а значит, укладка обойдется совсем недорого или вы сделаете ее самостоятельно.
  • Чтобы сэкономить на натяжных и подшивных полотнах, закажите простую конструкцию, без нагромождения уровней и изогнутых линий.
  • Удешевить укладку плитки можно, купив по бросовой цене остатки разных коллекций. Почему бы не собрать из них оригинальное «лоскутное одеяло» и не украсить им часть ванной? Если остальное пространство облицевать нейтральной светлой плиткой, интерьер будет выглядеть эффектно.

Стены почти всегда приходится выравнивать — строгие вертикали и прямые углы получаются у строителей крайне редко. Штукатурки и шпаклевки может потребоваться довольно много.

Выбирать дешевые смеси не стоит — весьма велик риск того, что некачественные материалы в скором времени начнут трескаться и осыпаться. Если же стены слишком далеки от идеальной гео­метрии, есть смысл вообще отказаться от их оштукатуривания и выровнять поверхности с помощью гипсокартона. Скорее всего, это будет выгоднее.

Когда вы сформируете окончательный бюджет и список изменений, можно приступать к практическим действиям.

Покупайте материалы с небольшим (около 10 %) запасом. Дополнительные поездки в магазин или на рынок чреваты временными и финансовыми потерями. Неиспользованные излишки потом можно сдать в магазин по чеку.

Найдите рабочих

Некоторые процессы слишком трудоемкие и самостоятельное исполнение займет много времени. Например, демонтаж перегородок. Особенной квалификации для этого не требуется, поэтому люди найдутся быстро. А вот установку сантехники, проводки, теплого пола иногда лучше доверить специалистам.

Их поиск — дело непростое, и давать какие-либо рекомендации затруднительно. Те, для кого важна экономия, выбирают частные бригады, опираясь, как правило, на «сарафанное радио». То есть рекомендации тех, кто уже сотрудничал с данными мастерами и доволен результатом. Сотрудничать с такими мастерами, скорее всего, придется только по устной договоренности. Если что-то пойдет не так, добиться компенсации ущерба от них будет невозможно.

Официальные строительные организации дороже, однако отношения между ними и заказчиком строятся на основании договора подряда, где четко прописаны права и обязанности сторон. Кроме того, согласно закону о правах потребителей, они предоставляют гарантию сроком на год.

Заранее дайте строителям информацию обо всех сантехнических приборах и их особенностях. На этом этапе будет очень полезен подробный дизайн-проект от архитектора-дизайнера.

Pixabay

  • Организация и подготовка

    Если вы работаете с дизайнером: 9 моментов в ремонте, которые стоит обсудить в начале

Сделайте обмерный план и визуализацию

Измерьте комнаты и сделайте чертежи. Или же поручите эту задачу дизайнерам. Они также замеряют каждое помещение с учетом коммуникаций и предоставляют вам несколько вариантов планировочных решений уже с расстановкой мебели.

Когда вы выберете проект, его проработают стилистически. Чтобы иметь четкое представление о том, как будет выглядеть ваш дом, можно заказать эскизы или 3D-визуализацию с помощью графических редакторов. Последний вариант предпочтительнее для сложных решений (реконструкция пространства, встроенная мебель, сложные потолки, множество деталей). Визуализация позволяет получить наглядное реалистичное изображение комнат во всех возможных ракурсах, но стоит довольно дорого и для простых решений просто излишня.

После утверждения проекта, специалист сделает подробные чертежи, которые в дальнейшем могут использовать подрядчики. Как правило, на создание дизайн-проекта «от и до» уходит 2-3 недели.

  1. Демонтаж старых покрытий
  2. Возведение новых перегородок
  3. Установка двери
  4. Монтаж электропроводки
  5. Прокладка трассы для кондиционера
  6. Разводка труб
  7. Сборка и регулировка окон
  8. Выравнивание стен, потолка, откосов
  9. Стяжка пола
  10. Утепление пола
  11. Врезка подрозетников и внутренних частей розеток
  12. Чистовая отделка потолка
  13. Чистовое настенное покрытие
  14. Установка радиаторов
  15. Сантехнические работы
  16. Укладка ламината, плитки, линолеума
  17. Монтаж межкомнатных дверей
  18. Расстановка гарнитура и бытовой техники
  19. Сборка электрики
  20. Завершение работ с кондиционером
  21. Подвешивание карнизов
  22. Укладка плинтусов
  23. Встраивание терморегуляторов пола

Если вы живете в квартире, ремонт лучше проводить последовательно: то в одном помещении, то в другом, чтобы не разносить грязь по дому. Начинают с той комнаты, где предвидится больше мусора. Обычно это санузел, так как в нем часто укладывают плитку. Затем переходят в дальнюю комнату и передвигаются к кухне.

Мебель и вещи придется разобрать, упаковать и вынести в другие комнаты, часть отправить на дачу, в гараж, а часть выбросить.

Демонтаж старых покрытий

Этот этап актуален только для вторичного фонда. Снятие старых обоев, напольного покрытия, штукатурки, плитки, окон может занять одну-две недели. Также нужно убрать выключатели, розетки, двери, сантехнику. Входные и межкомнатные проемы закрывают толстой пленкой.

Задумали перепланировку? Снос перегородок, устройство новых проемов, демонтаж старого сантехшкафа осуществляется именно сейчас. Обратите внимание: такие преобразования считаются перепланировкой и возможны только после соответствующего согласования в жилищной инспекции.

После демонтажа появится много крупногабаритных отходов. Их нельзя выбрасывать в мусоропровод или обычный мусорный бак — нарушение чревато административными взысканиями.

Fotolia.com

Возведение новых перегородок

Если необходима капитальная стена, используют кирпич или пазогребневые блоки. Если же нужна легкая конструкция, которая визуально отделит одну зону от другой, достаточно листов гипсокартона, закрепленных на металлическом каркасе.

Больших трудозатрат потребуют пустотелые или пористые кирпичи. Быстрее и проще будет построить перегородки из ячеистых бетонных блоков. Меньше всего времени отнимет возведение из пазогребневых плит и ГКЛ. Учтите, что блочные и кирпичные конструкции ставят на бетонное основание пола, гипсокартонные — на готовую стяжку. Срок — 2-3 недели.

Установка входной двери

При необходимости подгоните проемы: увеличьте или уменьшите их. Чтобы уложиться в сроки, сделайте заказ заранее (желательно с запасными черновыми панелями). Демонтаж старой конструкции и установка новой отнимет всего один день.Специа­листы советуют врезать два замка — цилиндровый и сувальдный. Мы рекомендуем отдать рабочей бригаде ключ лишь от цилиндрового замка. Впоследствии его можно перекодировать либо заменить сердцевину. Кстати, в большинстве компаний эта услуга абсолютно бесплатна.

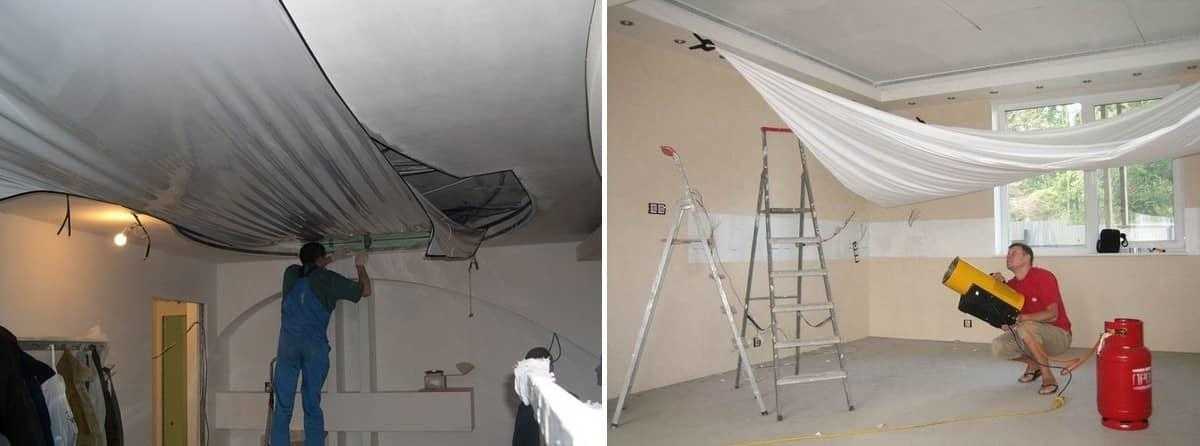

Фото: Владимир Григорьев/Burdа Media (5)

Болгаркой спилили вмурованные в стену петли.

Проём расширили с помощью перфоратора и установили дверной блок. Сквозь монтажные «уши» просверлили в стене отверстия и зафиксировали короб.

Заполнили зазор по периметру полиуретановой пеной.

Наконец установили «стаканы» в ответные отверстия под ригели и противосъёмные штыри и отрегулировали замок.

Проём пришлось расширить, так как старая дверь была установлена бескоробочным способом.

Электротехнические работы

С этого шага начинается последовательность ремонта в новостройке. Он включает в себя штробление стен, монтаж электроустановочных изделий и электрощитка, прокладку кабелей ТВ, интернета и телефона. При готовом проекте вам понадобится пять-десять дней.

Электропроект разрабатывают в уполномоченной организации, которая имеет соответствующую лицензию. Далее его придется согласовать в надзорных и контролирующих органах, чтобы получить разрешение на реализацию. А после завершения нужно оформить договор на электроснабжение и абонентскую книжку.

Согласующими инстанциями являются местные органы Ростехнадзора и энергосбытовая компания. Им необходимо предоставить документы.

Список документов
  • Акт разграничения балансовой принадлежности и эксплуатационной ответственности сторон.
  • Технические условия на присоединение к электросети с указанием выделенной мощности и схемой подключения объекта к распределительному щиту.
  • План помещения с указанным расположением светильников, розеток, выключателей, распределительных устройств и электропроводки.
  • Готовый проект электроснабжения объекта.

Разработка и согласование электропроекта необходимы если предстоит увеличение энергопотребления или сносятся перегородки. От этого параметра зависит количество приборов, которые можно подключить к сети. ​​​​​

Если проекта нет, то вам нужно самостоятельно продумать расположение выключателей, рассчитать количество розеток и определить место их расположения. Для этого вам пригодится дизайн-проект, разработанный на подготовительном этапе — в нем уже указано расположение электроприборов. Учитывайте, что электроплита требует специальной розетки. В ванной обязательно заземление, все розетки должны быть влагозащищенными. В панельных домах штробить стены советуют по вертикали, а разводку делать под потолком либо у пола. Оговоримся, что этот шаг включает лишь штробление и укладку проводов. Выключатели, светильники устанавливают позже — на чистовом этапе.

Фото: Tomasz Zajda/Fotolia.com

Монтаж трассы кондиционера

За один день вам проложат провода и фреонопроводы, установят наружный блок. Внутренний блок на этом шаге не монтируют.

Разводка труб канализации, водопровода и отопления

Старые коммуникации демонтируют и прокладывают новые согласно плану расположения полотенцесушителя, стиральной машины и сантехники. Устанавливают фильтры, редукторы и счетчики, модуль под навесную сантехнику (если планируется). Старые радиаторы снимают и ставят заглушки, делают новую разводку, но при этом приборы пока не навешивают. Примерный срок — 2 недели.

Сборка новых окон

Она займет у вас один-два дня в зависимости от их количества. Закажите новые окна немного заранее — пока их будут изготавливать, вы завершите основные этапы. Не снимайте со стеклопакетов защитную пленку до завершения черновой отделки.

Обратите внимание, что ряд работ можно выполнять одновременно. Например, возведение перегородок и последующие шаги. Это позволит ускорить процесс.

Выравнивание потолка, оконных, межкомнатных проемов и стен

Продолжительность — 1-2 месяца. Первый в последовательности ремонта — потолок. Речь идет именно о штукатурке. ГКЛ или натяжное полотно устанавливают в самом конце. Шпаклевать и штукатурить поверхность при этом необязательно. Вторыми выравнивают стены, проемы и откосы.

Как выровнять поверхности:
  • Сначала нанесите на них праймер-грунтовку, после ее высыхания — штукатурный состав.
  • Далее для заделки мелких дефектов — шпаклевку и наконец грунтовку, которая обеспечивает лучшее сцепление с отделочным составом.

Если по каким-то причинам электропроводку сделали после шпатлевания, заделываем места, где «лежат» провода.Учтите, что каждый слой должен высох­нуть, прежде чем будет нанесен следующий. Не стоит торопить подрядчиков с чистовой отделкой — все выравнивающие слои должны просох­нуть. Форсировать высыхание с помощью тепловых пушек нельзя. Такая мера приведет к образованию трещин.

8

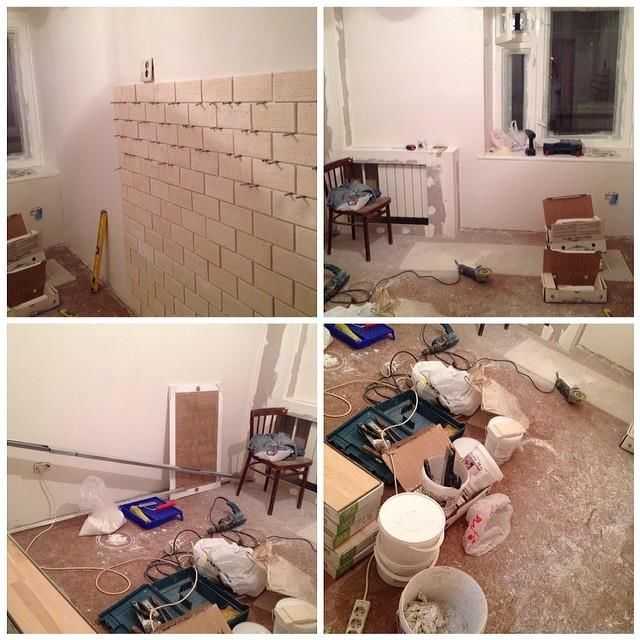

фото

Фото: КНАУФ

Штукатурную смесь КНАУФ Ротбанд замешивают так, чтобы она была без комков.

Наносят в течение 20 мин.

Когда поверхность станет матовой, штукатурку заглаживают широким шпателем или гладилкой.

Фото: ShutterStock/Fotodom.ru

Время начала схватывания штукатурного раствора — 45–90 мин. Оно может уменьшиться из-за сквозняков и высокой температуры.

Фото: Kapriol

Фото: «Волма»

По окончании выравнивания обязательно проверьте геометрию углов с помощью уровня. Если она нарушена, могут возникнуть сложности с установкой мебели (например, шкафа-купе). Неровная стыковка плит перекрытия делает выравнивание потолка трудоемким и дорогим процессом.

Сократить сроки выравнивания стен и потолков можно с помощью конструкций из гипсокартона. При этом до чистовой отделки нужно лишь зашпаклевать швы между ГКЛ и загрунтовать обшивку.

Стяжка пола

Процесс займет не больше трех дней. Состав на цементной основе схватывается за 12-24 часа, на гипсовой — 3-4 часа. На гипсовую стяжку плитку можно укладывать уже через 3 суток, а линолеум, ламинат, ковролин или паркет — через неделю. На цементно-песчаную стяжку напольное покрытие кладут не ранее чем через 2 недели.

Существуют технологии сборной сухой стяжки на плитной основе. Само название говорит о том, что времени на отвердение и высыхание не потребуется, а значит, сокращаются сроки. К минусам специалисты относят чувствительность к затоплениям.

7
фото

Фото: «Стройдом» (4)

При устройстве полусухой стяжки из полистиролбетона раствор подают с помощью пневмонасоса.

И разравнивают правилами.

Фото: Технониколь

Фото: КНАУФ

Фото: «Литокс»

Монтаж теплого пола

На ровное основание укладывают систему теплого пола. В квартирах разрешена только электрическая система. На ее обустройство может уйти 30-45 дней. Также существует система обогрева на основе матов — ее монтируют за 8-10 суток. Быстрее всего монтируются пленочные нагреватели, которые можно установить за 1-2 дня.

Фото: Caleo

Электрические тёплые полы становятся всё более популярными. Для их монтажа не требуется получать разрешение от административных органов ЖКХ.

Продолжение электротехнических работ

Монтаж подрозетников и внутренних частей розеток, выключателей обычно происходит в течение двух дней или недели. Этот шаг не рекомендуется проводить раньше, так как при выравнивании поверхности будет сложно угадать глубину, на которую необходимо посадить розетку или выключатель.

Когда нужно вывозить мусор?

Прежде всего мусор необходимо складировать. Куски старых обоев можно собрать в обычные полиэтиленовые пакеты. Для плитки, штукатурки и обломков перегородок потребуются прочные мешки. Их можно приобрести в любом строительном супермаркете. Но куда же деть то, что собрали? В некоторых новостройках эту задачу берет на себя управляющая компания. Она заключает договор субподряда с транспортной компанией, которая вывозит отходы. Стоимость ее услуг распределяется между жильцами. Однако чаще вопрос приходится решать собственными силами.

Самый простой вариант — напрямую обратиться в компанию, которая занимается вывозом мусора. В этом случае вы избавляетесь от любых хлопот, связанных с утилизацией, но при этом следует иметь в виду, что за данную услугу приходится платить. И поскольку вызывать машину из-за каждых двух-трех мешков накладно, придется предусмотреть в квартире место для строительных отходов, чтобы потом вывести их все разом.

Чистовая отделка потолка

На покраску обычно уходит три-четыре дня. Окрашивать рекомендуется только ровные плиты, с небольшими перепадами. Установить подвесную или натяжную конструкцию можно за один-два дня, при условии, что делать это будут несколько человек. Предварительно установите закладные под светильники. На этом же этапе монтируются потолочные плинтуса, лепнина.

При длительном перерыве в работе краска на кисточках или валиках не засохнет, если поместить их в высокую емкость с водой.

Чистовое настенное покрытие

Навести красоту можно как за десять дней, так и за 1,5 месяца. Срок зависит от выбранных материалов. Используют краску, декоративную штукатурку, керамогранит, металлическую или деревянную мозаику, стеклянную плитку, кафель. Популярнее всего обои. Чтобы они не деформировались, после их наклейки не открывайте окна в течение двух-пяти дней.Обои клеят при температуре выше 10°С и влажности не больше 65%, при закрытых окнах и дверях, чтобы избежать сквозняков. Клеить полотна начинают от окна.

Фото: yunava1/Fotolia.com

Установка радиаторов

Батареи устанавливают, когда готовы стены. Иначе окрасить пространство за ними или оклеить его обоями уже не получится. На проведение работ потребуется 1 день. Не забудьте заранее обратиться в управляющую компанию с заявлением об отключении системы отопления.

Монтаж сантехники

Устанавливаются ванна, душевая кабина, унитаз, умывальник, смесители, стиральная машина (если вы планируете разместить ее в ванной). Срок: три-пять дней.

Чистовая отделка пола

Крайне важно, чтобы с момента заливки стяжки прошло не менее 14 дней. Лучше — 28. Именно столько необходимо, чтобы из бетона испарилась влага. В противном случае водяные пары, поднимаясь, будут проникать в материалы и разрушать их. И если керамическая плитка выдержит подобные испытания, то паркет или ламинат будет испорчен. Укладка напольных покрытий (паркета, ламината, плитки и пр.) занимает в среднем 2 недели.

Если вы уложили напольное покрытие до отделки потолка и стен, покройте их пленкой, чтобы не испачкать.

Установка межкомнатных дверей

Перед тем как заказать их, нужно знать высоту напольного покрытия. Иначе под полотном может получиться большая щель либо коробка не встанет в проем. Срок составит один-три дня.

Если вы не меняете старые межкомнатные двери на новые, то на время работ полотна лучше снять и вынести в помещение, где не так влажно. В противном случае они могут разбухнуть.​​​​​​​

Расстановка гарнитура и бытовой техники

В течение одного-двух дней сборщики установят мебельные модули, столешницу, плиту, вытяжку, посудомоечную и стиральную машины, мойку, что оговаривается еще при заказе гарнитура и фиксируется в договоре.

Завершение электромонтажных работ

Установка наружных частей выключателей и розеток, подвешивание светильников и электрозвонка. Срок — два-три дня.

Монтаж внутреннего блока кондиционера

Он займет не более 1-3 часов.

Подвешивание шторных карнизов

Срок — 1 день.

Укладка плинтусов

Их укладывают уже после того, как установлены межкомнатные двери. Процесс монтирования займет в среднем 1 день.

Pexels

Встраивание терморегуляторов теплого пола

Рекомендуем обратить внимание на устройства, управляемые со смартфонов и планшетов.

Последовательность ремонта ванны, кухни, любой другой комнаты одинакова. Сначала проводится демонтаж покрытий, если они есть. Затем — проводка коммуникаций, выравнивание поверхностей и в самом конце — чистовая отделка.

  1. Покупка материалов
  2. Освобождение пространства
  3. Разборка электрики
  4. Снятие старой отделки
  5. Выравнивание поверхностей
  6. Финишная отделка

Здесь понадобится индивидуальный подход, так как в каждой квартире свои нюансы. Где-то надо лишь переклеить обои, где-то перестелить только пол, а где-то — обновить весь интерьер, но без выравнивания поверхностей, замены косяков и проводки. Распишем примерный план действий.

Покупка материалов

Чтобы не занимать место в квартире, заказывайте их постепенно. Если вы будете делать все своими руками и в небольшом составе, так будет удобнее. Ведь не получится одновременно заниматься несколькими комнатами или делами. В этом случае нужно предварительно составить план закупок с датами — так вы избежите простоев.

Pexels

Освобождение пространства

Начать лучше с дальнего помещения или того, в котором планируются самые масштабные преобразования.

  • Освободите ее от всех вещей. В студии их можно перенести в центр комнаты.
  • Накройте мебель, межкомнатные двери пленкой. Пол, если его не нужно менять, также закройте.

Разборка электрики

На этом этапе убирают люстры, лицевую часть розеток и выключателей. Внутренние элементы заклеивают малярной лентой.

Снятие старых материалов

Этот процесс может занять несколько дней, а то и недель. В зависимости от количества квадратных метров. Снять нужно все, что вы решили обновить.

Выравнивание поверхностей

Теперь необходимо устранить неровности — зашпаклевать их. После на ровные поверхности наносят грунтовку и штукатурку. Начинать нужно всегда с потолка. Затем идут стены и пол.

Заключительный этап

Проводится покраска, оклейка и укладка новых материалов в такой же последовательности как на предыдущем этапе. В самом конце ставится обратно электрика, расставляется мебель и бытовая техника.

В видео наглядно показана последовательность ремонта стен.

  • Зачистка и шпаклевка выбоин.
  • Прокладка проводов и подрозетников.
  • Грунтовка и оклейка.

Теперь вы знаете все о последовательности ремонта: с чего начать, как его удешевить и ускорить. Расскажем о том как уберечь себя от форс-мажоров, которые могут возникнуть во время масштабных переделок жилья.

Мало кто задумывается, что монтаж новых коммуникаций может навредить соседям. Но достаточно вспомнить рассказы бывалых о заливах, произошедших в ходе реализации проекта, и нанесших ущерб не одной квартире, как сразу встает вопрос, можно ли обезопасить себя от скандалов с жильцами и выплат материальной компенсации.

Спасительное средство есть — это страхование гражданской ответственности на время ремонта. Такая программа предполагает, что если будет причинен ущерб имуществу соседей, то возмещение убытков возьмет на себя страховая компания. Когда речь идет о легкой косметической отделке, такой полис будет не столь актуален.

Если же в планах есть реконструкция, замена труб и прочие серьезные переустройства, страхование должно быть одним из первых обязательных пунктов в вашей программе. К слову, аналогичный договор оформляют и по окончании перепланировки — кто знает, какой форс-мажор приключится.

Материал подготовила

Наталья Уточкина

шагов по реконструкции дома: контрольный список, который поможет спланировать и организовать ремонт | Columbus Home Renovation

Ремонт всего дома — занятие не для слабонервных. Это проект, который для многих людей будет раз в жизни. Обычно это означает, что большинство домовладельцев находятся в положении «вы не знаете, чего вы не знаете». Другими словами, у вас будет общее представление о том, что задействовано много деталей, но вы не будете знать, сколько именно, пока не начнете свой проект.

К счастью, мы работали со многими домовладельцами из центрального штата Огайо над проектами по ремонту всего дома и знаем, сколько деталей нужно для того, чтобы сделать ремонт всего дома правильно. Мы любим планировать, проектировать и воплощать в жизнь ремонт мечты наших клиентов, и за эти годы разработали общий контрольный список ремонта всего дома, чтобы помочь нашим клиентам лучше понять процесс.

Итак, какие основные этапы реконструкции всего дома вам следует выполнить? И какие вещи должны быть в вашем контрольном списке реконструкции дома? Вот наши лучшие советы, которые помогут спланировать и организовать ремонт.

Этапы реконструкции всего дома

Хотя это ни в коем случае не исчерпывающий контрольный список, ниже приводится общий порядок реконструкции всего дома. Некоторые из этих шагов могут выполняться одновременно, но в большинстве случаев следующий шаг в списке не может быть выполнен до тех пор, пока полностью не будет выполнен предыдущий шаг.

Поскольку вы планируете приступить к реконструкции всего дома, вот общий порядок действий:

1. Планирование и проектирование

Этот шаг включает в себя составление вашего бюджета, работу с вашим дизайнером и строителем, чтобы сообщить свое видение, получение разрешений на сборка и любые другие этапы предварительного планирования. Ваш строитель также поможет вам на этом этапе решить, когда вам может понадобиться переехать во время реконструкции.

2. Снос

Нельзя построить новое, не снеся старое! Интенсивность сноса может быть разной: от простого вывоза старой мебели и сноса нескольких стен до полного сноса всего, кроме ключевых структурных элементов и наружных стен.

3. Восстановление/Обрамление

Масштабы этого шага во многом зависят от вашего плана. Возможно, вам потребуется масштабная перестройка, или это может быть только обрамление нескольких новых стен.

4. Механика/Сантехника/ОВКВ/Электрика

Этот этап включает в себя все «закулисные» элементы и обычно выполняется одновременно с реконструкцией и каркасом. По сути, все, что нужно сделать внутри пола, стен или потолка, будет завершено на этом этапе. Это может включать в себя некоторые незначительные корректировки сантехники и электрики или полную замену электропроводки или водопровода в вашем доме.

5. Стены

После того, как все было перестроено и перестроено, все механические части находятся там, где они должны быть, а изоляция на месте, гипсокартон можно поднимать. Его нужно будет заклеить и зашкурить, затем грязь нужно будет высушить и отшлифовать. После того, как стены будут гладкими, они будут готовы к грунтовке, покраске или другой отделке. Многие подрядчики любят красить на этом этапе, чтобы избежать потеков или избыточного распыления на окончательной отделке.

6. Полы

Не всем подрядчикам нравится выполнять этот шаг в таком порядке. Некоторые подрядчики могут захотеть подождать, пока вся краска будет закончена и пыль не уляжется, чтобы выполнить окончательную укладку пола. Ваш строитель обсудит с вами этот шаг и убедитесь, что он находится на правильном этапе реконструкции всего вашего дома.

7. Шкафы

В это время будет установлено все, что необходимо «закрепить» в вашем пространстве. Кухонные и ванные шкафы и приспособления начнут входить, и вы действительно начнете видеть, как ваше пространство объединяется на этом этапе.

8. Бытовая техника

На этом этапе устанавливаются холодильники, плиты, посудомоечные машины и любая другая бытовая и механическая техника. На данный момент ваш дом, скорее всего, полностью функционален, хотя некоторые последние элементы отсутствуют.

9. Последние штрихи/мебель/аксессуары

На этом этапе вся тяжелая работа начинает окупаться визуально. Установлены фартуки, вставлен тот идеальный смеситель, который вы выбрали для половинной ванны, поклеены обои, завезены аксессуары, предметы искусства и мебель.

Контрольный список реконструкции всего дома

У каждого шага, описанного выше, будет свой собственный набор «задач». Найм подходящей фирмы по проектированию и строительству может убрать многие из этих пунктов из вашего контрольного списка реконструкции дома (например, подача заявки и подача разрешений) и помочь облегчить ваш разум. Работайте с кем-то, кто знает рынок и разбирается в деталях наблюдения за этапами реконструкции всего дома в вашем городе. Многие законы и требования меняются от города к городу, поэтому важно работать с кем-то, кто знает эти требования вдоль и поперек.

Вам также следует сотрудничать с кем-то, кто действительно понимает, какой переворот в вашей повседневной жизни вызывает перестройка всего дома. Эти типы предприятий позаботятся о том, чтобы они создали план для вас и вашей семьи, который имеет смысл и позволит вам вернуться в свой дом и жить с комфортом как можно скорее.

Наконец, работайте с застройщиком с хорошей репутацией, который хочет убедиться, что весь ремонт вашего дома действительно дает вам дом вашей мечты. Они не поскупятся на отделку и позаботятся о том, чтобы каждая деталь была выполнена идеально. Спрашивайте у соседей, кого они рекомендуют, читайте отзывы и садитесь за консультации, пока не найдете подходящую фирму. Этот проект потенциально может стать одним из самых больших и лучших вложений в вашей жизни, поэтому убедитесь, что он идеален.

Ремонт домов и реконструкция всего дома в Колумбусе, штат Огайо

Дэйв Фокс — компания, принадлежащая сотрудникам, для которой наши клиенты являются нашим приоритетом номер один. Мы разрабатываем и строим проекты по ремонту и реконструкции домов для наших клиентов в Центральном Огайо и обеспечиваем наилучшую ценность благодаря исключительному мастерству, превосходным материалам и этическим деловым практикам. Свяжитесь с нами сегодня, чтобы узнать больше!

Полное руководство по ремонту дома

Ремонт является одним из лучших способов получить дом, который вы хотите, но может быть трудно понять, с чего начать.

Ремонт собственности может принести вам хорошую сумму денег при продаже, если все сделано правильно.

И в этом заключаются важные слова: Сделано верно .

Ремонт дома может быть дорогостоящим, если допущены ошибки, а также очень напряженным.

Ответ?

Надлежащая подготовка и планирование – и вот тут-то и пригодится наше пошаговое руководство по ремонту дома…

Types of home renovation

Common home renovation projects include

  • A whole property renovation
  • Single-storey extension
  • Multi-storey extension
  • Conservatory build
  • Loft conversion
  • Kitchen remodelling
  • Bathroom remodelling
  • Переоборудование подвала
  • Переоборудование гаража
  • Благоустройство сада

Сколько времени занимает ремонт дома?

Целый ряд факторов может повлиять на то, сколько времени займет ваш ремонтный проект.

Тем не менее, общие сроки для наиболее распространенных ремонтных работ:

Среднее время

Ремонт кухни

4-10 недель

Ремонт ванной комнаты

3-6 недель

Преобразование чердака

7-12 недель

1-2-этажная пристройка

8-16 недель

Сколько стоит ремонт дома?

Общая стоимость проекта реконструкции будет зависеть от:

  • Работы, которую вы выполняете
  • Строителя, которого вы используете
  • Используете ли вы архитектора или нет
  • Нужно ли вам разрешение на строительство
  • Сколько времени потребуется для завершения вашего проекта
  • Любые непредвиденные обстоятельства

Однако, как правило, это цифры, которые вы можете ожидать за общие ремонтные работы:

Ремонтные работы00

Средняя сметная стоимость

Удлинитель

25 000–50 000 фунтов стерлингов

Преобразование чердака

40 000 фунтов стерлингов

Ремонт ванной комнаты

6 000–10 000 фунтов стерлингов

Ремонт кухни

7 000–15 000 фунтов стерлингов

Новые окна

400–600 фунтов стерлингов за окно

Новая система отопления

4000 фунтов стерлингов

Правильный заказ на ремонт дома

Не бывает двух одинаковых проектов реконструкции.

Но есть несколько общих шагов, которые вам нужно будет предпринять в определенном порядке, когда вы приступите к крупному проекту реконструкции:

  1. Разработайте свой бюджет и финансы
  2. Поиск, оценка и покупка недвижимости
  3. Осуществите недвижимость опрос
  4. Нанять дизайнера и архитектора
  5. Изучить и подать заявку на получение разрешения на строительство
  6. Найти строителя
  7. Оценить вопросы доступа и удаления отходов
  8. Составление графика работ
  9. Разметка грунта
  10. Проведение обследования

Как отремонтировать дом

Любой проект реконструкции дома требует тщательного планирования, но также и готовности ожидать неожиданностей.

Вот шаги, которые вы должны предпринять, и соображения, которые вы должны принять во внимание, чтобы добиться идеального ремонта…

1. Бюджет и финансы

Первое, что нужно сделать перед любым ремонтом, это спланировать свой бюджет.

Сколько будет стоить ваша недвижимость и последующий ремонт, зависит от множества факторов.

Купить по правильной цене

Наиболее важным финансовым фактором, который может повлиять на успех вашего ремонта, является то, сколько вы платите за свою недвижимость.

Покупая как можно дешевле, вы даете себе наилучшие шансы значительно увеличить стоимость после завершения вашего проекта.

Примите во внимание фактор времени

Помимо объема работ, которые вы планируете выполнить, подумайте о том, сколько времени потребуется на завершение ремонта.

Когда дело доходит до строительных работ, время всегда стоит денег.

Во-вторых, любые проблемы, с которыми вы столкнетесь во время ремонта, повлияют на ваш бюджет.

В заброшенной собственности могут скрываться гремлины и сюрпризы, поэтому вы всегда должны ожидать, что ваш бюджет будет проверен, независимо от того, насколько вы подготовлены.

2. Покупка подходящей недвижимости

Покупка подходящей недвижимости для ремонта имеет решающее значение, но не всегда легко.

Вам понадобится недвижимость, которая будет работать на вас после завершения ремонта, а также такая, которая, как мы надеемся, принесет вам прибыль, когда вы в конечном итоге придете продавать ее.

Определить объект недвижимости, нуждающийся в ремонте, легко, просто просмотрев онлайн-порталы, такие как Rightmove и Zoopla, и поговорив с местным агентом по недвижимости.

Но это не всегда означает соотношение цены и качества, особенно если недвижимость находится на дороге с максимальной ценой.

При поиске недвижимости для ремонта всегда следует:

  • Посмотреть на работы, выполненные в соседних домах, например, пристройки
  • Рассмотрите открытое пространство сзади и по бокам, если вы планируете пристройку – есть ли там достаточно места?
  • Изучите самые последние цены продажи на дороге и проверьте любые работы, которые были выполнены на этих объектах, чтобы установить, есть ли на дороге предельная цена. проверить наличие серьезных, потенциально дорогостоящих проблем, таких как оседание грунта, сырость или проблемы с дренажем
  • Получить отчет о строительстве, в котором будет указано, какие методы строительства использовались во всем доме, чтобы вы могли спланировать, как вы будете ремонтировать недвижимость
  • Получите замеры, которые предоставят подробные чертежи планировки объекта — это понадобится вам для любого заявления на планирование

3.

Разрешение на планировку

При поиске недвижимости для ремонта чрезвычайно важно рассмотреть вопрос о разрешении на планировку до покупка.

Покупка недвижимости только для того, чтобы позже получить отказ в согласии на планирование, является одной из самых дорогостоящих ошибок, которые вы можете совершить.

Итак, при поиске недвижимости начните с поиска тех, у которых уже есть разрешение на планирование или полное разрешение.

Разрешение на план означает, что местный отдел планирования осведомлен о предполагаемых работах на объекте и дал согласие на это в принципе до представления более подробных планов.

В качестве альтернативы вам следует поискать недвижимость, где работы могут быть завершены в соответствии с разрешенной застройкой.

Многие работы часто могут быть выполнены в рамках разрешенной застройки, в том числе:

  • Одноэтажные надстройки
  • Переоборудование чердаков
  • Зимние сады
  • Подъезды
  • Настил
  • Строительство подвала
  • Парковка

Однако, хотя это означает, что разрешение на строительство не требуется, существуют некоторые ограничения по размеру и масштабу для таких объектов, как пристройки.

Вам почти наверняка потребуется разрешение строительных норм для любых строительных работ или электромонтажных работ.

4. Дизайн, строители и архитекторы

После того, как вы нашли и приобрели недвижимость, которая соответствует вашим потребностям, вам нужно спланировать и спроектировать ее так, как вы хотите.

На этапе планирования вам следует подумать о работе, которую вы хотите выполнить самостоятельно (если таковая имеется), и о том, что вы отдадите на аутсорсинг подрядчикам и специалистам.

И если вы думаете о том, чтобы пригласить архитектора для планирования вашего ремонта, сейчас самое время связаться с ним.

Лучший способ спланировать проект ремонта дома — потратить много времени на обдумывание всех вариантов работы.

Затем поговорите с несколькими строителями, прежде чем выбрать наиболее подходящий вариант.

Когда у вас будет строитель, вы сможете согласовать четкий график работ, чтобы все участники проекта были в курсе того, что ожидается, и сроков.

5. График работ

При ремонте дома вам потребуется четкий график работ.

По сути, это список всех работ, которые необходимо выполнить во время вашего проекта реконструкции, перечисленные по порядку.

При работе со строителем или подрядчиком по ремонту дома график работ также выступает в качестве слабо обязывающего контракта между вами, домовладельцем и лицом, выполняющим работу, помогая вам следить за тем, чтобы все выполнялось в соответствии с графиком и в рамках бюджета.

Вот пример графика работ для крупного проекта реконструкции:

Наружные работы

  • Кирпичная кладка и наведение на соответствие
  • Шпаклевка и покраска фасада
  • Очистка, ремонт и замена черепицы при необходимости
  • Ремонт дымохода при необходимости
  • Ремонт для рендеринга на фасаде
  • Замена окон на фасаде x4
  • Полная очистка от рендера на фасаде сбоку
  • Замена матового окна на фасаде
  • Удалить вьющуюся растительность на заднем фасаде
  • Заменить окна заднего фасада x4
  • Снять раздвижные двери на кухню на первом этаже и заменить их французскими дверями

Внутренние работы

  • Убрать все ковры на первом этаже и заменить их деревянными полами из комплекта поставки
  • Снять кухню и внутреннюю стену между кухней и столовой
  • Снять радиаторы и заменить их новыми коваными радиаторами
  • Установить новую кухню и бытовую технику
  • Снять существующее противопожарное ограждение, оштукатурить стену и привести в порядок
  • Снять все ковры на первом этаже
  • Снять внутреннюю стену между четвертой и пятой спальнями, оштукатурить стены и привести в порядок
  • Снять существующую ванную комнату, плитку и пол на первом этаже
  • Установка нового пола, плитки и гарнитура в ванной комнате
  • Демонтаж существующей входной двери и установка новой композитной двери
  • Удаление всего мусора и пропуск
  • Укладка новой подъездной дорожки из смолы к фасаду

6.

Начало работ

Здесь ваш график работ становится основным документом для ремонта вашего дома.

После того, как ваша собственность будет разобрана и готова к реконструкции или пристройке, ваш строитель или подрядчик приступит к так называемым первоначальным ремонтным работам.

К ним относятся:

  • Удаление или добавление внутренних стен
  • Добавление дверных накладок
  • Добавление полов
  • Добавление оконных рам и блоков
  • Установка сантехнических конструкций, таких как канализационные трубы и дренажные соединения
  • Установка элементов, которые будут находиться за оштукатуренными стенами, таких как воздуховоды, сигнализация и проводка для таких вещей, как термостаты отопления

После завершения первого этапа ремонта стены вашего дома будут готовы. под штукатурку и любую стяжку пола.

Затем следуют вторые работы по ремонту, которые включают:

  • Установка осветительных приборов, розеток, телевизионных и телефонных точек
  • Подвешивание дверей и фиксация наличников
  • Установка сантехники для ванной и кухни
  • Установка всех радиаторов, бойлерной системы и элементов управления
  • Установка кухни
  • Заделка и оштукатуривание всех открытых трубопроводов

серьезной хирургической операции, неудивительно, что вашей собственности требуется время, чтобы восстановиться после многочисленных ремонтных работ.

И за это время могут возникнуть проблемы, в том числе:

  • Трещины на свежеоштукатуренных стенах
  • Незначительные протечки
  • Проблемы с системой отопления
  • Декоративные потертости и царапины

Дополнительная стоимость.

Но если вам неудобно лазить самому, вы можете нанять геодезиста.

Они перечислят все, что необходимо исправить, и помогут вам убедиться, что ваш строитель выполнит работу.

На что следует обратить внимание при ремонте дома

Ремонт дома — это масштабное мероприятие, и необходимо учитывать множество факторов, в том числе:

1. Возраст дома

Большинство ремонтных работ проводится в старых домах.

Однако это означает, что часто под полом или в стенах скрывается несколько сюрпризов, и эти сюрпризы могут повлиять на ваш бюджет.

Поэтому всегда стоит учитывать возраст объекта, прежде чем покупать его для ремонта.

Чтобы узнать, сколько лет вашему дому, лучше всего начать с земельного кадастра.

Земельный кадастр ведет учет всех земель в Англии и Уэльсе, но местные органы власти также могут быть хорошим источником информации о вашей собственности.

2. Учитывайте оригинальные черты

Исторические дома в Великобритании часто наполнены характером и оригинальными чертами.

Прежде чем начинать ремонт, решите, хотите ли вы их сохранить.

Элементы периода часто могут повысить стоимость недвижимости, поэтому, если вы думаете о продаже в ближайшем будущем, вы можете оставить или отремонтировать такие вещи, как богато украшенные камины, кафельные полы или декоративные молдинги.

При проведении крупномасштабного ремонта легко попасть в ловушку, разобрав дом до основания.

И хотя превращение собственности в оболочку может позволить вам заняться каждой областью по своему вкусу и вкусу, это также будет означать дополнительные расходы — когда могут быть элементы вашей собственности, которые вы должны сохранить.

Перед тем, как приступить к основной работе, подумайте об исходных функциях вашей собственности и о том, как вы могли бы использовать их в своих планах.
