Непредвиденные затраты в строительстве: Резерв финансовых средств на непредвиденные работы и затраты

Содержание

Резерв финансовых средств на непредвиденные работы и затраты

У многих предприятий и строительных компаний возникают вопросы, неразбериха и споры с применением средств, предназначенных на непредвиденные затраты и работы в аспекте практического применения. Изначально речь идёт о средствах заказчика, подлежащих отражению в общем сметном расчёте для строительства или капитального ремонта. Указанные затраты указываются в процентном соотношению по итогам 1-12 глав для строительства и 1-9 в случае с капитальным ремонтом.

Описания об указанных затратах представлены в МДС 81-35.2004, причём исключительно в последней редакции (пункт 4.96):
Пункт 4.96: в общий сметный расчёт стоимости строительных работ включает в себя резерв финансовых средств, необходимый для реализации непредвиденных работ и затрат, предназначенных для компенсации стоимости затрат и работ, потребность в которых формируется на этапе разработки рабочей документации, или непосредственно на этапе строительства по итогам уточнения проектных решений или конкретных условий строительства по отношению к возводимым объектам.
Но указанные описания являются неполными, а трактовка указанного пункта осуществляется специалистами Госконтракта. Вот только указанный момент отражается не везде и не всегда. Не стоит исключать из поля зрения человеческий фактор.
Практически каждому сметчику известны источники, которые законодательно закреплены для применения резерва финансовых средств, связанных с непредвиденными затратами и работами. Новая редакция МДС 81-35.2004 не упрощает ситуацию, даже усложняет её.

В соответствии с последней редакцией МДС 81-35.2004:
4.33. Для определения полной цены объекта, необходимой для расчётов по проведенным работам между сторонами подрядчика и заказчика. В конце объектной сметы к цене монтажных и строительных работ, которые были определены по актуальному уровню цен, необходимо дополнительно включить финансовые средства на покрытие лимитированных затрат.

Следовательно, «воспользоваться» этими финансовыми средствами подрядчику крайне сложно, особенно, если речь идёт о реальном строительном объекте. С этим сложно поспорить, поскольку в 99% случаев цена контракта – твёрдая! В соответствии с ГК РФ и договору, где не предусмотрено иное, оплата гарантий рассчитывается, ориентируясь на сумму по ССР, при этом исключается вероятность возникновения так называемых «непредвиденных» расходов. Возникает закономерный вопрос – какую цену можно назвать твердой?
В большинстве случаев возникают дополнительные уточняющие вопросы: каким образом доказывать, что затраты оказались непредвиденными, каков характер указанных расходов, можно ли доказать размер заявленных сумм. Решением указанных вопросов зачастую занимается подрядчик. В некоторых случаях легче не заявлять о необходимости компенсации указанных затрат, поскольку порядок применения резерва в законодательстве не предусмотрено.
Гораздо практичнее и логичнее включать определенную сумму на непредвиденные расходы и приобщать её к итоговой сумме контракта в форме лимитированного резерва, согласно с действующим Государственным контрактом на дополнительные работы, которые возникают при уточнении РД. Дополнительно необходимо прописать указанные моменты в договоре – законодательной базе.
Твердая цена контракта – сумма без непредвиденных, а сумма с непредвиденными 2%, 5% или 10% от изначальной цены контракта. В случае возникновения затрат, которые можно покрыть за счёт непредвиденных, подготавливается смета и к ней применяется тендерное снижение, согласно данным в основной смете.

Естественно, важно внести корректировки в законодательные акты по расшифровки и применению непредвиденных расходов. Нестандартные случаи зачастую отражаются в договоре дополнительно.
Закономерный итог: дополнительные средства заложены, а вот воспользоваться ими крайне проблематично. На этапе расчёта по фактически выполненным работам согласно договоров с твердой договорной ценой, средства на непредвиденные затраты и работы, которые предусмотрены сметным расчётом, фиксируются в распоряжении стороны заказчика, если подрядчик не докажет обоснованость указанных затрат, то заказчик – согласится с ними.

Яркий тому пример – в Казахстане указанный вопрос озвучили на законодательном уровне ещё в 2018 году. Специалисты национальной палаты посчитали обоснованным исключить резерв средств заказчика на непредвиденные затраты и работы, предоставив подрядчику безусловные средства для непредвиденных работ и затрат на подрядные работы в пределах 2%.
Все непредвиденные затраты, как и их распределение, должны чётко прописываться в договоре. Дабы избежать других вопросов, важно указать сколько, кому и кто будет должен.

Вам может быть интересно:
Договор строительного подряда – анализ важных положений

О возможностях логистического модуля ПК РИК и механизма калькуляций транспортных расходов.

3.5.9. О резерве средств на непредвиденные работы и затраты ПИСЬМО Госстроя РФ от 29.12.93 N 12-349 «О ПОРЯДКЕ ОПРЕДЕЛЕНИЯ СТОИМОСТИ СТРОИТЕЛЬСТВА И СВОБОДНЫХ (ДОГОВОРНЫХ) ЦЕН НА СТРОИТЕЛЬНУЮ ПРОДУКЦИЮ В УСЛОВИЯХ РАЗВИТИЯ РЫНОЧНЫХ ОТНОШЕНИЙ»

отменен/утратил силу Редакция от 29.12.1993 Подробная информация
Наименование документПИСЬМО Госстроя РФ от 29.12.93 N 12-349 «О ПОРЯДКЕ ОПРЕДЕЛЕНИЯ СТОИМОСТИ СТРОИТЕЛЬСТВА И СВОБОДНЫХ (ДОГОВОРНЫХ) ЦЕН НА СТРОИТЕЛЬНУЮ ПРОДУКЦИЮ В УСЛОВИЯХ РАЗВИТИЯ РЫНОЧНЫХ ОТНОШЕНИЙ»
Вид документаписьмо, порядок
Принявший органгосстрой рф
Номер документа12-349
Дата принятия01.01.1970
Дата редакции29.12.1993
Дата регистрации в Минюсте01.01.1970
Статусотменен/утратил силу
Публикация
  • На момент включения в базу документ опубликован не был
НавигаторПримечания

3.5.9. О резерве средств на непредвиденные работы и затраты

3. 5.9. О резерве средств на непредвиденные работы и затраты

3.5.9.1. В сводный сметный расчет стоимости строительства включается резерв средств на непредвиденные работы и затраты, предназначенный для возмещения стоимости работ и затрат, потребность в которых возникает в процессе разработки рабочей документации или в ходе строительства в результате уточнения проектных решений или условий строительства по объектам (видам работ), предусмотренным в утвержденном проекте. Этот резерв определяется от итога глав 1-12, но не более 2 процентов по объектам социальной сферы и 3 процентов для объектов производственного назначения, и показывается отдельной строкой с распределением по графам 4-8.

Часть резерва средств на непредвиденные работы и затраты, предусмотренного в сводном сметном расчете в размере, согласованном заказчиком и подрядчиком, может включаться в состав твердой свободной (договорной) цены на строительную продукцию. При производстве расчетов между заказчиком и подрядчиком за фактически выполненные объемы работ эта часть резерва подрядчику не передается, а остается в распоряжении заказчика.

3.5.9.2. Дополнительные средства на возмещение затрат, выявившихся после утверждения проектной документации в связи с введением согласно принимаемому законодательству Российской Федерации коэффициентов, льгот, компенсаций и т.п., следует включать в сводный сметный расчет отдельной строкой (в соответствующие главы) с последующим изменением итоговых показателей стоимости строительства и утверждением произведенных уточнений инстанцией, утвердившей проектную документацию, а по проектам, утвержденным Правительством Российской Федерации, — министерствами (ведомствами) Российской Федерации, органами государственного управления и местной администрации республик в составе Российской Федерации, краев, областей, автономных образований, городов Москвы и Санкт-Петербурга.

Как ввести значение лимитированных затрат?

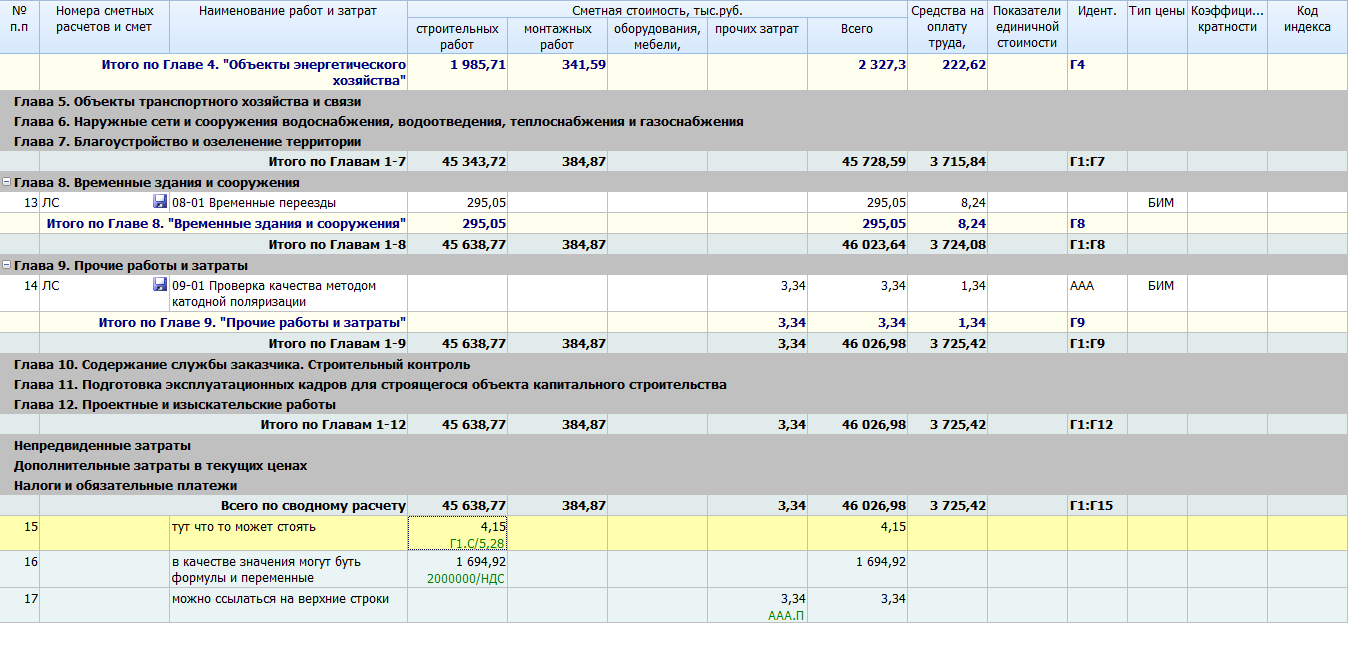

Для того чтобы начислить в конце локальной сметы какие-либо лимитированные затраты, необходимо нажать кнопку Параметры на панели инструментов на вкладке Документ, после чего в появившемся окне с параметрами сметы открываем раздел Лимит. затраты. Мы сразу видим здесь стандартную структуру, где наименования и нумерация глав соответствуют порядку начисления лимитированных затрат в сводном сметном расчёте.

Главы с 8-ой по 12-ую – это лимитированные затраты, которые рассчитываются от стоимости строительно-монтажных и ремонтно-строительных работ по смете. Остальные главы предназначены для затрат, которые рассчитываются от полной сметной стоимости, включая оборудование и прочие затраты – это могут быть непредвиденные затраты, какие-либо дополнительные работы и затраты, а также обязательные налоги. Размер затрат здесь может быть указан в процентах, суммой в рублях или в виде математического выражения.

Рассмотрим несколько возможностей.

Например, добавим непредвиденные затраты в размере 2%. Ставим в списке курсор на главу Непредвиденные затраты и нажимаем кнопку Добавить.

В добавленную строку вводим наименование Непредвиденные затраты, а в следующей колонке указываем значение 2. Знак процента ставить не надо. По умолчанию затраты в этом окне вводятся именно в процентах.

Теперь давайте добавим в смету ещё начисление налога на добавленную стоимость: ставим курсор на главу Налоги и обязательные платежи, нажимаем кнопку Добавить, после чего вводим в добавленной строке наименование НДС и значение 18 (либо 20, в зависимости от того, составляется сметный расчёт в период до или после 1 января 2019 года).

Также размер лимитированных затрат можно ввести в виде фиксированной денежной суммы.

Например, если нам известны фактические затраты на строительство временных зданий и сооружений, то добавляем новую строку в Главу 8 и указываем нужное наименование – а перед вводом значения меняем настройку данной строки в нижней части окна: вместо В виде % выбираем В виде суммы. В этом случае программа считает, что введённое значение – это стоимость в рублях.

И ещё одна возможность при вводе лимитированных затрат – это ввести значение в виде математического выражения.

Например, давайте учтём в смете командировочные расходы. Добавляем строку в Главу 9 и указываем нужное наименование, а в колонке Значение вводим формулу расчёта: количество работников (15

) умножаем на количество рабочих дней (8) и на установленный размер суточных командировочных расходов в рублях (400).

При вводе значения строки затрат в виде формулы менять настройки этой строки не требуется. Вычисленное значение формулы будет добавлено к итогу сметы.

Конечно, вы уже обратили внимание, что в настройках строки затрат также имеется вариант В виде К. Вводить значение строки затрат в виде коэффициента бывает удобно, если за итогом сметы требуется добавить какие-либо корректирующие поправки.

Например, давайте до начисления налогов скорректируем полученную стоимость сметы. В главу Дополнительные работы и затраты добавляем новую строку и указываем её наименование Корректировка стоимости. Перед вводом значения выбираем настройку В виде К, а затем вводим в строке числовое значение 0,97.

Теперь давайте посмотрим, что у нас в результате получилось в итогах по смете. Закрываем окно с параметрами сметы, после чего в бланке сметы спускаемся до расчёта итоговой сметной стоимости.

Вот промежуточный итог, где синим цветом показаны суммарные прямые затраты по смете, накладные расходы и сметная прибыль. Потом мы видим расчёт стоимости по отдельным видам работ в смете. Далее имеется строка с общим итогом по всем видам работ. И вслед за этим перечислены добавленные лимитированные затраты. После непредвиденных затрат учтена наша корректировка в сторону уменьшения итоговой стоимости и начислен НДС.

С учётом всех введённых затрат мы получили полную стоимость работ по смете.

Замечание: Если впоследствии по данному объекту потребуется составить объектную смету или сводный сметный расчёт, то стоимость нашей локальной сметы будет загружена в эти документы без учёта добавленных в смету лимитированных затрат. В объектную смету и сводный сметный расчёт из локальных и объектных смет передаётся стоимость работ до начисления лимитированных затрат.
